背景资料 某公司承接了一个5000t 级泊位码头的基槽开挖工程,挖泥工程量为2

admin2022-08-02  34

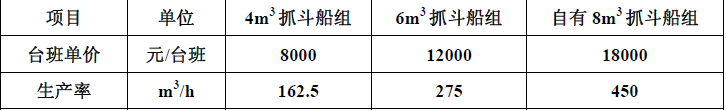

问题 背景资料某公司承接了一个5000t 级泊位码头的基槽开挖工程,挖泥工程量为20 万m3,公司组织了项目经理部,在编制施工组织设计时,根据泊位施工的节点工期要求,基槽开挖的作业天数为45d。适宜施工的船型为抓斗式挖泥船。该公司闲置8m3 抓斗式挖泥船1 组,但是,调遣至该工地需增加往返调遣费共计36 万元。据调查,当地也有同类型船舶2 组可供选择(有关参数见下表)注:表中台班单价已包含各类取费问题假定自有的8m3 抓斗船组闲置1d 的折旧等停置台班损失为8500 元,整个调遣过程需12d,若使用本公司自有8m3 抓斗船组,可减少停置费多少?

选项

答案

解析 8500×(24+12)=306000 元,可节省停置台班费306000 元。
