背景资料 某疏浚公司经过招投标成功承接某海港进港航道疏浚工程。该航道设计底标高

admin2022-08-02  33

问题 背景资料某疏浚公司经过招投标成功承接某海港进港航道疏浚工程。该航道设计底标高-22.0m,设计底宽250m,设计边坡1:8,航道疏浚段长17km。疏浚土质为粘土,天然密度为1.84t/m3。当地海水天然密度为1.025t/m3。按照合同文件规定,疏浚土外抛到外海指定抛泥区,平均运距18km。施工开始前,施工单位和业主根据相同的航道浚前水深图计算出疏浚工程量,分别为1468.5 万m3和1445.7 万m3。施工单位选用带艏吹功能的舱容13000m3自航耙吸挖泥船进行挖、运、抛施工,在完成疏浚工程量550 万m3时,业主要求将部分疏浚土吹填到港区指定吹填区,平均运距15km,吹距1.3~2.0km。挖泥船施工期间的主要施工参数为:轻、重载平均航速30km/h,挖泥装舱时间1.6h,泥舱装载土方量8000m3;施工中挖泥转头及上线时间0.15h,挖泥及抛泥时转头时间0.1h,吹泥的接卡、解离时间0.25h;挖泥时泥泵流量25200m3/h,吹泥时泥泵流量16200m3/h,吹泥时泥浆平均密度1.23t/m3。疏浚施工期间的时间利用率为70%。问题1.绘制自航耙吸挖泥船挖、运、吹施工工艺流程图。2.耙吸挖泥船波浪补偿器压力调节应考虑哪些因素?如何根据土质情况调节波浪补偿器压力?3.针对本工程疏浚土质,耙吸挖泥船应选用哪种类型耙头?合理的挖泥对地航速应为多少?4.分别计算本工程耙吸挖泥船外抛和吹填的月(按30d计)生产能力。(计算结果保留整数)5.根据《疏浚与吹填工程施工规范》(JTS207-2012)的相关规定,计算本工程双方确认的疏浚工程量。

选项

答案

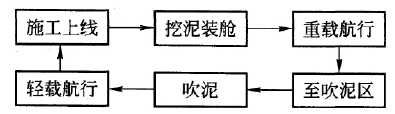

解析 1、自航耙吸挖泥船挖、运、吹施工工艺流程图如下:2、耙吸挖泥船波浪补偿器压力调节应考虑的因素为:应根据土质和挖深,调节波浪补偿器的压力,以保持耙头对地有合适的压力。根据土质情况调节波浪补偿器压力如下:对软土,应适当调高波浪补偿器的压力,使耙头对地压力减小,对密实的土应适当调低波浪补偿器的压力,使耙头对地压力加大。3.本工程疏浚土质为粘土,天然密度为1.84t/m3,不属于软黏性土。耙吸挖泥船应选用的耙头类型为:“主动挖掘型”耙头加高压冲水。另外,选用“挖掘型”耙头施工时,挖黏性土选用扁齿,挖硬质土耙齿短。对于黏性土类,合理的挖泥对地航速为:3.0~4.0kn。4、外抛平均施工循环运转小时为:18/30+18/30+1.6+0.1+0.15=3.05h;外抛平均运转时间小时生产率为:8000/3.05≈2623.0m3/h;本工程耙吸挖泥船外抛的月生产能力为:2623.0×24×70%×30=1321992m3≈132 万m3。吹泥泥浆浓度ρ=(γm-γw)/( γs-γw)=(1.23-1.025)/( 1.84-1.025)≈25.2%挖运吹平均施工循环运转小时为:15/30+15/30+1.6+8000/(16200×25.2%)+0.25+0.15≈4.96h;挖运吹平均运转时间小时生产率为:8000/4.96≈1612.9m3/h;本工程耙吸挖泥船吹填的月生产能力为:1612.9×24×70%×30≈812902m3≈81万m3。5、施工单位和业主根据相同的航道浚前水深图计算出疏浚工程量,分别为1468.5 万m3和1445.7 万m3,计算得:(1468.5-1445.7)/ 1468.5≈1.6%<2%。符合规范如下规定:用不同的方法或合同双方分别计算工程土方量时,应采用同一测图计算,两者的差值小于或等于两者中较大值的2%时,其土方量取两者的平均值。本工程双方确认的疏浚工程量为:(1468.5+1445.7)/ 2≈1457.1 万m3。
转载请注明原文地址:https://tihaiku.com/jzgc/158029.html

最新回复(0)
