某施工单位用耙吸式挖泥船开挖航道施工,航道中心至抛泥区的距离为15kin,开挖航
某施工单位用耙吸式挖泥船开挖航道施工,航道中心至抛泥区的距离为15kin,开挖航
admin
2022-08-02
45
问题

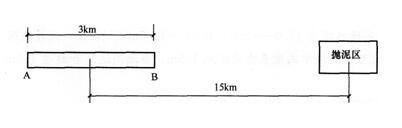

某施工单位用耙吸式挖泥船开挖航道施工,航道中心至抛泥区的距离为15kin,开挖航道长度3km,该船的舱容为5000m3,施工开挖的土质密度为1.85t/m3,耙吸船重载航速为9km/h,轻载航速为11km/h,挖泥时的航速为3km/h,上线、抛泥、调头等用时间45min,因突发大风、潮水不适停止作业1.5h,避让航船30min。一次挖槽长度满舱载重量7000t,作业情况如图所示。
问题1.计算该船的泥舱装载土方量。2.如图所示,计算由A挖至B的抛泥施工循环运转生产率。3.计算该挖泥船的时间利用率。
选项
答案
解析
1.

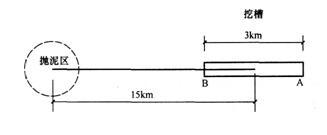

该船的泥舱装载土方量Q(m3):Q=G-γ海水×5000/(γ土-γ海水)=7000-1.025×5000/1.85-1.025=2273(m3)每1m3的土比每1m3的海水重1.85-1.025=0.825(t)5000m3的泥加海水比5000m3的海水重7000-1.025×5000(0=1875(t)则其中的土(即装载土方量Q)应是1875/0.825=2273(m3)海水的重度1.025应作为常识掌握。2.重载航速为:1.852×9=16.7(kin/h);空栽航速为:1.852×11=20.4(kin/h);挖泥航速为:1.852×3=5.6(kin/h)。根据题意示意图:由A挖至B、抛泥、返回A循环运转的生产率:
3.挖泥船运转的时间:[(15-1.5)/16.7]+[(15+1.5)/20.4]+(3/5.6)+(45/60)=2.89(h)挖泥船的生产性停歇时间:1.5h挖泥船的非生产性停歇时间:30min挖泥船的时间利用率=2.89/(2.89+1.5+0.5)=59.1%施工中因遇突发大风、潮水不适停止作业1.5h,属生产性停歇;大风致使操作困难和危险;过高潮水,船的挖深不够;过低潮水使疏浚设备搁浅而不得不暂时停止施工。避让航船属于对施工的干扰,为非生产性停歇。
转载请注明原文地址:https://tihaiku.com/jzgc/157923.html
本试题收录于:
一建港口与航道工程实务题库一级建造师分类
一建港口与航道工程实务
一级建造师
相关试题推荐
关于工程量清单计价下施工企业投标报价原则的说法,正确的有()。A.投标报价
投标过程中,若投标人发现招标工程量清单项目特征描述与施工图纸不符时,应以(
对于设计方案比较特殊,无同类工程可比,且审查精度要求高的施工图预算,适宜采用的审
根据《建筑安装工程费用项目组成》(建标2013-44号),工程施工中所使用的仪器
某施工企业编制砌砖墙人工定额,该企业有近5年同类工程的施工工时消耗资料,则制定人
编制人工定额时需拟定施工的正常条件,其内容包括拟定()。A.施工作业内容
某施工机械预算价格为200万元,预计可使用10年,每年平均工作250个台班,预计
四个互斥性施工方案的功能系数和成本系数如下表。从价值工程角度最优的方案是(
对建设规模较小,技术难度较低、施工工期较短,施工图设计已经审查批准的工程,从有利
关于施工企业确定工程成本核算对象的说法,正确的是()。A.通常以单项建造合
随机试题
[originaltext]W:Howareyoudoing,Henry?M:(23)Tobehonest,I’mreallyfed
[originaltext]OverthepasttwoweekstheBBCWorldServicehasbeenrunning
Thiskindofworkishardanddangerous.But______youwouldbecomerich.A、would
某高校食堂实行包伙制,每日就餐大学生的组成和能量推荐摄入量如下表,一日三餐均在食
根据以下资料,回答问题: 注:表内增速均按可比价格计算 2003-201
下列有关生物知识的表述错误的是:A.但凡影响种群基因频率改变的因素都会影响其进化
关于服务项目成本计划的表述中,不正确的是()。A、服务项目的评审通常以价格作为主
(2016年真题)关于公共物品生成方式的说法,正确的是()。A.政府生产合
在大容量的电流型变频器中,常采用将几组具有不同输出相位的逆变器并联运行的多重化技
分部工程质量验收记录的检查评定结论由( )填写。A.建设单位 B.监理单位
最新回复
(
0
)
