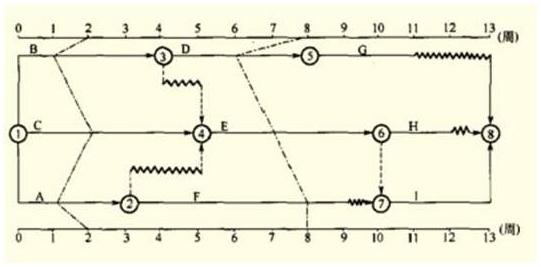

某分部工程双代号时标网络计划执行到第2周末及第8周末时,检查实际进度后绘制的前锋

admin2022-08-02  32

问题 某分部工程双代号时标网络计划执行到第2周末及第8周末时,检查实际进度后绘制的前锋线如下图所示,图中表明( )。A、第2周末检查时,A工作拖后1周,F工作变为关键工作 B、第2周末检查时,B工作拖后1周,并影响工期1周 C、第8周末检查时,F工作正常进行 D、第8周末检查时,D工作拖后2周,并影响工期1周 E、第8周末检查时,E工作拖后1周,并影响工期1周

选项

答案 ACE

解析 本题考查的是前锋线比较法。第2周末检查时,A工作拖后1周,其自由时差为0,总时差为1周,影响后续工作F,使F工作变为关键工作;B工作拖后1周,其总时差为1周,不影响总工期;C工作完成的任务量为2÷5=40%。第8周末检查时,D工作拖后2周,其总时差为2周,不影响总工期;E工作拖后1周,其总时差为0,影响总工期1周。F工作与计划相符。参见教材P100。
