(三) 背景资料:某施工单位承建客运专线某黄土隧道工程。该工程为单洞双线隧道,

admin2022-08-02  49

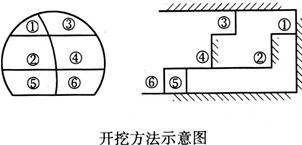

问题 (三)背景资料:某施工单位承建客运专线某黄土隧道工程。该工程为单洞双线隧道,全长4300m,起止里程为DK126+000~DK130+300。隧道围岩级别以Ⅳ、V级为主,DK127+500~DK127+900段局部有地下水。全隧按进、出口两个工区组织施工。该隧道V级围岩地段采用开挖方法示意图所示的开挖方法施工,施工工艺详见施工工艺流程图。施工中发生以下事件:4月2日上午7时,施工人员开始对DK127+512~DK127+522段仰拱进行施工。施工内容包括:挖掘机开挖、基坑抽水、补打边墙锁脚锚杆、钢拱架架设、喷射混凝土等作业。当日下午4时在喷射混凝土作业时,安全员发现拱部初期支护混凝土开裂、掉块,钢拱架变形,立即通知现场人员撤离。10分钟后该段发生坍塌,未造成人员伤亡问题1、指出图3-1所示施工开挖方法的具体名称。2、根据背景资料,指出图3-2中A、B所代表的施工工序名称。3、针对背景资料,指出坍塌的主要原因4、为了防止仰拱施工段再次放生坍塌,给出合理的施工措施。

选项

答案

解析 1.CRD法(或交叉中隔壁开挖法)。
2.A:地质超前预报;B:围岩监控量测。
3.(1)地质原因:①围岩差;②在DK127+500~DK127+900段局部有地下水。
(2)施工组织原因:①仰拱施工距离过长,达到10m;
②仰拱施工时间过长,超过8小时;
③拱墙初期支护质量不合格(补打边墙锁脚锚杆)
4.(1)短进尺,仰拱施工长度不能超过3 m;
(2)早封闭,仰拱施工时间不能超过8小时;
(3)强支护,提高拱墙初期支护工程质量;
(4)勤量测,加强监控量测;
(5)控水源,加强排水和水的整治。
转载请注明原文地址:https://tihaiku.com/jzgc/155492.html

最新回复(0)
