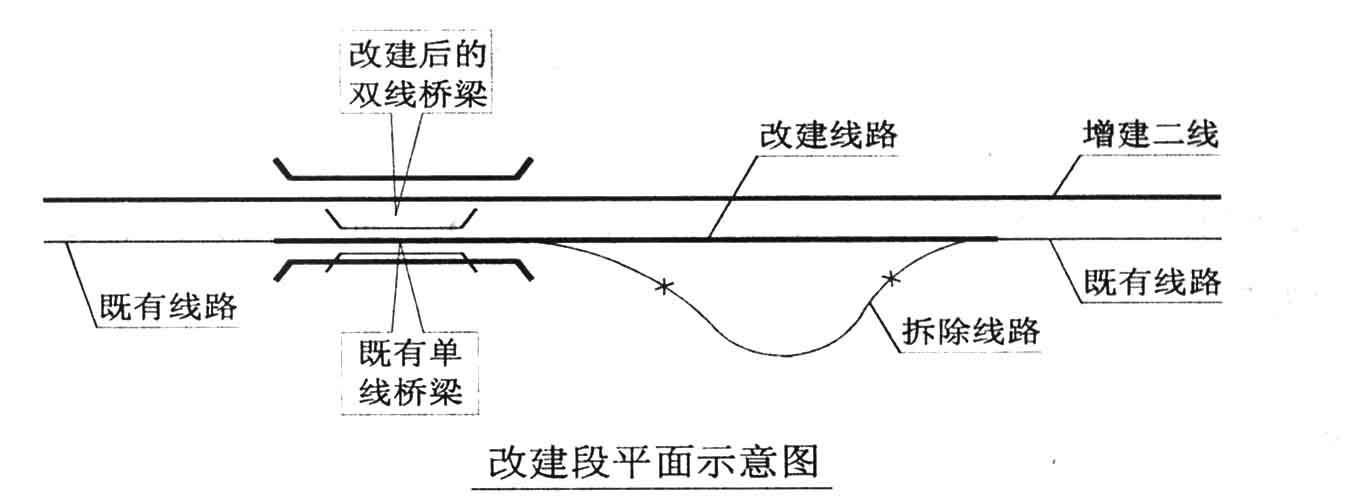

问题 (四)背景资料某既有铁路需增建二线,主要工程内容包括:路基、桥梁、隧道、轨道工程。工程有一新建单线隧道,长3620米,从进、出口两个作业面施工。招标文件要求该隧道施工中采用电瓶车牵引矿车有轨运输方案。有一座桥梁跨越通航河道,该桥有部分桥墩位于河道的深水中。水上临时运输通道采用栈桥方案。线路中,有一段既有线路需改建(如图所示),该段既有线除线形取直外,有一座既有单线桥梁需要拆除改建,改建后的桥梁为双线桥梁。施工单位中标后及时进场,设置了现场组织机构,其中关键岗位设置有:项目经理、副经理、总工程师、安全负责人、部门负责人、质量工程师、线路工程师、轨道工程师、隧道工程师、桥梁工程师及工程队长。施工单位制定了实施性工作规划,内容包括:测量工作规划、质量工作规划。同时,施工单位根据工程内容设置了临时工程:①临时铁路便线、便桥:②钢筋加工棚;③隧道钢结构加工场;④栈桥;⑤储水池:⑥临时板房:⑦施工场地排水设施:⑧临时给水干线管路等。问题1.列举本工程新建隧道有轨运输方案中除电瓶车和矿车以外的与有轨运输相关的主要设备名称。2.补充施工单位缺少的关键岗位和缺少的实施性工作规划内容。3.指出施工单位设置的临时工程中哪些不属于大型临时工程。4.为保证施工期间不中断既有线的运营,参照图示,简述改建路段的施工步骤。

选项

答案

解析 1.
答:电瓶车充电装置、装渣机、小型轨道、浮放调车盘、平移调车器(或道岔调车)。
2.
缺少的关键岗位:测量工程师、试验工程师、地质工程师、机械工程师、爆破工程师,
缺少的实施性工作规划:缺少的实施性工作规划内容:试验工作规划、安全工作规划
3.
②钢筋加工棚;⑤储水池:⑥临时板房:⑦施工场地排水设施:等。
4.
⑴由于既有线的桥梁需要改建,为保证正常运营,需要修建临时铁路便线和便桥。
⑵先铺设与行车干扰无关的增建二线线路、施工便线和便桥,利用行车天窗,拨接龙口,将既有正线引入施工便线,利用便线运行,再拆除既有桥梁,改建桥梁。
⑶施工完毕后,将龙口接回设计线,拆除施工便线和便桥。
