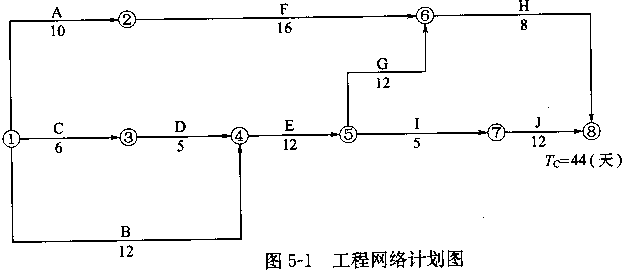

某设备安装工程的网络计划如图5-1所示,计算工期为44天。根据技术方案,确定A、
某设备安装工程的网络计划如图5-1所示,计算工期为44天。根据技术方案,确定A、
最全题库
2022-08-02
125
问题
<P>某设备安装工程的网络计划如图5-1所示,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。</P><P>
</P><P>【问题】</P><P>1.如果按A-D-I顺序组织施工,则:</P><P>(1)网络计划图应如何改变?</P><P>(2)计算工期是多少天?</P><P>(3)机械在现场的使用和闲置时间各是多少天?</P><P>2.如果按D-A-I顺序组织施工,则:</P><P>(1)网络计划图应如何改变?</P><P>(2)计算工期是多少天?</P><P>(3)机械在现场的使用和闲置时间各是多少天?</P><P>3.比较以上两个方案的优缺点。</P><P>4.监理工程师如批准按D-A-I顺序施工的方案,施工中由于业主原因,工作B时间延长5天,承包商提出要求延长5天工期。你认为工期延长几天合理?为什么?监理工程师签发机械闲置(赔偿)时间几天合理?为什么?</P>
选项
答案
解析

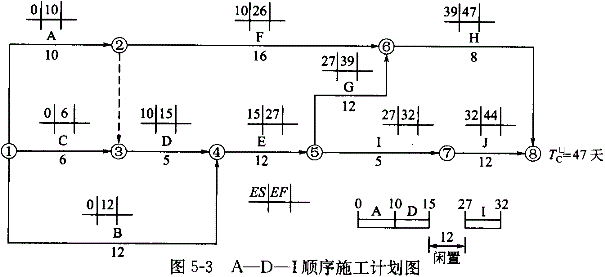

<P>1.按照A-D-I顺序组织施工</P><P>(1)网络计划图应改为如图5-3所示。</P><P>(2)其计算工期TC为47天(计算过程见图5-3)。</P><P>(3)机械在现场的使用时间是20天(工作A使用10天,工作D使用5天,工作I使用5天)。机械闲置时间为12天(见图5-3)。发生在工作D完成后及工作I开始前,因为工作D完成后,应进行工作E,而工作I必须等工作E完成后才能开始。(根据图5-2计算出的A、D、I三项工作的最早开始和最早完成时间,绘出示意简图,如图5-3右下角所示。)</P><P>

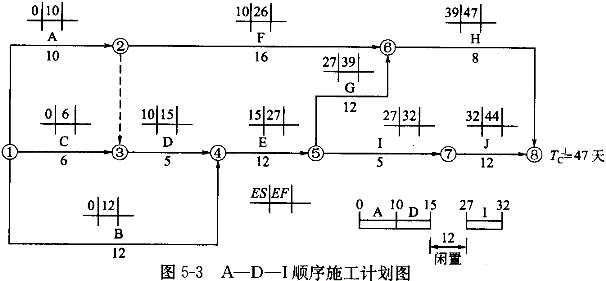

</P><P>2.按照D-A-I顺序组织施工</P><P>(1)网络计划图应改为如图5-4所示。</P><P>

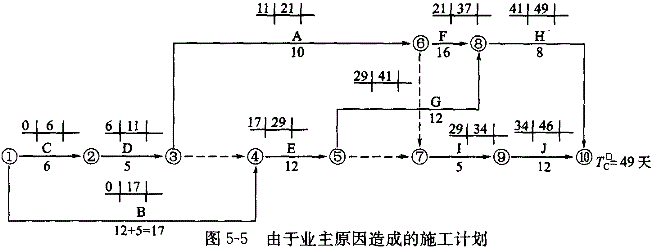

</P><P>(2)其计算工期TC为45天。(计算过程见图5-4)</P><P>(3)机械在现场使用时间为20天(工作D使用5天,工作A使用10天,工作I使用5天)。机械闲置时间为3天。(根据图5-4计算出的D、A、I三项工作的最早开始和最早完成时间,绘出示意简图,如图5-4右下角所示。)</P><P>3.对A-D-I和D-A-I两种方案分析比较如下。</P><P>按"A-D-I方案"顺序施工比按"D-A-I方案"顺序施工工期长(长2天),机械闲置时间也长(长9天),所以按"D-A-I方案"顺序施工优于按"A-D-I方案"顺序施工。即按"D-A-I方案"顺序施工比按"A-D-I方案"顺序施工工期短,机械闲置时间短。</P><P>4.按"D-A-I方案"顺序施工时,由于业主原因,B工作时间延长5天。则网络计划图及工期计算如图5-5所示。</P><P>
</P><P>由于业主原因使工作B延长5天后,工程总工期变为49天(可按任意方法计算总工期,例如累加关键工作作业持续时间17+12+12+8=49天,见图5-5),目前总工期比批准的计划工期延长了49-45=4天,所以承包商要求延长工期5天不合理,监理工程师应批准的合理的工期延长时间应为4天。</P><P>此外,还可进一步考虑将机械闲置时间的计算分两种情况:其一是认为工作B延长时工作D在第6天已经开始施工(施工机械已到场),所以可按工作D的最早开始时间来计算应赔偿的机械闲置时间;其二是认为B工作延长时间发生较早,工作D可以利用其自由时差调整到最迟开始时间开始施工(这时再组织施工机械进场),所以可按工作D的最迟开始时间来计算应赔偿的机械闲置时间。</P><P>第一种情况:按工作B延长5天后调整的网络计划,机械在现场的使用和闲置时间为28天(17+12-6+5),其中机械的使用时间为20天,故机械闲置时间是28-20=8天。监理工程师应批准赔偿的机械闲置时间应为5天(8-3)。</P><P>第二种情况:按B工作延长5天后调整的网络计划,D工作的最迟开始时间可以安排在第10天(49-8-16-10-5)开始,机械在现场的使用和闲置时间为24天(17+12+5~10),其中机械的使用时间为20天,故机械闲置时间是24-20=4天。监理工程师应批准赔偿的机械闲置时间应为1天(4-3)。</P>
转载请注明原文地址:https://tihaiku.com/jzgc/1534211.html
本试题收录于:
投资建设项目实施题库投资项目管理师分类
投资建设项目实施
投资项目管理师
相关试题推荐
夫妻财产协议要根据()制定。A:合同法 B:婚姻法 C:物权法 D:继承法
张某自行研发出一项技术,并为此申请了国家专利。2006年张某将这项专利转让给某公
某客户现年35岁,计划50岁退休,他想在今年年内贷款买房,那么他的还款期限不应超
根据内部控制要求,企业下列人员中,可以承担向客户寄送应收账款对账单职责的是:A.
在销售与收款循环中,根据内部控制要求,应当相互独立的职责有:A.发送货物与登记销
下列各项中,属于生产与存货循环中成本控制措施的有( )。A.制定成本计划和费用预
下列各项中,不应该调整审计机关年度审计项目计划的情形是:A.审计机关更换审计项目
随着信息技术的提升,属于内部控制会产生的新特定风险的有()。A.不恰当的人工干预
下列各项中,通常可以作为审计标准的有()。A.国家审计准则 B.业务规范、技术
下列各项中,属于国家审计实施阶段主要工作的有( )。A.编制审计工作方案 B.
随机试题
Rainforestsarecriticallyimportanttoourwell-being.Becausethey【B1】____
刃型位错的柏氏矢量与位错线平行,螺旋型位错的柏氏矢量与位错线垂直。()
变压器的励磁涌流可达变压器额定电流的( )A.6~8倍 B.1~2
某产妇,产褥期出现高热,护士为其采取的护理措施应除外A.卧床休息取半卧位 B.
在国际上,业主方项目管理的方式有多种可能,下列表述中正确的有()。A、业主方自行
骨折的愈合过程一般分为()。A.外伤炎症期、骨痂形成期、骨痂成熟期 B.外伤
刑法规定,故意杀人情节较轻的,处3年以上10年以下有期徒刑。对此追诉期限为(
下列有关剩余价值的几个说法不正确的一项是()。 A.剩余价值不是从流通过程中
下列说法中,属于金融监管机构实施有效监管基本原则的是()。A.监管主体的盈利性
英国工程施工合同条件(ECC)通过建立早期警告和补偿事件为特征的合作机制优化了传
最新回复
(
0
)
