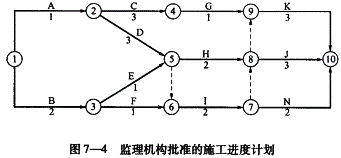

1.该施工进度计划中的关键线路有4条:
A→D→H→J(或①→②→⑤→⑧→⑩);
A→D→H→K(或①→②→⑤→⑧→⑨→⑩);
A→D→I→J(或①→②→⑤→⑥→⑦→⑧→⑩);
A→D→I→K(或①→②→⑤→⑥→⑦→⑧→⑨→⑩)。
2.开工后前3个施工单位每月应获得的工程款为:
第1个月:(30+54×1/2)万元=57万元
第2个月:(54×1/2+30×1/3+84×1/3)万元=65万元
第3个月:(30×1/3+84×1/3+300+21)万元=359万元
3.(1)工程预付款为:840万元×20%=168万元
(2)前3个月施工单位累计应获得的工程款:(57+65+359)万元=481万元>420万元=840万元×50%因此,预付款应从第3个月开始扣回。
(3)开工后前3个月总监理工程师签证的工程款为:
第1个月:(57-57×10%)万元=51.3万元(或57万元×90%=51.3万元)
第2个月:(65-65×10%)万元=58.5万元(或65万元×90%=58.5万元)
前2个月扣留保修金:(57+65)万元×10%=12.2万元
应扣保修金总额:840万元×5%=42.0万元
由于359万元×10%=35.9万元>29.8万元=(42.0-12.2)万元
第3个月应签证的工程款:[359-(42.0-12.2)-168/3]万元=273.2万元
4.(1)事件1中,施工单位提出的费用要求不合理。
理由:安全施工自检费用属于建筑安装工程费中的措施费(或该费用已包含在合同价中)。
(2)事件2中,施工单位提出的费用要求不合理。
理由:商品混凝土供货单位与建设单位没有合同关系。
5.事件3中,施工单位提出的变更程序不妥。
理由:提出工程变更应先报项目监理机构。
