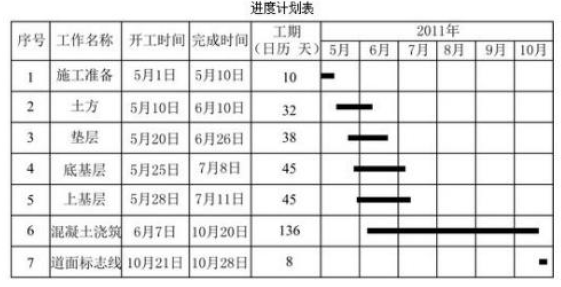

某施工单位中标承建了某机场站坪扩建工程,面积为18万平方米。主要施工内容为:土方

admin2022-08-02  49

问题 某施工单位中标承建了某机场站坪扩建工程,面积为18万平方米。主要施工内容为:土方、垫层、水泥稳定碎石底基层与上基层、水泥混凝土面层及道面标志线。招标文件明确要求:中标单位于当年5月1日进场,当年10月31日该扩建工程必须达到竣工验收条件,且必须满足:“发包方明示的要求”及“发包方未明示,但应满足的要求”等条款。施工单位按时进场后,业主告知该施工区域地线管线较多,要求施工时必须保证地下管线的安全。同时,监理单位对中间验收批次也作出了明确规定:垫层以不少于3万平米作为一个验收批次;底基层或上基层以不少于1.5万平方米作为一个验收批次。依据现场的实际情况,土方施工最早可于5月10日开始,垫层施工最早可于5月20日开始。施工单位为确保工期目标的实现,结合当地气候条件,编制了进度计划。同时,加大了资源配置,使其具备垫层日完成量6000平方米及底基层或上基层日完成量5000平方米的能力。问题:1、指出进度计划表中哪些工作内容的进度安排不合理(竣工验收资料组卷按3天完成考虑),说明理由,并提出修改意见(只需文字说明调整后的开工、完工时间即可)。2、解释“发包方未明示,但应满足的要求”条款的含义。3、在土方大面积开挖前,为确保地下管线的安全,施工单位需先进行哪些工作?说明完成这些工作的目的。4、新建站坪标志线所用的涂料除应符合行业标准外,还需符合哪些要求?5、若一组28d龄期的混凝土抗折试件单值强度分别为:5.3Mpa、5.7Mpa、6.7Mpa,计算该组抗折强度值,并说明计算规则。

选项

答案

解析 1、(1)上基层开工时间安排不合理。因为,底基层尽管3d的铺筑面积可以满足验收批次的要求,但还需所验收面积的底基层均达到养护7d,且7d抗压强度合格后,方具备报验条件。只有各项检测指标符合规范要求后,上基层才能开始施工。所以,上基层最早于6月4日方可开始施工,7月18日方可完工。
(2)混凝土浇筑完工时间不合理。因为,混凝土浇筑后需养护14d,其后还需完成道面的切缝、灌浆及标志线的施工,在这些工作内容完成的同时,还需完成混凝土试件养护28d的抗折强度试验及竣工资料整理完毕后,方具备竣工验收条件。原进度计划安排混凝土浇筑于10月20日完工,无法满足后续工作的完成。同时,由于上基层开工时间的调整,混凝土浇筑开工时间最早为6月14日。
2、指以行业的技术或管理要求为准,施工单位必须满足的要求。
3、(1)需向业主索要施工区域的地下管线分布图等资料,以了解和掌握地下管线的种类、数量及归属部门等信息。
(2)需沿挖方区外围采用人工挖沟的方式,准确探明地下管线的种类、走向、数量及埋设深度等情况,为机械开挖作业提供安全施工依据。
4、(1)具有鲜明的效果;
(2)附着力强、耐磨、安全防滑、使用寿命长;
(3)具有较强的耐候性、耐磨性、抗污性和抗变色性;
(4)施工简便,安全性好。

5、(1)该组抗折强度为5.7Mpa。按照混凝土抗折强度计算规则,单值中的最大值或最小值与中间值相比,只要有一个差值超过15%,即以单值中的中间值代表该组强度;若两个差值都超过15%,即该组试件作废;若两个差值均为超过15%,即取三个单值的平均值代表该组试件的强度值。
(2)该组单值中,最小值为5.3Mpa,(5.7-5.3)/5.7*100%=7.0%<15%。
(3)最大值为6.7Mpa,(6.7-5.7)/5.7*100%=17.5%>15%。
(4)综上,故取中间值5.7Mpa代表该组试件的的抗折强度。
转载请注明原文地址:https://tihaiku.com/jzgc/152965.html

最新回复(0)
