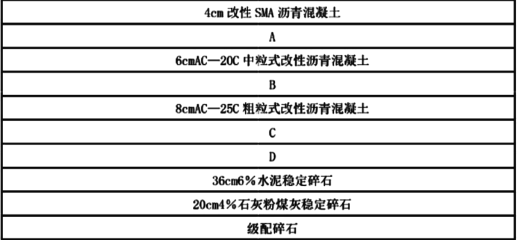

问题 某高速公路是国家的重点建设项目,双向四车道,其路面结构如图所示。项目部编制了施工组织设计和施工管理措施,主要如下:事件一:施工单位将路段中间 K25+000 右侧的弃土场硬化后,作为沥青混凝土拌和站场地,并配置了一套 4000型间歇式沥青混凝土拌和设备。该设备主要指标如下:每拌制一份料的重量 Gi=4000kg,每份料的加料时间 t1=15 秒,每份料的拌料时间 t2=220秒,每份成品料卸料时间 t3=13秒,时间利用系数 KB=0.85。 事件二:水泥稳定碎石基层施工工艺见图。采用 15t 三轮压路机进行水泥稳定碎石基层分两层碾压,下层厚度为 20cm,上层厚度为 16cm,下层碾压完成后立即进行上层铺筑。事件三:沥青面层施工前和施工过程的要求摘要如下:(1)沥青混合料配合比设计采用马歇尔稳定度试验,确定沥青混合料的材料品种及配合比、矿料级配、最佳沥青用量,报项目技术负责人审批。(2)试验段开工前 28d 安装好试验仪器和设备,配备好后试验人员报请监理工程师审核。各层开工前 14d 在监理工程师批准的现场备齐全部机械设备进行试验段铺筑。(3)对 AC-I 沥青混合料面层碾压① 初压采用双轮双振压路机静压 1~2 遍,温度应不低于 100℃并紧跟摊铺机进行;② 复压采用胶轮压路机和双轮双振压路机振压等综合碾压 4~6 遍,碾压温度多控制在 80-100℃;③ 终压:采用双轮双振压路机静压 1~2 遍,碾压温度应不低于 65℃。④ 采用雾状喷水法,以保证沥青混合料碾压过程中不粘轮。事件四:项目部严格进行沥青混合料面层施工质量检验。检验项目包括:平整度、弯沉值、渗水系数、摩擦系数、构造深度、中线平面偏位、纵断高程、宽度、横坡、马歇尔稳定度进行了实测。事件五:项目部将 20cm 厚石灰稳定碎石底基层、36cm 厚水泥稳定碎石基层、8cm 厚粗粒式沥青混合料底面层、6cm 厚中粒式沥青混合料中面层、4cm 厚细粒式沥青混合料表面层等五道工序分别用:a、b、c、d、e 表示,并将 a、b 两项划分为四个施工段①、②、③、④。a、b 两项在各个施工段上持续的时间如表所示。而 c、d、e 三道工序不分施工段连续施工,持续时间均为 1 周。项目部按各施工段持续时间连续、均衡作业,不平行、搭接施工的原则安排了施工进度计划。1. 写出结构图中 A、B、C、D 代表的名称及作用。2. 事件一中,计算沥青混凝土拌和设备的生产率(Qi)。(列出计算过程,结果保留两位小数点)3. 写出事件二中工艺流程图 E、F、G 代表的名称。指出并改正事件二中的错误之处。4. 指出并改正事件三中的错误之处。补充试验段确定的施工参数。5. 补充事件四中沥青混凝土面层质量检验的实测项目。6. 根据事件四中要求,用横道图画出完整的施工进度计划,并计算工期。

选项

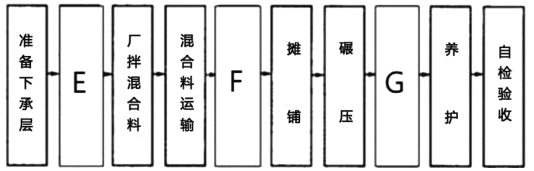

答案

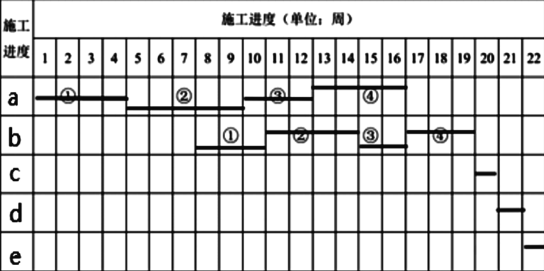

解析 1. 写出结构图中 A、B、C、D 代表的名称及作用。答:A:黏层; B:黏层; C:下封层; D:透层。A 和 B 层作用:是使上下层沥青结构层完全粘结成一个整体。C 层作用:一是封闭某一层起着保水防水作用;二是起基层与沥青面层之间的过渡和有效联结作用;三是路的某一层表面破坏离析松散处的加固补强;四是基层在沥青面层铺筑前,要临时开放交通,防止基层因天气或车辆作用出现水毁。D 层作用:为使沥青面层与基层结合良好。2. 事件一中,计算沥青混凝土拌和设备的生产率(Qi)。(列出计算过程,结果保留两位小数点)答:n=3600/(t1+t2+t3)=3600/(15+220+13)=14.52 份;Qi=nGjkB/1000=14.52×4000×0.85/1000=49.37(t/h)3. 写出事件二中工艺流程图 E、F、G 代表的名称。指出并改正事件二中的错误之处。答:E:施工放样;F:布置基准线钢丝;G:质检。错误 1:采用 15t 三轮压路机进行水泥稳定碎石基层分两层碾压。改正:下层应采用18~21t 三轮压路机、大于 35t 重型振动压路机、25t 以上轮胎压路机进行水泥稳定碎石基层碾压。错误 2:下层碾压完成后立即进行上层铺筑。改正:上层必须在下层养护至少 7d 后方可铺筑。4. 指出并改正事件三中的错误之处。补充试验段确定的施工参数。答:(1)错误 1:做好沥青混合料配合比设计,报项目技术负责人审批。改正:做好沥青混合料配合比设计,报监理工程师审批。错误 2:初压温度应不低于 100℃并紧跟摊铺机进行。改正:初压温度应不低于 110℃并紧跟摊铺机进行。(2)试验段确定的施工参数:松铺系数、施工工艺、机械配备、人员组织、压实遍数。5. 补充事件四中沥青混凝土面层质量检验的实测项目。答:实测项目还有沥青混凝土面层的压实度、厚度、矿料级配、沥青含量。6. 根据事件四中要求,用横道图画出完整的施工进度计划,并计算工期。答:(1)工期计算流水步距 Kab=max(4-0,9-3,12-7,16-9,0-12)=7ab 工序完成所需时间:7+(3+4+2+3)=19 周abcde 四道工序完成的工期=19+1+1+1=22 周(2)绘制横道图
转载请注明原文地址:https://tihaiku.com/jzgc/151669.html

最新回复(0)
