某施工单位承接了一段山区高速公路,其中有一座 21×40m 先简支后连续 T 型

admin2022-08-02  38

问题 某施工单位承接了一段山区高速公路,其中有一座 21×40m 先简支后连续 T 型预应力混凝土梁桥。上部结构以“谁施工、谁编制、谁负责”,保证先进性、经济合理性为原则,编制了施工方案。经多方案必选,最终采用装配式吊装方法,双导梁架桥机架设,如图。下部结构采用沉井基础。事件一:施工单位考虑到水源、电力状况、进出场道路和成品梁运输等情况,需在大桥附近设置 T梁预制场,场地建设前施工单位将梁场布置方案报监理工程师审批,方案内容应包含各类型梁板的台座数量、模板数量等。 事件二:双导梁架桥机施工工艺流程:梁体预制及运输、铺设轨道→架桥机及导梁拼装 →(D)→架桥机前移至安装跨→支顶前支架→(E)→吊梁、纵移到位→降梁、横移到位→ 安放支座、落梁→架设下一片梁→铰接缝施工,完成整跨安装→架桥机前移至下一跨,直至完成整桥安装。 事件三:为保证架设安全,施工单位对施工现场进行了重大安全风险辨识和评估,制定了双导梁架桥机架设T梁的专项施工方案。同时对架桥机施工风险进行了控制,其部分措施如下: (1)现场安装后须经专业的检测检验机构检验合格,发放使用证、挂验收合格牌后投入使用。 (2)架桥机纵向运行轨道两侧规定高度要求对应水平,保持平稳。前、中、后支腿各横向运行轨道要求水平,并严格控制间距,三条轨道必须平行。 (3)大雨、大雪、大雾、沙尘暴和五级(含)风以上等恶劣天气必须停止架梁作业。(4)架桥机工作前,应调整前、中、后支腿高度,使架桥机主梁纵向坡度<3%。纵向行走轨道的铺设纵坡<1.5%。事件四:施工单位对施工现场的机械,做了以下要求:(1)大型机械设备和多班作业的机械,必须建立机长责任制。(2)操作人员必须持有国家相关管理部门核发的驾驶证和操作证。(3)建立机械设备管理台账。机械设备档案主要包括下列内容:① 设备的名称、类别、数量、统一编号;② 设备的购买日期;③ 使用说明书等技术资料;④《大、中型设备安装、拆卸方案》、《施工设备验收单》及《安装验收报告》;事件五:沉井基础施工采用浮式沉井和就地浇筑沉井两种方法,并做了以下规定:(1)浮式沉井在下水、浮运前,应进行水密性检查。(2)浮式沉并的底节采用滑道方法下水。(3)在浮运、就位的任何时间内,沉井露出水面的高度均不应小于 1m,并应考虑预留防浪高度或采取防浪措施。(4)就地浇筑沉井下称困难时必须采取助沉措施。【问题及答案】1. 根据背景资料针对架桥机示意图,写出 A、B、C 的名称。2. 补充事件一中梁场布置方案内容。3. 事件二中,指出双导梁架桥机施工工艺流程中 D 和 E 的名称。4. 事件三中,逐条判断双导梁架桥机架施工风险控制措施正误,有误,请改正。5. 补充事件四中机械设备档案的内容。6. 事件五中,浮式沉井在下水、浮运前底节需要做什么试验,底节还可以采用哪些方法下水?7. 事件五中,就地浇筑沉井的助沉措施可采取哪些方法?

选项

答案

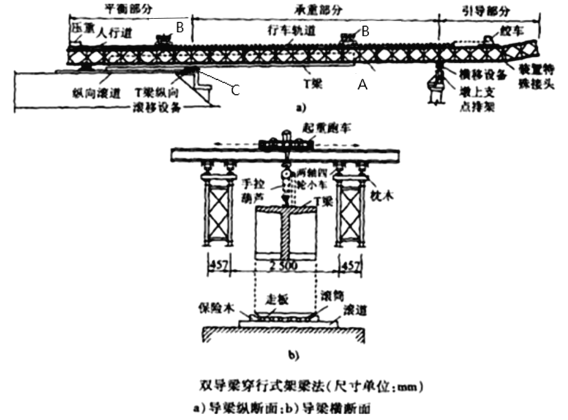

解析 1. 根据背景资料针对架桥机示意图,写出 A、B、C 的名称。
答:A—导梁; B—纵移行车(天车);C—中支腿。
2. 补充事件一中梁场布置方案内容。
答:生产能力、存梁区布置及最大存梁能力。
3. 事件二中,指出双导梁架桥机施工工艺流程中 D 和 E 的名称。
答:D—试吊;E—运梁、喂梁。
4. 事件三中,逐条判断双导梁架桥机架施工风险控制措施正误,有误,请改正。
答:(1)正确。
(2)正确。
(3)错误。大雨、大雪、大雾、沙尘暴和六级(含)风以上等恶劣天气必须停止架梁作业。
(4)错误。架桥机工作前,使架桥机主梁纵向坡度<1.5%。纵向行走轨道的铺设纵坡<3%。
5. 补充事件四中机械设备档案的内容。
答:产品合格证及生产许可证(复印件及其他证明材料);各设备操作人员资格证明材料。
6. 事件五中,浮式沉井在下水、浮运前底节需要做什么试验,底节还可以采用哪些方法下水?
答:底节需要水压试验。底节还可以采用涨水自浮或直接起吊下水。
7. 事件五中,就地浇筑沉井的助沉措施可采取哪些方法?
答:沉井的助沉措施可采取:
① 采用井外高压射水、降低井内水;
② 在结构受力容许的条件下,亦可采用压重或接高沉井;
③ 采用空气幕、泥浆润滑套。
