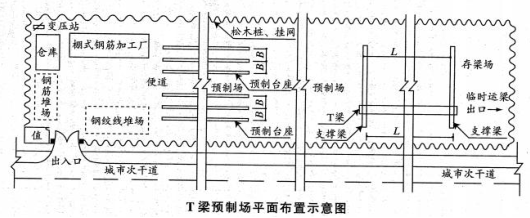

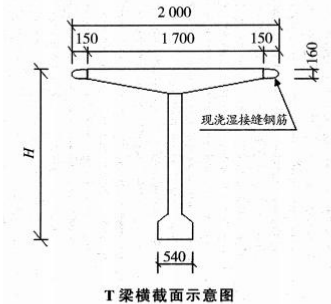

某公司承建一座市政桥梁工程,桥梁上部结构为 9 孔 30m 后张法预应力混凝土

admin2022-08-02  33

问题 某公司承建一座市政桥梁工程,桥梁上部结构为 9 孔 30m 后张法预应力混凝土 T 梁,桥宽横断面布置 T梁 12 片,T 梁支座中心线距梁端 600mm,T 梁横截面(单位:mm)如下图所示。项目部进场后,拟在桥位线路上现有城市次干道旁租地建设 T 梁预制场,平面布置如下图所示,同时编制了预制场的建设方案:①混凝土采用商品混凝土;②预测台座数量按预制工期 120 天、每片梁预制占用台座时间为 10 天配置﹔③在 T 梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度 2m 的支模及作业空间;④露天钢材堆场经整平碾压后表面铺砂厚 50mm;⑤由于该次干道位于城市郊区,预制场用地范围采用高 1.5m 的松木桩挂网围护。监理审批预制场建设方案时,指出预制场围护不符合规定,在施工过程中发生了如下事件:事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆放场处于潮湿状态。事件二:T 梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑 T 梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成。问题:1.全桥共有 T 梁多少片?为完成 T 梁预制任务最少应设置多少个预制台座?均需列式计算。2.列式计算 T 梁预制场平面布置示意图中预制台座的间距 B 和支撑梁的间距 L。(单位以 m 表示)3.给出预制场围护的正确做法。4.事件一中的钢绞线应如何存放?5.事件二中,T 梁混凝土应如何正确浇筑?

选项

答案

解析 1.(1)全桥共有 T 梁总数=12×9=108(片)。
(2)为完成 T 梁预制任务最少应设置的预制台座=108×10÷120=9(个)。
2.(1)预制台座的间距 B=2÷2+2+2÷2=4(m);
(2)支撑梁的间距 L=30-0.6×2-28.8(m)。
3.预制场围护结构的正确做法如下:
(1)围挡的用材应坚固、稳定、整洁、美观,宜选用砌体、金属材板等硬质材料,不宜使用彩布条、竹笆或安全网等。
(2)施工现场的围挡一般应高于 1.8m,在市区主要道路内应高于 2.5m,且应符合当地主管部门有关规定。
4.事件一的钢绞线应存放于仓库,仓库应干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过 6 个月。
5.事件二中,T 梁混凝土应水平分层浇筑,施工顺序为:底板→腹板(肋板)→顶板。
