首页
登录
建筑工程
某大桥主桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径 120m,主桥墩柱高度为
某大桥主桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径 120m,主桥墩柱高度为
admin
2022-08-02
38
问题

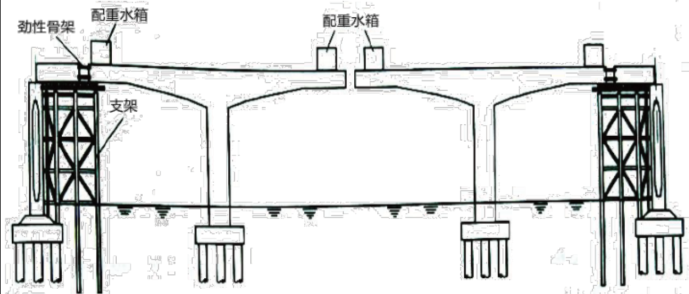

某大桥主桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径 120m,主桥墩柱高度为 16m 至25m,各梁段高度为 2.7m 至 5.6m,基础采用桩基础。主桥 0 号、1 号梁段采用搭设托架浇筑施工,其余梁段采用悬臂浇筑施工,采用菱形桁架式挂篮按“T”形对称悬臂浇筑。施工单位制定详细的施工方案及要求,主要事件如下:事件一:施工方案由项目专业工程师编制,项目技术部门组织审核,由项目技术负责人审批后实施。事件二:挂篮组拼后,应全面检查安装质量,并对挂篮进行试压,以消除结构的非弹性变形。挂篮试压的最大荷载一般可按最大悬浇梁段重量的 1.3 倍考虑。挂篮试压通常采用水箱加压法。事件三:本桥的预应力钢筋均采用高强度、低松弛钢绞线,标准强度 σk = 1860MPa,公称面积 Ag=140mm2,张拉控制力为 0.75σk。预应力钢绞线的张拉工艺流程:0→(初应力)15%σcon→30%σcon →100%σcon(持荷 5 分钟锚固)。张拉过程依次上升油压,分级方式为 15%、30%、 100%,各个阶段对应的两端伸长值和分别为 13mm、24mm、 81mm,设计总伸长值为 74.8mm。事件四:采用悬臂浇筑梁段,边跨和中跨合龙示意图如图,其中中跨合龙施工流程图:吊架及模板安装→(A)→普通钢筋及预应力管道安装→合龙锁定→(B)→浇筑合龙段混凝土→预应力施工→拆除模板及吊架。
【问题】1.事件一中,施工方案的审批程序是否正确?若不正确,请写出正确程序。2.事件二中,挂篮试压除了水箱加压法外还有哪些方法?3.事件三中,张拉伸长值控制是否满足要求?并说明理由。4.写出事件四中,A、B 的所对应的内容。
选项
答案
解析
1.不正确。
正确程序:对于重大施工方案,应由项目技术负责人组织编制,施工单位技术管理部门组织审核,由施工单位技术负责人或技术负责人授权的技术人员进行审批。
2.挂篮试压除了水箱加压法外还有试验台加压法和砂袋法。
3.满足要求。
理由:实际张拉总伸长值(24-13)+(24-13)+(81-24)=11+11+57=79mm,
伸长率= (79-74.8)/74.8=5.6%,在±6%范围内,张拉伸长值合格。
4.A 为设置平衡重。B 为解除连续梁墩顶临时固结,完成体系转换。
转载请注明原文地址:https://tihaiku.com/jzgc/151384.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
井筒采用短段掘砌法施工时,混凝土浇筑模板应在混凝土强度达到( )时拆模。A.0
井壁混凝土浇筑施工,振捣工作要求( )进行。A.分层、对称 B.全厚一次、对
用于施工井壁混凝土的模板,其组装后的外沿半径应( )。A.较井筒设计净半径大1
立井井筒采用现浇混凝土支护时,装配式钢模板的高度不宜超过( )m。A.0.6
对于立井井筒基岩的短段掘砌作业,井壁现浇混凝土衬砌时通常采用( )模板。A.拆
设计某钢筋混凝土机电硐室为半圆拱形,宽5600mm,高4600mm,净面积23m
某井筒为混凝土结构,有关其竣工验收的说法,正确的是( )。A.该井筒验收一般按
在施工建筑结构的钢筋混凝土浇筑工程中,应进行施工质量检验的内容是( )。A.蜂
某井筒工程表土段采用钢筋混凝土结构,基岩段用锚喷作为临时支护,永久支护采用素混凝
混凝土实体检验的主要检验项目是()。A.混凝土强度 ? B.钢筋保护层厚度
随机试题
Onelunchtime,MayWardwasdoinghershoppinginalocalsupermarket,when
对学习内容或学习结果感兴趣而形成的动机,可称为()。A.近景的直接性动机 B
样性是指信息空间的多维化。多媒体不仅是多种形式媒体的集合,其多样性特征体现了(
DMA(直接存储器访问〉工作方式是在(3)之间建立起直接的数据通路。A.CP
某公司网管员对核心数据的访问进行控制时,针对每个用户指明能够访问的资源,对于不在
2012年,某省规模以上工业增加值10875亿元,比上年增长7.1%,月度增速从
疮口呈空腔或伴瘘管,脓水稀薄,夹有败絮样物,见于( )。A.瘰疬溃疡 B.岩
下列说法错误的是()。A:居民购买的人寿保险计入“金融资产总量” B:居民购买
关于电子竞价确定成交的情况,下列说法正确的有()。A、电子竞价确定成交的标准为电
下列关于商品房初始登记,表述不正确的是()。A.未办理不动产首次登记的,不得
最新回复
(
0
)
