某施工单位承包了二级公路 K 合同段路基工程,该合同段有土方开挖和石方开挖以及边

admin2022-08-02  27

问题 某施工单位承包了二级公路 K 合同段路基工程,该合同段有土方开挖和石方开挖以及边坡防护工程。项目部编制了施工组织设计和施工管理措施,主要如下:事件一:工程开工前,在建设单位的主持下,由设计单位向施工单位交桩,设计单位向施工单位交了平面控制桩,交桩过程中施工单位发现平面控制桩 D32 缺失,施工单位接受了控制桩且及时进行了复测。事件二:土质路堑采用纵向分层自上而下推土机配合挖掘机开挖,其施工包含如下工序:①测量放线;②开挖截水沟;③开挖边沟;④场地清理;⑤逐层开挖;⑥装运土方;⑦边坡修理;⑧路槽整修、碾压、成型;⑨检查验收。事件三:石质路堑使用爆破法开挖,调查开挖边界线外的建筑物结构类型、居民等情况,然后制订详细的爆破技术安全方案,确保不受爆破影响。配置的主要机械与设备有:推土机、洒水车、平地机、移动式空气压缩机和自卸汽车等。事件四:边坡开挖过程中必须严格遵循“分级开挖、分级稳定、坡脚预加固”的原则,针对不同施工段采用相应的加固方法。(1)路堑段支挡高度小于 6m 采用砌体重力式挡土墙。具体做法如下:①基坑开挖宜分段跳槽进行,分段位置宜结合伸缩缝、沉降缝等设置确定。②设计挡土墙基底为倾斜面,超挖深度不得超过基础深度的 1/5。③基础应在基础砂浆强度达到设计强度的 70%后及时回填夯实。(2)高度大于 6m 采用柱板式锚杆挡土墙,施工顺序:基坑开挖→基础浇筑→锚杆制作→钻孔→清孔→锚杆安放→C→挡土板安装→肋柱安装→墙后填料回填与压实。(3)高度大于 12m 时采用预应力锚索锚固。【问题】1.事件一中,设计单位还应向施工单位交哪种控制桩?针对 D32 控制桩的缺失,施工单位应如何处理?2.写出事件二土方路基开挖施工中正确的工序。3.指出事件三中机械配置不合理之处,并补充所需机械。4.逐条判断重力式挡土墙施工做法是否正确,如不正确请改正。5.写出图中 A 及施工顺序中 C 的名称,并改正事件四中柱板式锚杆挡土墙施工顺序错误之处。

选项

答案

解析 1.(1)还应向施工单位交高程控制桩。
(2)对丢失或损坏的控制桩点进行补设(或由设计补设),并与相临标段的设计控制桩进行联测(不少于两个桩点)。
2.①测量放线→④场地清理→②开挖截水沟→⑤逐层开挖→⑦边坡修理→⑥装运土方→③开挖边沟→⑧路槽整修、碾压、成型→⑨检查验收。
3.(1)不合理之处:洒水车、平地机。
(2)还需机械配置:挖掘机、凿岩机、爆破设备。
4.(1)正确。
(2)不正确。
改正:设计挡土墙基底为倾斜面时,应严格控制基底高程,不得超挖填补。
(3)不正确。
改正:基础应在基础砂浆强度达到设计强度的 75%后及时分层回填夯实。

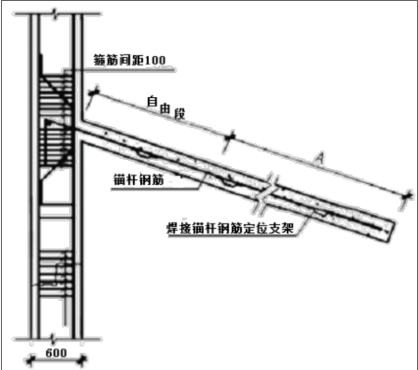

5.(1)A—锚固段;C—注浆锚固。
(2)“挡土板安装→肋柱安装”错误;应改为:肋柱安装→挡土板安装。
转载请注明原文地址:https://tihaiku.com/jzgc/151381.html
