(2018年真题)背景资料: 某施工单位承建了一段高速公路路基工程,公路设计车
(2018年真题)背景资料: 某施工单位承建了一段高速公路路基工程,公路设计车
admin
2022-08-02
52
问题

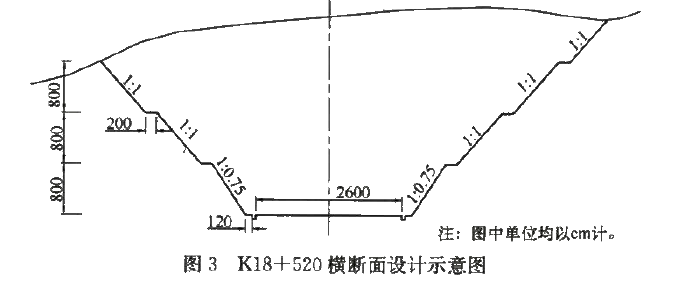

(2018年真题)背景资料:某施工单位承建了一段高速公路路基工程,公路设计车速为 100km/h。其中,K18+230~K18+750为路堑,岩性为粉质黏土、粉砂质泥岩,采用台阶式边坡。本路段最大挖深桩号位于 K18+520,路基填挖高度为-31.2m,桩号 K18+520 横断面设计示意图如图 3 所示。
在项目开工前,施工单位根据《交通运输部关于发布高速公路堑高边域工程施工安全风险评估指南的通知》,对全线的路堑工程进行了总体风险评估,其中,K18+230~K18+750 段路堑高边坡总体风险等级为Ⅱ级。 路堑开挖前,施工单位对原地面进行了复测,并进行了路基横断面边桩放样,边桩放样采用坐标法。设计单位提供的设计文件包括“导线点成果表”“直线、曲线及转角表”“路基设计表” “路基标准横断面图”“路基典型横断面设计图”“路基横断面设计图”“防护工程设计图”等。 路堑开挖过程中,为监测深路堑边坡变形和施工安全,施工单位埋设了观测桩。在挖至路基设计标高后,施工单位开始由下往上进行防护工程施工。 1.K18+230~K18+750 段路堑高边坡工程是否需要进行专项风险评估?如果要进行专项风险评估,应在何时完成?2.图 3 中,标注尺寸 120cm 和 2600cm 分别是指什么宽度?写出边桩放样所需的 3 个设计文件。3.改正施工单位在防护工程施工中的错误。4.复制图 3 至答题卡上并在图上绘出深路堑监测观测桩位置示意图(在相应位置用竖线“|”示出)。
选项
答案
解析

1.K18+230~K18+750 段路堑高边坡工程不需要进行专项风险评估。如果要进行专项风险评估,应在路堑边坡分项工程开工前完成。2.图 3 中标注尺寸 120cm 代表的是碎落台宽度,图中标注尺寸为 2600cm 代表的是路基宽度。边桩放样所需的 3 个设计文件为“导线点成果表”“直线、曲线及转角表”“路基横断面设计图”(或回答“路基设计表”亦可)。3.路堑开挖防护工程,应在开挖一级后,及时防护一级。上一级防护未完工,不得开挖下一级。4.观测桩位置示意图:
转载请注明原文地址:https://tihaiku.com/jzgc/151226.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
矿山工程进度拖延时,正确的事后措施包括有( )。A.分析原因和影响工期程度
下列施工单位为避免进度受影响所做的工作,合理的是( )。A.检查和审核设计图纸
施工环境是质量控制的影响因素,下列哪些属于施工环境的因素( )。A.工程技术环
专门适用于矿业工程领域中的工程建设其他费用的内容,包括有( )。A.其他组织措
项目设计阶段影响工程投资的因素有( )。A.总平面设计 B.工艺设计 C.
矿山项目决策阶段影响工程投资的因素有( )。A.市场因素 B.建设的标准
关于建设项目投资及矿业工程项目投资特点的说法,正确的是( )。A.建设项目投资
现行《建设工程工程量清单计价规范》GB50500--2013,对应配套的工程量计
施工合同履行过程中,导致工程量清单缺项并应调整合同价款的原因有( )。A.设计
矿业工程合同文件包括有( )等。A.合同协议书 B.中标通知书 C.技术标
随机试题
OnWorldEnvironmentDaytheUnitedNationsreportedthatatleastonethird
Whydoweinvestsomuchhopeinnewtechnologyandwhyarewesodisappoint
根据《国家建筑标准设计图集》(16G101)平法施工图注写方式,含义正确的有()
根据《证券服务机构从事证券服务业务备案管理规定》,会计师事务所律师事务所以及从事
下列哪些项是城市总体规划编制时需要确定的强制性内容?()(2018年真题)
关于建筑防烟分区的说法,正确的是()A.防烟分区面积一定时,挡烟垂壁下降越低越有
关于湿陷性黄土勘察深度,下列说法中,正确的有()。 A.应根据湿陷性黄土层的
我国《刑法》中属于限制责任能力的人有()。A.醉酒人 B.尚未完全丧失辨认能力
依据企业所得税同期资料管理规定,下列年度关联交易金额应当准备本地文档的有( )
女孩,2岁。发热、流涕、咳嗽3天,皮疹6小时。查体:精神萎靡,前额及耳后有浅红色
最新回复
(
0
)
