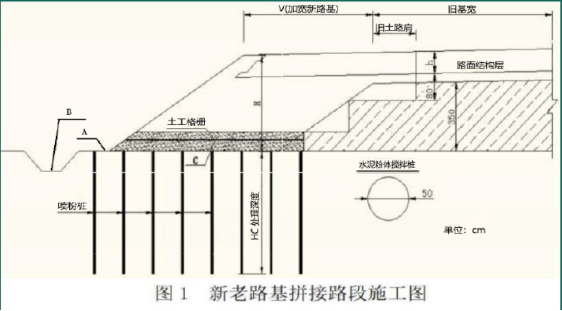

问题 某路桥施工企业中标承包某一级公路H合同段的改扩建工程主线起讫桩号为K0+281.5~K67+046.2,主线路线全长66.744km;连接线起讫桩号为K0+000~K2+181.71,连接线全长2.181km。项目区软土路基分布不均匀,因该地区软土普遍存在透水性差,固结时间长,抗滑稳定性差,地基承载能力低等特点,因此施工单位根据建设项目的性质、规模和客观条件编制了施工部署的内容和重点,施工部署主要内容包括:项目组织机构设置和施工顺序等,所有项目施工顺序均按照“先地下、后地上,先深、后浅,先主体、后附属,先结构、后装饰”的原则进行安排,主要解决和考虑了路基不均匀沉降、剪切滑动及侧向变形等重大问题。施工单位针对不同软土路基路段提出相应处理标准:①一般路基段,当采用真空预压工期满足要求时,采用真空预压;采用真空预压工期不满足要求时,采用水泥粉喷桩处理或塑料排水板处理;②桥头路段采用水泥粉喷桩处理;涵泂基底采用水泥粉喷桩处理;③新老路基拼接路段水泥粉喷桩处理,为了消除旧路基边坡压实度不足,减小新旧路基结合处不均匀沉降,施工方案见图1。施工单位为了控制水泥粉喷桩施工质量,制定详细的施工方案。然而施工单位施工过程中遇到以下事件:事件一:2012年9月28日发现喷粉量不足;事件二:2012年10月16日遇停电导致粉喷中断,施工单位针对这两种工况提出相应的处理措施。施工完成后,对路基工程进行质量检验,对土方路基的纵断高程、中线偏位、宽度、平整度等项目进行实测。但运营一年后,发现路桥连接段出现桥头跳车,原施工单位提出相应处理措施。【问题】1.背景资料中,新老路基拼接路段施工图中A、B、C的名称?2.指出背景资料中新老路基拼接路段施工图错误之处并改正?3.指出背景资料中事件的正确处理措施?4.补充背景资料中施工部署的主要内容?5.背景资料中真空预压法停止抽气的标准有哪些?6.补充背景资料中土方路基的实测项目?7.分析背景资料中产生桥头跳车的原因?

选项

答案

解析 1.A:护坡道;B:排水沟;C:砂垫层。
2.错误1:老路堤与新路堤交界面处治。
改正:老路堤与新路堤交界的坡面挖除清理的法向厚度不宜小于0.3m。
错误2:从土路肩开始下挖台阶。
改正:从硬路肩开始下挖台阶。
3.事件一:若发现喷粉量不足,应实行整桩复打,复打的喷粉量应不小于设计用量;
事件二:粉喷中断时,第二次喷粉接桩时,其喷粉重叠长度不得小于1.0m。
4.施工部署的主要内容还包括:施工任务划分、拟定主要
项目的施工方案和主要施工阶段工期分析(或节点工期分析)。
5.当满足下列条件之一时,可停止抽气:
(1)连续5昼夜实测沉降速率≤0.5mm/d。
(2)满足工程对沉降、承载力的要求。
(3)地基固结度达到设计要求的80%以上。
6.土方路基的实测项目还包括:压实度、弯沉、横坡和边坡。
7.原因:①软基路段桥头处软基处理深度不到位;
②工后沉降大于设计容许值;
③台后地基强度与桥台地基强度不同;
④桥头路堤及堆坡范围内地基填筑前处理不彻底;
⑤路面水渗入路基,使路基土软化,水土流失造成桥头路基引道下沉。
