某公司中标一座跨河桥梁,该桥跨河部分总长101.5m,上部结构为30m+41.5

admin2022-08-02  29

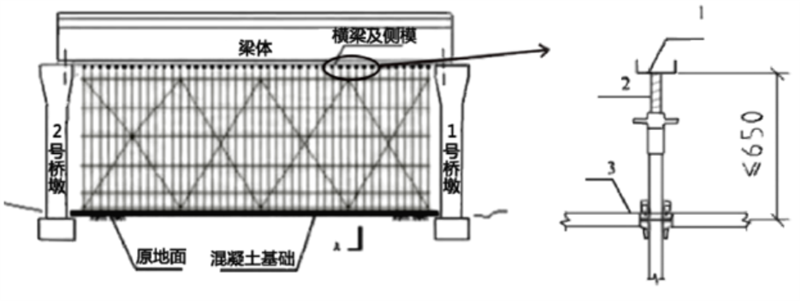

问题 某公司中标一座跨河桥梁,该桥跨河部分总长101.5m,上部结构为30m+41.5m+30m 三跨预应力混凝土连续箱梁,采用支架现浇法施工,下部结构为重力式桥墩、扩大基础。承包单位将扩大基础工程分包给具有相应资质分包单位乙公司。施工过程中,发生了如下事件:事件一:扩大基础基坑开挖完成后,施工项目负责人组织施工人员、质检人员,同时请监理单位、建设单位代表参加对基底平面位置、基底标高以及地基稳定性和承载力进行了检查和验收,发现基地承载力达不到设计要求,施工单位采取了加固措施并满足设计要求后随即进入下一道工序。事件二:预应力钢筋混凝土箱梁桥其施工工艺:地基处理→支架系统搭设→安装底模→(D)→调整标高、安装侧模→钢筋、预应力安装→内膜安装→混凝土浇筑→(F)→预应力张拉→预应力孔道压浆、封锚→落架、模板支架拆除。事件三:为满足河道18m 宽通航要求,跨河中间部分采用贝雷梁——碗扣组合支架形式搭设门洞;其余部分均采用满堂式碗扣支架(见下图),采用筑岛围堰。某公司中标一座跨河桥梁,该桥跨河部分总长101.5m,上部结构为30m+41.5m+30m 三跨预应力混凝土连续箱梁,采用支架现浇法施工,下部结构为重力式桥墩、扩大基础。承包单位将扩大基础工程分包给具有相应资质分包单位乙公司。施工过程中,发生了如下事件:事件一:扩大基础基坑开挖完成后,施工项目负责人组织施工人员、质检人员,同时请监理单位、建设单位代表参加对基底平面位置、基底标高以及地基稳定性和承载力进行了检查和验收,发现基地承载力达不到设计要求,施工单位采取了加固措施并满足设计要求后随即进入下一道工序。事件二:预应力钢筋混凝土箱梁桥其施工工艺:地基处理→支架系统搭设→安装底模→(D)→调整标高、安装侧模→钢筋、预应力安装→内膜安装→混凝土浇筑→(F)→预应力张拉→预应力孔道压浆、封锚→落架、模板支架拆除。事件三:为满足河道18m 宽通航要求,跨河中间部分采用贝雷梁——碗扣组合支架形式搭设门洞;其余部分均采用满堂式碗扣支架(见下图),采用筑岛围堰。事件四:为了保证支架的承载力以及消除支架和支架地基引起的非弹性变形,对支架进行了堆砂袋预压,压重为支架需承受全部荷载的1.05 倍,并在跨中支架顶部设置了标高观测点。观测点预压前标高为185.756m,进行分级预压,100%预压荷载时观测点的标高为185.701m。预压稳定后进行了分级卸载,卸载后观测点的标高为185.725m。经计算,该桥达到了设置预拱度的条件,恒载、活载、混凝土温度、徐变、收缩引起挠度见下表,并按二次抛物线设置预拱度。跨中底板的设计标高为185.956m。事件五:梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、C)(见下图),分批分次拆除支架。【问题及答案】1. 事件一中,基坑检查验收项目是否完善?说明理由。并指出施工单位对基底加固处理一般有哪些类型?2. 写出事件二中预应力钢筋混凝土箱梁桥施工工艺中D、F 工序名称。3. 写出事件三中1、2、3 的名称,并说明支架应验算得内容?4. 根据事件四,计算梁自重和施工荷载作用下的弹性变形。计算该支架跨中需要设置的预拱度以及底板的立模标高。(保留小数点后三位)5. 事件五,排列A、B、C 三部分合理的拆除顺序。6. 根据背景资料,该桥梁需编制哪些专项方案?

选项

答案

解析 1.
不完善。应同时检查基底平面尺寸大小;检査基底基底土质均匀性、检査基底处理和排水情况;检查施工日志及有关试验资料。
基底加固处理:换填土法、挤密土法、胶结土法、土工聚合物法。
2.
D—支架加载预压;F—混凝土养护
3.
1-—顶托;2—立杆悬臂端;3—顶层水平钢管。
验算得内容:强度、刚度、稳定性。
4.
梁自重和施工荷载作用下的弹性变形=(185.725-185.701)m=0.024m。
该支架跨中需要设置的预拱度=(9+5+24+6)mm=44mm。
底板的立模标高=(185.956+0.044)m=186.000m。
5.

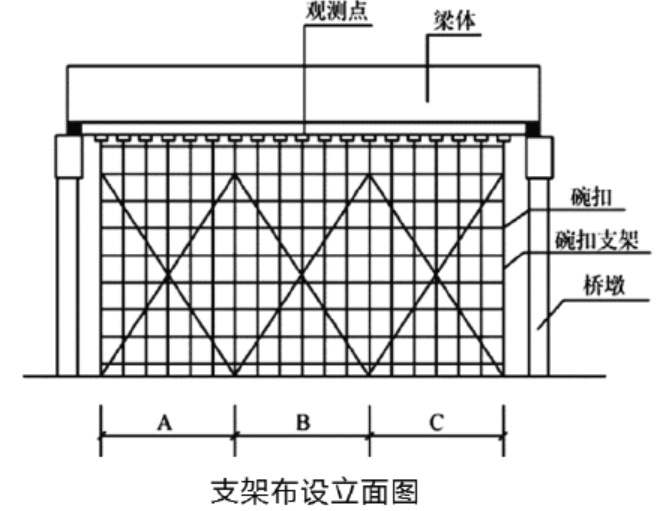

合理的拆除顺序:先拆除B,然后同步拆除A 和C。
6.
门洞支架工程、满堂支架工程、筑岛围堰工程、模板工程、预应力混凝土连续箱梁施工。
