背景资料: 某施工单位新建隧道及引线工程全长684.9米,其中隧道起止桩号为:
背景资料: 某施工单位新建隧道及引线工程全长684.9米,其中隧道起止桩号为:
admin
2022-08-02
57
问题

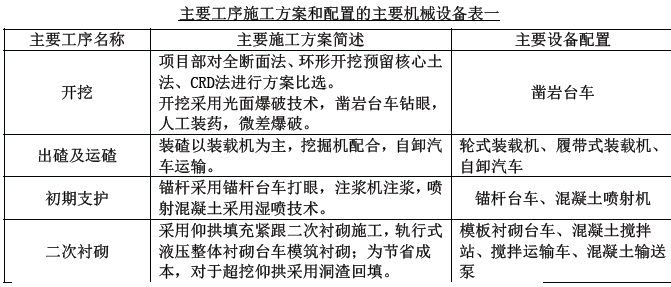

背景资料:某施工单位新建隧道及引线工程全长684.9米,其中隧道起止桩号为:K0+180-K0+520m,全长340米;最大埋深32m,最小埋深6m。隧道断面如图一所示。全隧范围内顶板全为基岩,岩性为层状细粒石英砂岩夹砂质泥岩,强~弱风化状态,局部呈现全风化状态,节理发育,岩体完整性差,围岩稳定性差。隧道洞身主要为基岩裂隙水,水量一般,雨季受地下水渗入影响,水量可能会增大。项目部编制隧道工程施工方案,并制定安全预防措施。主要工序施工方案和配置的主要机械设备见表一。

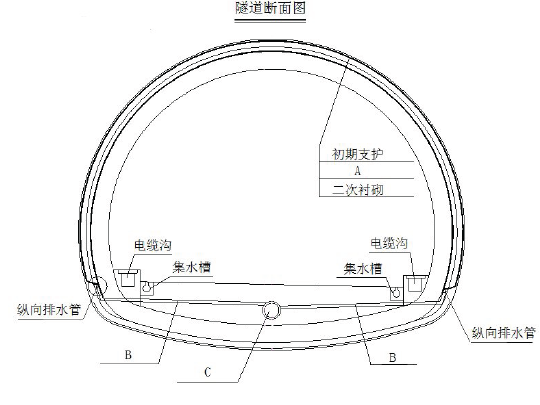

问题:1.写出图示中A、B、C的专业名称。2.写出光面爆破的引爆顺序。(以文字和“→”表示)3.通过安全、技术、经济的比选,项目部宜选择哪种开挖方式?并说明理由;隧道开挖还可以选择哪些机械?4.针对本工程项目部可以采取哪些超前支护方式?5.指出二次衬砌施工方案错误之处并改正。6.本工程存在哪些安全隐患?补充安全预防措施。
选项
答案
解析
1.A:防水板,B:横向排水管,C:中心排水管
2.光面爆破爆破顺序:掏槽眼→辅助眼→周边眼。
3.项目部宜选择环形开挖预留核心土法;理由:岩体完整性差,围岩稳定性差,不能采用全断面法,而CRD法施工工艺复杂,所需费用也比较多,所以宜选择环形开挖法。可以选择风动凿岩机、液压凿岩机。
4.可以选择超前锚杆、超前小导管、管棚及预注浆等。
5.错误一:采用仰拱填充紧跟二次衬砌施工
改正:应该先施工仰拱,再施工二次衬砌
错误二:为节省成本,对于超挖仰拱采用洞渣回填
改正:应采用与衬砌相同强度等级的混凝土浇筑
6.存在塌方、涌水、突水隐患;安全措施:(1)加强地质超前预报工作,(2)按照“短开挖、强支护、快封闭、勤量测”的原则进行施工,(3)建立完善的应急保障体系,(4)进行防涌水培训等。
转载请注明原文地址:https://tihaiku.com/jzgc/149907.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
危险性较大的分部分项工程施工前应编制安全专项施工方案,下列选项中属于方案编制内容
水运工程招投标,资格预审审查方法包括()。A.合格制 B.有限数量制 C.
水运工程施工招标方式有()。A.公开招标 B.邀请招标 C.公开议标 D
施工作业者提出水上水下施工作业申请时,提供的申请资料包括()。A.有关管理部门
工程量清单的组成包括()。A.招标人指定项目清单 B.分项工程项目清单 C
工程建设标准强制性条文中《重力式码头设计与施工规范》JTS167-2-2009
港航工程有抗冻性要求的混凝土,抗冻性合格的指标是在满足所要求的冻融循环次数后(
港口与航道工程常用土工织物的主要性能指标有()。A.产品形态指标 B.物理力
港口与航道工程常用的土工织物种类有()。A.编织土工布 B.聚丙烯纤维网
港航工程预应力混凝土结构用钢有()。A.热轧带肋钢筋 B.矫直回火钢丝 C
随机试题
[img]2022m10s/ct_ve01203002j_egreqjs_0184_202211[/img]Thefigureshowsthegrap
[originaltext]W:(13)CouldyoupleasegivemeinformationonairfaresfromMiami
下列程序段的时间复杂度为()。for(i=0;i<m;i++)for(j=0;j
D折叠可知应该选择D
吕布∶辕门射戟A.诸葛亮∶三顾茅庐 B.刘备∶白帝托孤 C.曹操∶草船借箭
德育过程的基本矛盾是( )。A.教育者与德育内容的矛盾 B.教育者提出的
某地基土层粒径小于0.05mm的颗粒含量为50%,含水量39.0%,液限叫WL=
SDS共包括20个项目,每个项目按症状的()。 (A)强度分为四级评分
(2021年真题)下列各项中,属于政府负债计量属性的有( ).A.现值 B.
宜采用邀请招标的充足条件是( )。A.招标人已依法成立 B.初步设计及概算已获
最新回复
(
0
)
