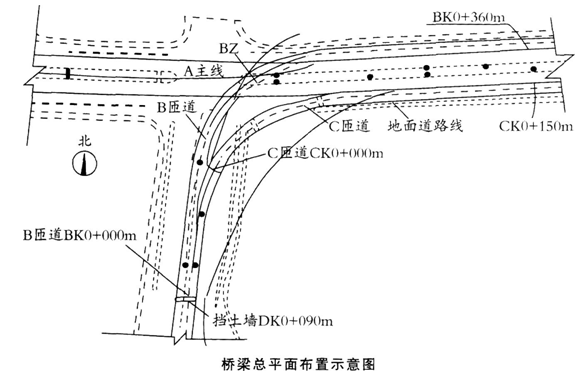

背景资料:? 某市政工程公司承建城市主干道改造工程投标。合同金额为9800万元

admin2022-08-02  28

问题 背景资料:?某市政工程公司承建城市主干道改造工程投标。合同金额为9800万元,工程主要内容为:主线高架桥梁、匝道桥梁、挡土墙及改道,如下图所示。桥梁基础采用钻孔灌注桩。上部结构预应力混凝土连续箱梁,采用满堂支架法现浇施工;边防撞护栏为钢筋混凝土结构。说明:①A主线桥梁起止桩号为K1+100m~K2+000m。②B匝道由主线北侧往南下穿A主线,与挡墙相接,起止桩号为BK0+000m~BK0+360m。③C匝道由B匝道北侧向东与主线相接,起止桩号为CK0+000m~CK0+150m。④挡土墙起止桩号为DK0+000m~DK0+090m。?施工期间发生如下事件:?事件一:在工程开工前,项目部会同监理工程师,根据《城市桥梁工程施工与质量验收规范》(CJJ 2—2008)等确定和划分了本工程的单位工程(子单位工程)、分部分项工程及检验批。?事件二:在施工安排时,项目部认为从主线与匝道交叉部位及交叉口以东主线和匝道并行部位是本工程的施工重点,主要施工内容有:匝道基础及下部结构、匝道上部结构、主线基础及下部结构(含B匝道BZ墩)、主线上部结构,在施工期间需要三次交通导行,因此必须确定合理的施工顺序,项目部经仔细分析确定施工顺序如下图所示。另外项目部配置了边防撞护栏定型组合钢模板,每次可浇筑边防撞护栏长度为200m,每4天可周转一次,在上部结构基本完成后开始施工边防撞护栏,直至施工完成。?问题:?1.事件一中,本工程的单位(子单位)工程有哪些?2.指出钻孔灌注桩验收的分项工程和检验批。?3.施工作业流程图中①、②、③、④分别对应哪些施工内容?4.事件二中,边防撞护栏的连续施工至少需要多少天?(列式分步计算)

选项

答案

解析 1.本工程的单位(子单位)工程有:A主线桥梁、匝道B、匝道C、挡土墙及引道。 2.(1)钻孔灌注桩验收的分项工程:成孔、钢筋笼制作安装、灌注混凝土。
检验批:每根桩。
3.施工作业流程图中,①为主线基础及下部结构(含B匝道BZ墩),②为匝道基础及下部结构,③为主线上部结构,④为匝道上部结构。
4.(1)防撞护栏施工速度为:200÷4=50(m/天)。
主线桥A:900x 2÷50=36(天)。
匝道B:360×2÷50=14.4(天)。
匝道C:150×2÷50=6(天)。
挡土墙:90×2÷50=3.6(天)。
则边防撞护栏的连续施工至少需要的天数=36+14.4+6+3.6=60(天)。
转载请注明原文地址:https://tihaiku.com/jzgc/149902.html

最新回复(0)
