背景资料 某施工单位承建了某一级公路工程,起讫桩号K6+000~K16+000
背景资料 某施工单位承建了某一级公路工程,起讫桩号K6+000~K16+000
admin
2022-08-02
23
问题

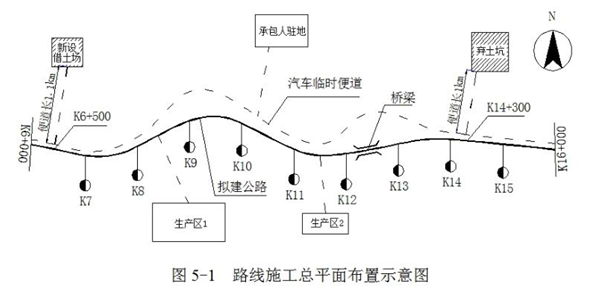

背景资料某施工单位承建了某一级公路工程,起讫桩号K6+000~K16+000,其中K12+420~K12+540为一座钻孔灌注桩箱型梁桥。路线施工总平面布置示意图如图5-1所示,拟建公路旁边修建了生产区、承包人驻地及汽车临时便道等,K7+000~K15+000段的汽车临时便道共9.3km,K6+000~K7+000及K15+000~K16+000段的汽车临时便道紧靠拟建公路并与拟建公路平行。桥梁东西两端路基土方可调配,桩号K14+300附近有一免费弃土坑。
在K7+000~K15+000挖填土石方调配完毕后,针对K6+000~K7+000(填方路段)和K15+000~K16+000(挖方路段),有如下两种路基土方调配方案:方案一:K15+000~K16+000挖土方作为远运利用方调配至K6+000~K7+000填筑;方案二:K6+000~K7+000填筑土方从桩号K6+500附近新设借土场借土填筑。针对以上两种方案,各分项综合单价见表5。
大桥钻孔灌注桩共20根,桩长均相同,某桥墩桩基立面示意图如图5-2所示,护筒高于原地面0.3m。现场一台钻机连续24小时不间断钻孔,每根桩钻孔完成后立即清孔、安放钢筋笼并灌注混凝土,钻孔速度为2m/h,清孔、安放钢筋笼、灌注混凝土及其它辅助工作综合施工速度为3m/h。为保证灌注桩质量,每根灌注桩比设计桩长多浇筑1m,并凿除桩头。
该工程合同总价:6.982亿元,工期:3年,施工合同中约定,人工单价100元/工日,人工窝工补偿费80元/工日,除税金外企业管理费、利润等综合费率为20%(以直接工程费为计算基数)。施工过程中发生如下事件:事件一:施工单位根据《公路水运工程安全生产监督管理办法》进行了如下安排:(1)第一年计划完成施工产值2.1亿元,为保证安全生产,设置了安全生产管理机构,并配备了3名专职安全生产管理人员;(2)依据风险评估结论,对风险等级较高的分部分项工程编制专项施工方案,并附安全验算结果,经施工单位技术负责人签字后报监理工程师批准执行。事件二:灌注桩钻孔过程中发现地质情况与设计勘察地质情况不同,停工12天,导致人工每天窝工8工日,机械窝工费1000元/天,停工期间施工单位配合设计单位进行地质勘探用工10工日;后经设计变更每根灌注桩增长15m。(原工期计划中,钻孔灌注桩施工为非关键工序,总时差8天)事件三:施工单位加强质量管理,根据《公路工程质量检验评定标准》,对钻孔灌注桩设置质量检验的实测项目包括:桩位、孔径、孔深、混凝土强度和沉淀厚度。事件四:钻孔灌注桩施工中,为保证隐蔽工程施工质量,各工序施工班组在上下班交接前均对当天完成的工程质量进行检查,对不符合质量要求及时纠正,每道工序完成后由监理工程师检查认可后,方能进行下道工序。钻孔灌注桩混凝土浇筑完成后用无破损法进行了检测,监理工程师对部分桩质量有怀疑,要求施工单位再采取A方法对桩进行检测。1、分别计算路基土方调配方案一和方案二综合单价,根据施工经济性选择出合理方案。(计算结果保留整数)2、根据《公路工程标准施工招标文件》,计算图5-2桥墩桩基单根桩最终计量支付长度(计算结果保留一位小数)。3、事件一中,逐条判断施工单位做法是否正确,并改正错误。4、针对事件二,计算工期延长的天数。除税金外可索赔窝工费和用工费各多少元(计算结果保留一位小数)?5、针对事件三,补充钻孔灌注桩质量检验的实测项目。6、针对事件四,写出A方法的名称。事件四中的一些工作反映了隐蔽工程“三检制”的哪一检工作?还缺少哪两检工作?
选项
答案
解析
1、分别计算路基土方调配方案一和方案二综合单价,根据施工经济性选择出合理方案。(计算结果保留整数)
(1)对于方案一来说,平均运输距离为9.3+1=10.3km,当汽车运输超过第1km,其运距尾数不足0.5km的半数时不计,等于或超过0.5km的半数时按增运0.5km计算,所以计算运距为10.5km。则自卸汽车运输单价为7+(10.5-1)÷0.5×1=26元/m3,所以方案一的综合单价为4+26=30元/m3。
(2)对于方案二来说,弃土的平均运输距离为1+(15.5-14.3)=2.2km,当汽车运输超过第1km,其运距尾数不足0.5km的半数时不计,所以计算运距为2km。则弃土段自卸汽车运输单价为7+(2-1)÷0.5×1=9元/m3,弃土段土方调配的综合单价为4+9=13元/m3。借土的平均运输距离为1.1+(0.52+0.52)÷2=1.35km,当汽车运输超过第1km,其运距尾数不足0.5km的半数时不计,等于或超过0.5km的半数时按增运0.5km计算,所以计算运距为1.5km。则借土段自卸汽车运输单价为7+(1.5-1)÷0.5×1=8元/m3,由于借土段还需考虑借土场修建费和资源费,所以借土段土方调配的综合单价为4+8+4+3=19元/m3。因此方案二的综合单价为13+19=32元/m3。
方案二的综合单价要高于方案一的综合单价,所以选择方案一进行土方调配。
2、根据《公路工程标准施工招标文件》,计算图5-2桥墩桩基单根桩最终计量支付长度(计算结果保留一位小数)。
单根桩最终计量支付长度为:14.0-1.0+33.0=46.0m。(如果考虑事件二的影响的话,单根桩最终计量支付长度为:14.0-1.0+33.0+15.0=61.0m。)
3、事件一中,逐条判断施工单位做法是否正确,并改正错误。
第(1)条不正确,应配备不少于5名专职安全生产管理人员,且按专业配备。
第(2)条正确。
4、针对事件二,计算工期延长的天数。除税金外可索赔窝工费和用工费各多少元(计算结果保留一位小数)?
每根桩增加15m,而钻孔速度为2m/h,所以每根桩延长的钻孔时间为15÷2=7.5h,共有20根桩,所以钻孔时间共增加了20×7.5=150h,清孔、安放钢筋笼、灌注混凝土及其它辅助工作综合施工速度为3m/h,所以每根桩增加的时长为15÷3=5h,那么共增加时长为150+5=155h,即6.5天,故工期延长的天数为:12+6.5=18.5天,实际可索赔天数=18.5-8=10.5天。
可索赔窝工费为:8×12×80+1000×12=19680元。
可索赔用工费为:100×(1+20%)×10=1200.0元。
5、针对事件三,补充钻孔灌注桩质量检验的实测项目。
还需进行的质量检验的实测项目有钻孔倾斜度和桩身完整性。
6、针对事件四,写出A方法的名称。事件四中的一些工作反映了隐蔽工程“三检制”的哪一检工作?还缺少哪两检工作?
A的方法为钻取芯样法。
事件四中的工作反映的是互检的工作,还缺少自检和交接检的工作
转载请注明原文地址:https://tihaiku.com/jzgc/149871.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
静力触探试验适用于黏性土、粉土和砂土。可根据静力触探资料结合当地经验和钻孔资料划
申请水上水下施工作业时应提供的资料包括()。A.与通航安全有关的技术资料及施工
高桩码头工程施工组织设计编制中,应按工程地质报告所提供的资料,将与施工有关的资料
变形监测网布设前,应充分收集测区已有基础资料,并根据测区的()和现有的仪器设备
对于海岸港和潮汐作用明显的河口港,如已有历时累积频率统计资料,其设计低水位也可采
对于海岸港和潮汐作用明显的河口港,如已有历时累积频率统计资料,其设计高水位也可采
背景资料 我国某海港实测的高低潮累积频率与潮位关系见下表。 港口所在
背景资料 某海港三港池油品泊位工程包括1个工作平台、2个靠船墩、6个系缆墩、
背景资料 某疏浚企业中标承担某港口陆域吹填工程,吹填工程量为750万m3,土
背景资料 某外海软基上防波堤,长度为560m,施工工期两年。设计要求断面成型
随机试题
Itisoftensaidthatpolitenesscostsnothing.Infact,itseemsthatalit
FolkarchitectureisconsideredastheoldestbuildinginChina.Itusuallyh
CISTERN:LIQUIDS::A、cantilever:crowbarB、stalagmite:grottoC、landfill:ref
Thewomanwantstogotothemoviesbecause[br][originaltext]W:I’mtiredof
关于支票的特点,说法错误的是()。A.支票可以转让 B.支票的提示付款期限
骨髓增生性疾病中,不包括A:真性红细胞增多症B:慢性粒细胞白血病C:急性粒细
患者,男,54岁,因肺癌行右肺全肺切除术后行胸腔闭式引流,下列护理措施正确的是A
新时代必须坚持()的发展思想,不断促进人的全面发展、全体人民共同富裕。A.以经济
某企业针对可能发生的液氮储罐氨气泄漏事故,制定相应的应急处置措施,下列应急救援人
根据《绿色施工导则》,关于节地与施工用地保护的说法,正确的有()。A.临时设施的
最新回复
(
0
)
