背景资料 某施工单位承建了一段山区高速公路,其中有一座21×40m先简支后连续
背景资料 某施工单位承建了一段山区高速公路,其中有一座21×40m先简支后连续
admin
2022-08-02
24
问题

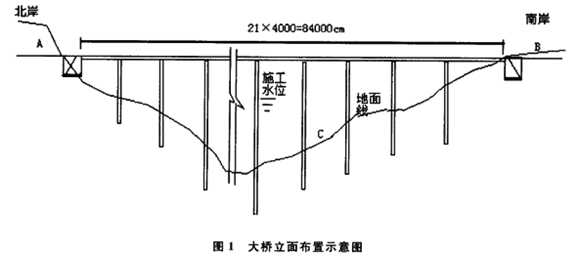

背景资料某施工单位承建了一段山区高速公路,其中有一座21×40m先简支后连续T型预应力混凝土梁桥,北岸桥头距隧道出口30m,南岸桥头连接浅挖方路堑,挖方段长约2km。大桥采用双柱式圆形截面实心墩,墩身高度10m~40m,大桥立面布置示意图见图1。

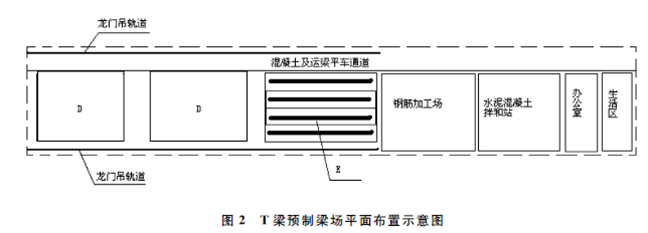

事件1:施工单位考虑到水源、电力状况、进出场道路和成品梁运输等情况,需在大桥附近设置T梁预制梁场,T梁预制梁场平面布置示意图见图2。
事件2:施工单位拟采用双导梁架桥机架设40mT梁。架设方法如下:(1)将轨道上拼装的架桥机前端推移到后跨,固定好架桥机;(2)将预制梁由运梁车运至架桥机安装跨,两端同时起吊,横移桁车置于梁跨正中并固定;(3)将梁纵移到后跨,固定纵移桁车,用横移桁车将梁横移到设计位置,下落就位;(4)待一跨梁全部架设完,将纵移平车移到后端,前移架桥机,重复上述程序进行下一跨梁的安装。事件3:为保证架设安全,施工单位对施工现场进行了重大安全风险辨识和评估,制订了双导梁架桥机架设T梁的安全专项施工方案,随即安排人员进行了T梁架设。【问题】1.根据大桥的地形条件,针对图1的A、B、C位置,T梁预制梁场应设置在哪里合适?说明理由。2.写出T梁预制梁场示意图中区域D和E的名称。3.在事件2中,施工单位拟采用的双导梁架桥机架设方法中下划线处描述的位置是否正确?如错误,请写出正确的位置。4.在事件3中,施工单位对双导梁架桥机架设T梁前,在安全管理方面还缺少哪些主要工作?
选项
答案
解析
1.T梁预制场应设置在B处(南岸路基上)合适。因为A离隧道出口过近,不能建设预制场地;C为桥下位置,且位于施工水位以下;B在浅挖方路堑地段,是设置T梁预制场的合适位置。
2.D和E的名称分别是存梁区和制梁区(或预制台座)。
3.(1)不正确,应是安装跨;
(2)不正确,应是后跨;
(3)不正确,应是安装跨;
(4)正确。
4.缺少的主要工作有:
(1)将专项方案报施工单位技术负责人、监理审查同意签字;
(2)组织施工技术、指挥、作业人员进行培训;
(3)施工前进行技术和安全交底。
转载请注明原文地址:https://tihaiku.com/jzgc/149064.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
疏浚与吹填工程单位工程质量控制资料核查记录包括()等记录。A.隐蔽工程验收记录
背景资料 某大型海上工程孤立墩混凝土承台施工,其混凝土的配合比(胶凝材料:砂
背景资料 我国某海港实测的高低潮累积频率与潮位关系见下表。 港口所在
背景资料 某海港三港池油品泊位工程包括1个工作平台、2个靠船墩、6个系缆墩、
背景资料 某工程施工时需将施工船舶和沉箱从甲港拖运至乙港,甲、乙两港海上距离
背景资料 某5000t级顺岸式板桩码头,长度为210m,设计高水位为+1.0
背景资料 某港建一座沉箱重力式码头,经招标投标,建设单位(业主)与某中标施工
背景资料 某沿海疏浚工程拟投入一艘绞吸挖泥船施工,疏浚工程量为600万m3,
背景资料 某港区集装箱道路堆场工程,包括堆场工程、道路工程,供电照明通信管道
背景资料 某海域吹填工程,取土区风浪大、运距远、吹填工程量大,选用“耙吸船—
随机试题
监理工程师审核成本预算的重点包括()。1、编制依据是否符合规定2、造价及经
游客要求住高于合同规定星级的饭店,地陪经过联系后,可满足其要求,但是游客必须同意
有形实邪闭阻气机所致的疼痛,其疼痛性质是()(2006)A.胀痛 B.
一个由4个数字(0-9之间的整数)组成的密码,每连续两位都不相同,问任意猜一个符
2012年,浙江省民办非企业单位的数量比2003年增加了:() A.588
某男性患者,40岁。大面积烧伤,近日来常寒战、高热,呈间歇热,四肢厥冷,发绀,尿
甲公司2×20年发生下列有关交易或事项:(1)因出租无形资产取得租金收入200万
劳动者与用人单位发生劳动争议申请仲裁时,用人单位被吊销营业执照或者决定提前解散、
变配电所的功率测量中,对同步电动机,应装设()。A.有功电能表;B.视在电能
电力线路设施的保护范围中,用于电力线路上的电器设备是()。A.金具 B.
最新回复
(
0
)
