某工程计划开工日期为2004年6月1日。涵洞4座;土方数量挖方为100万m3;填

admin2022-08-02  29

问题 某工程计划开工日期为2004年6月1日。涵洞4座;土方数量挖方为100万m3;填方为100万m3。施工准备为20d。现计划分2个土方队,每队又分2个工作面,每队每个工作面的情况:第一队第一面(K6+250~K8+345)土方挖方和填方各为20万m3,正常效率挖填各为1000m3/d。当土石方数量完成60%,进行两座管涵平行施工50d,50d的土方施工效率挖填各为200m3/d,以后的土方施工为正常效率。第一队第二面(K8+345~K9+850)土方40万m3,正常效率挖填各为1500m3/d,在一队一面管涵施工的50d期间,由于一队一工作面的资源被调来支援一队二面,使一队二面的效率提高了1/3,50d后按正常效率施工。第二队第一面(K3+100~K5+600)土方挖方和填方各为30万m3,正常效率挖填各为1000m3/d,在二队二面管涵施工的100d由于来自二队二面资源的支援使二队一面的效率提高40%,100d后按正常效率施工。第二队第二面(K5+600~K6+100)土方挖方和填方各为10万m3,正常效率挖填各为625m3/d,当土方数量完成50%,进行2座管涵顺序施工,每座为50d,在100d中,土方施工效率挖填各为100m3/d,2座管涵施工完成以后的土方施工为正常效率。问题:根据以上提供的背景资料编制施工进度计划。

选项

答案

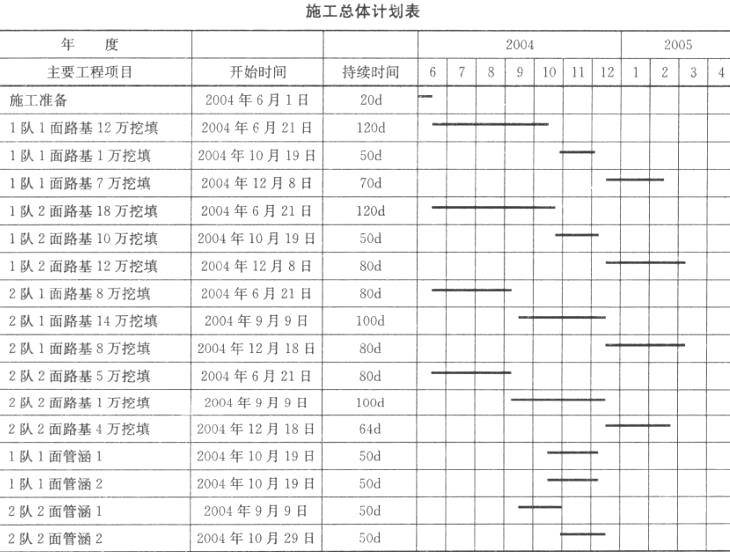

解析 桥梁施工组织设计一般还应包含:1)施工准备工作及设计;2)生产要素配置计划。施工总体计划表
转载请注明原文地址:https://tihaiku.com/jzgc/149043.html

最新回复(0)
