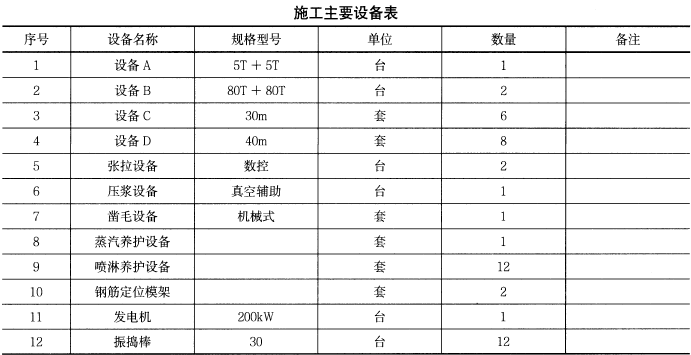

1.背景材料:某高速第六合同段起点桩号为K22 + 935,终点桩号为K26 + 450,全长3.515km。本合同段共有2 座桥梁,上部构造全部为预制T 梁。预制T 梁分为30m、40m 两种类型,其中30mT 梁280 片、40mT 梁510 片,共790 片。施工中发生如下事件:事件1:施工单位在施工准备中进行了试验准备、现场准备、材料准备、机械设备准备以及人员准备。在龙门吊安装前进行检验,安装完毕后办理特种设备检验合格证,张拉设备千斤顶、油泵、压力表由相应资质部门标定。购置真空压浆设备、专用凿毛机、振捣棒等施工机具,制作简易爬梯,防雨棚等。施工主要设备见下表。
事件2:一片T 梁模板分二次安装。第一次是安装侧模,由中间向两端对称安装;第二次是肋板内预应力管道安装完后,将锚垫板与端模板用螺栓固定,端模板安装就位。事件3:模板拆除顺序遵循先支后拆、后支先拆的原则。拆模工作包括拆除T 梁侧模、横隔板端模、立杆、端模和翼缘板模板。2.问题:(1)写出事件1 中施工主要设备表中设备A、设备B、设备C、设备D 的名称。(2)改正事件2 中一片T 梁模板安装的错误。(3)写出拆模先后顺序。
选项
答案
解析
(1)设备A 是龙门吊,设备B 是龙门吊,设备C 是30m T 梁模板,设备D 是 40m T梁模板。
(2)第一次是肋板内预应力管道安装完后,将锚垫板与端模板用螺栓固定,端模板安装就位;第二次是安装侧模,由中间向两端对称安装。
(3)拆模先后顺序为:拆除立杆、横隔板端模、T 梁侧模、端模和翼缘板模板。
转载请注明原文地址:https://tihaiku.com/jzgc/148982.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
承包人应按合同约定向监理人提交工程开工报审表,属于开工报审表应说明内容的是(
某炸礁工程,签订施工合同后项目部组织了相应的耙吸船、炸礁船、抓斗船等进场施工,发
内河航道炸礁工程,施工单位与业主签订合同后,办理了应办的各种手续,如期开工,施工
港口与航道工程合同争议解决办法中的行政调解原则是()。A.公开原则 B.独立调
目前,在我国预应力混凝土大直径管桩的生产中,采用了()等工艺。A.高速离心 B
港航工程混凝土配合比设计中,按耐久性要求对()有最小值的限制。A.胶凝材料用量
背景资料 我国某海港实测的高低潮累积频率与潮位关系见下表。 港口所在
背景资料 某单位拟建设3个3.5万吨级离岸卸煤码头和长521.1m、宽18.
背景资料 我国北方某海港进港航道为5万吨级单向航道,为满足港口吞吐量发展和船
背景资料 某工程施工时需将施工船舶和沉箱从甲港拖运至乙港,甲、乙两港海上距离
随机试题
IfyouwanttoknowwhyDenmarkistheworld’sleaderinwindpower,startw
[originaltext]M:Andwhatabouttheoverheadprojector?DoyouthinkIshouldu
Whileshopping,peoplesometimescan’thelp______(persuade)intobuyingsometh
[originaltext]W:Hello.15thDistrict.OfficerMaryspeaking.M:Help.Yeah,uh
[originaltext]M:ObviouslyfromSeattle,therearemanyfamouspeople.W:Ah,
December15(Thursday),BeijingART:YanClubGroupExhibitionGrou
[originaltext]W:Whendidyoubecomeinterestedincollectingstamps?M:Oh,wh
根据下列资料回答问题。 2008年1至3月份,福建沿海地区与台湾地区海上客运直
注册会计师采用系统选样法选取销售发票的样本,销售发票的总体范围是1-1000,设
哪项关于中毒性痢疾的描述是错误的A.儿童多见 B.肠道症状轻 C.多由毒力强
最新回复
(
0
)
