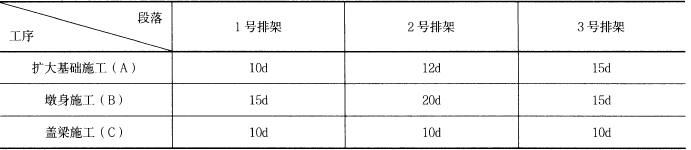

1.背景材料:某施工单位承接了一座4×20m 简支梁桥工程。桥梁采用扩大基础,墩

admin2022-08-02  20

问题 1.背景材料:某施工单位承接了一座4×20m 简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同。项目部拟就1~3 号排架组织流水施工,各段流水节拍见下表。注:表中排架由基础、墩身和盖梁三部分组成。根据施工组织和技术要求,基础施工完成后至少10d 才能施工墩身。2.问题:(1)计算排架施工的流水工期(列出计算过程),并绘制流水横道图。(2)流水作业的时间参数有哪些?

选项

答案

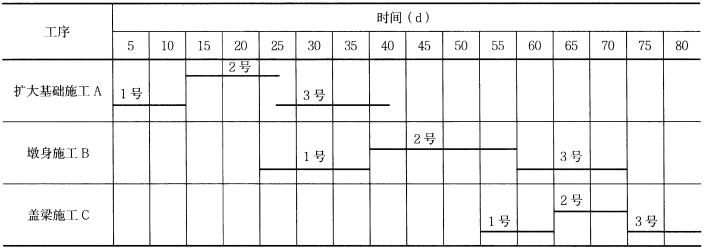

解析 (1)计算排架施工的流水工期(列出计算过程),并绘制流水横道图。① 累加数列:一般按照1~3 号排架的顺序施工。扩大基础施工A:10,22,37墩身施工B:15,35,50盖梁施工C:10,20,30② 错位减取大差:③ 流水工期T =(KAB + KBC)+最后工序的流水节拍和+间歇和=(10 + 30)+(10 + 10 + 10)+ 10 = 80④ 绘制流水横道图(2)流水作业的时间参数有:流水节拍、流水步距、技术间歇、组织间歇、搭接时间。
