首页
登录
建筑工程
1.背景材料:某公路工程于2013 年6 月签订合同并开始施工,合同工期为30
1.背景材料:某公路工程于2013 年6 月签订合同并开始施工,合同工期为30
admin
2022-08-02
20
问题

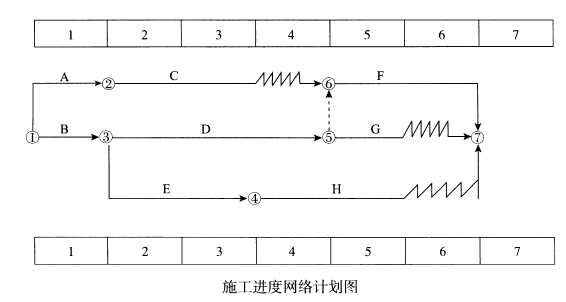

1.背景材料:某公路工程于2013 年6 月签订合同并开始施工,合同工期为30 个月。2014 年1 月开始桥梁上部结构施工。承包人按合同工期要求编制了桥梁上部结构混凝土工程施工进度时标网络计划(如下图所示),该部分各项工作均按最早时间安排,且等速施工,监理工程师批准了该计划。

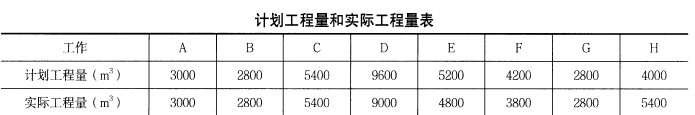

C 工作为预应混凝土。C 工作完成后,监理工程师对计量结果进行了审查,签字确认后,承包人报业主申请支付工程款。施工期间,工作D、E、F 的实际工程量与计划工程量相比有所减少,但实际工作持续时间与计划持续时间相同。由于业主修改匝道设计,致使H 工作推迟开工一个月,另外由于工程量增加,致使该工作的持续时间延长了一个月。各工作的计划工程量与时间工程量见下表。
合同约定,桥梁上部结构混凝土工程综合单价为1000 元/m3,按月结算。结算价按照项目所在地结构混凝土工程价格指数进行调整,项目实施期间各月结构混凝土工程基期价格指数见下表(2013 年6 月为基期)。
2.问题:(1)网络计划中,E 工作的自由时差和总时差各为多少个月?(2)C 工作的计量程序是否正确?说明理由。监理工程师对计量结果审查的主要内容有哪些?(3)计算H 工作各月的已完工作预算费用(BCWP)和已完工作实际费用(ACWP)。(4)计算2014 年5 月末费用偏差(CV)和进度偏差(SV)。
选项
答案
解析
(1)网络计划中,E 工作的自由时差为 0 月,总时差为1 个月。
(2)C 工作计量程序不正确。计量程序是除非监理人另有准许,一切计量工作都应在监理人在场情况下,由承包人测量、记录。有承包人签名的计量记录原本,应提交给监理人审查和保存,再由承包人向监理人提交进度付款申请,监理人审核通过后再报业主(发包人)批准,由监理人出具业主(发包人)付款证书。监理审查内容有:一是计量的工程质量是否达到合同标准;二是计量的过程是否符合合同条件。
(3)H 工作各月(即实际5、6、7 三个月)的已完工作预算费用和已完实际费用的计算:
5 月已完预算:(5400÷3)×1000 = 1800×1000 = 180 万元
5 月已完实际:1800×120/100×1000 = 216 万元
6 月已完预算:1800×1000 = 180 万元
6 月已完实际:1800×120/100×1000 = 216 万元
7 月已完预算:1800×1000 = 180 万元
7 月已完实际:1800×110/100×1000 = 198 万元
(4)计算2014 年5 月末费用偏差(CV)和进度偏差(SV)
① 5 月末累计计划工作预算费用BCWS 计算:
1 月的BCWS =(3000 + 2800)×1000 = 580 万元
2 月的BCWS =(2700 + 3200 + 2600)×1000 = 850 万元
3 月的BCWS =(2700 + 3200 + 2600)×1000 = 850 万元
4 月的BCWS =(3200 + 2000)×1000 = 520 万元
5 月的BCWS =(2100 + 2800 + 2000)×1000 = 690 万元
5 月末累计BCWS = 580 + 850 + 850 + 520 + 690 = 3490 万元
② 5 月末累计已完工作预算费用BCWP 计算:
1 月的BCWP =(3000 + 2800)×1000 = 580 万元
2 月的BCWP =(2700 + 3000 + 2400)×1000 = 810 万元
3 月的BCWP =(2700 + 3000 + 2400)×1000 = 810 万元
4 月的BCWP =(3000 + 0)×1000 = 300 万元
5 月的BCWP =(1900 + 2800 + 1800)×1000 = 650 万元
5 月末累计BCWP = 580 + 810 + 810 + 300 + 650 = 3150 万元
③ 5 月末累计已完工作实际费用ACWP 计算:
1 月的ACWP =(3000 + 2800)×1000×1.15 = 667 万元
2 月的ACWP =(2700 + 3000 + 2400)×1000×1.10 = 891 万元
3 月的ACWP =(2700 + 3000 + 2400)×1000×1.10 = 891 万元
4 月的ACWP =(3000 + 0)×1000×1.05 = 315 万元
5 月的ACWP =(1900 + 2800 + 1800)×1000×1.20 = 780 万元
5 月末累计ACWP = 667 + 891 + 891 + 315 + 780 = 3544 万元
④ 5 月末费用偏差CV = BCWP-ACWP = 3150-3544 =-394 万元
⑤ 5 月末进度偏差SV = BCWP-BCWS = 3150-3490 =-340 万元
转载请注明原文地址:https://tihaiku.com/jzgc/148914.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
当采用DGP3定位系统进行港口工程施工定位及放样时,应将GFs坐标系转换为()。
高桩码头施工时,应验算岸坡由于挖泥、回填、抛石和吹填等对于稳定性的影响,并考虑打
水上施工作业安全要求中。施工现场()应向参加施工的工程船舶及水上、水下作业人员进
高桩码头施工中,在斜坡上沉桩,为保证桩位准确,应()。A.严格准确按设计桩位下桩
高桩码头施工中,在斜坡上沉桩时,为使桩位符合设计要求,应采取()的方法。A.严格
某港5万吨级航道疏浚工程长2km,采用1艘4500m3耙吸挖泥船施工。航道设计底
重力式码头墙后回填土采用陆上施工时,其回填方向()。A.应由岸侧往墙后方向填筑
港航工程施工总承包资质划分为()。A.特一级、特二级 B.特级、一级、二级
某大型海上工程孤立墩混凝土承台施工,其混凝土的配合比为1:1.5:2.50,水灰
建设工程合同纠纷解决的调解途径可分为()调解和民间调解。A.行政 B.仲裁机关
随机试题
Theofficersattheairport_______everytraveler’spassportcarefully.(exam)ex
[originaltext]StudentsinAmericanschoolslearnfromanearlyagetogive
具有脉缓时止,止无定数特征的脉象是A.微脉 B.结脉 C.促脉 D.代脉
投资者甲持有某三年期债券,面额为100元,票面利率10%,2012年12月31日
急性心力衰竭患者频繁咳嗽、咳痰,常见的痰液性状是()A.铁锈色痰 B.粉
无菌包打开后的有效期是A.4小时 B.24小时 C.8小时 D.12小时
应用恒定总流伯努利方程进行水力计算时,一般要取两个过流断面,这两个过流断面可以是
简述现代企业人力资源管理各个历史发展阶段的特点。
A. B. C. D. E.头孢羟氨苄的化学结构是
(2015年真题)下列各项中,在“销售费用”科目核算的有()。A.因销售商品发
最新回复
(
0
)
