施工单位承接了一新建高速公路K50+000~K75+000段路面工程与交通工程的
施工单位承接了一新建高速公路K50+000~K75+000段路面工程与交通工程的
admin
2022-08-02
42
问题

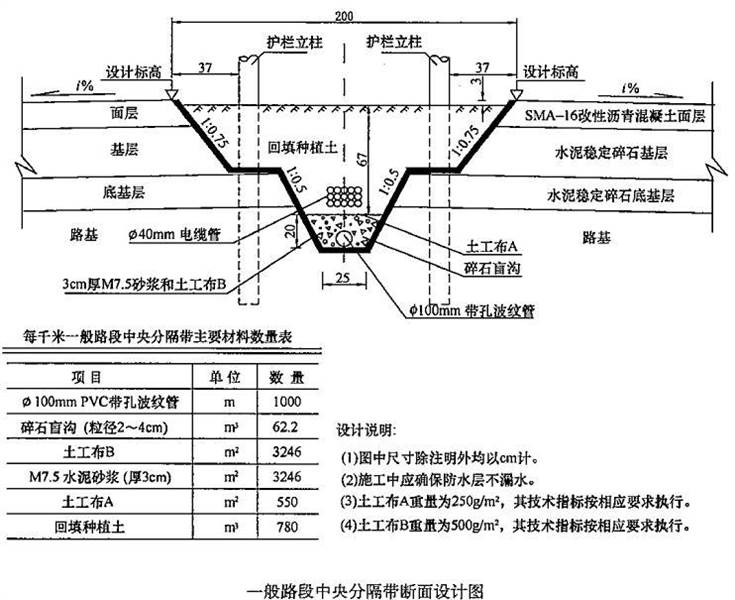

施工单位承接了一新建高速公路K50+000~K75+000段路面工程与交通工程的施工,其中包含中央分隔带及路面排水工程。一般路段中央分隔带断面设计图如图4:

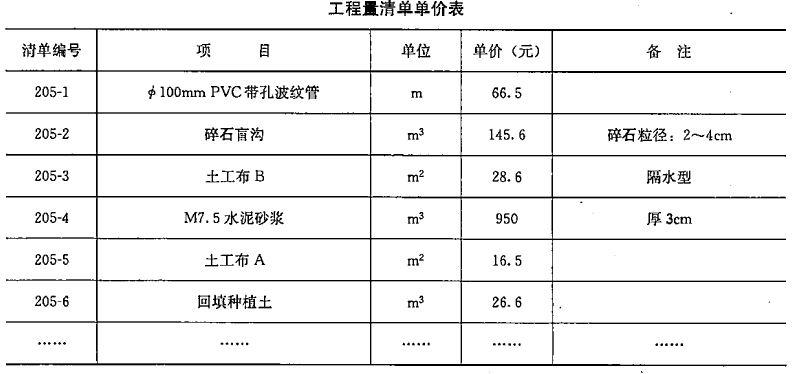

该项目采用单价合同,施工合同中的部分清单单价摘录如表4:
施工单位编写了中央分隔带施工组织方案,部分内容摘录如下:①路基施工完毕后,即可埋设横向塑料排水管;②当路面底基层施工完毕后,即可开挖中央分隔带;③中央分隔带应采用大型挖掘机开挖;④开挖的土料不得直接堆置在已经铺好的路面结构层上,应及时运走;⑤中央分隔带沟槽开挖完毕并经验收合格后,即可铺设防水层;⑥防水层施工范围是中央分隔带开挖沟槽与路基的接触面;⑦应合理安排以下四项工作:a.回填种植土,B.基层施工,C.防水层施工,D.护栏立柱打设。……根据合同文件,该项目位于一般路段的里程长度总计为23860m,位于超高路段的里程长度总计为1140m。施工单位在波形梁护栏施工完成之后,对护栏进行了质量检验和评定,检测项目有:构件的材料性能和外观尺寸、金属构件的防腐处理、混凝土的强度及外观尺寸、护栏的安装情况。1、改正中央分隔带施工组织方案中的错误之处(按“第X条应改为:……”描述)。2、写出图4中“土工布A”的作用。3、该项目中央分隔带的防水层是采用什么样的材料制作?除此之外,还可以采用什么材料?4、计算该项目一般路段中央分隔带的M7.5水泥砂浆(清单编号205-4)的合同总价(保留一位小数)。5、写出a、b、c、d四项工作的合理先后顺序。6、补充护栏检测项目的漏项。
选项
答案
解析
1、第(2)改为:当路面基层施工完毕后,即可开挖中央分隔带;
第(3)改为:中央分隔带应采用人工(或小型机具)开挖;
第(6)改为:防水层施工范围是中央分隔带范围内的路基及路面结构层(或:开挖沟槽与路基、底基层、基层、面层的接触面)。
2、用作反滤层,同时使碎石盲沟与回填土隔离。
3、防水层采用的是3cm厚的M7.5水泥砂浆和土工布B;还可以采用双层防渗沥青或PVC防水板。
4、3246×23.86=77449.56m2;
77449.56×0.03=2323.49m3;
2323.49×950=2207312.5元;
或者:23.86×3246×0.03×950=2207312.5元。
5、(2)→(4)→ (3)→ (1)。
6、漏项有:护栏的高度、横断位置、线形。
转载请注明原文地址:https://tihaiku.com/jzgc/148829.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
港航工程大体积混凝土施工中的防裂措施包括()。A.选择中低热水泥 B.加大水泥
《水运建设市场监督管理办法》第四十条规定施工单位不按照施工技术标准施工的,工程监
港航工程配制混凝土的基本要求有()。A.强度符合设计要求 B.耐久性符合设计要
各种环境中的港口与航道工程混凝土,均不得使用的水泥是()。A.矿渣硅酸盐水泥
海水环境中港航工程混凝土结构的()受海水氯离子渗透最严重。A.大气区 B.水位
港航工程混凝土配合比设计中,按耐久性要求对()有最小值的限制。A.胶凝材料用量
强度等级≤C40有抗冻要求的港航工程混凝土粗骨料中总含泥量的限制值为()。A.≤
具备独立施工条件,建成后能够发挥设计功能的工程称为()。A.单项工程 B.分部
在码头工程中应用土工织物,主要是利用其()。A.加筋作用 B.排水作用 C.
背景资料 某海港三港池油品泊位工程包括1个工作平台、2个靠船墩、6个系缆墩、
随机试题
Youcan’tbuyhappiness.However,itlooks【C1】______youcanatleastinheri
设(Ⅰ)和(Ⅱ)是两个四元齐次线性方程组,(Ⅰ)为,(Ⅱ)有一个基础解系(0,1
冷却塔位置的选择,根据多种因素综合确定,以下叙述哪条错误?()A.布置在气流
大型建筑组合灯具每一单相回路电流不宜超过25A,光源数量不宜超过()个。A.6
最后贷款人只向暂时出现流动性不足但仍具有偿清力的机构援助,而对出现偿清力危机的银
A.冠心病 B.风心病 C.房间隔缺损 D.心肌病 E.高血压病有瓣膜损
资金面是指()A.一定时期内货币现金的总量 B.一定时期内流动资金的总
黄某,尿液浑浊反复发作3个月,小便如米泔水,且尿道热涩疼痛,小便频数,腰腹疼痛,
某公司拟新建1.0×106t/a的焦化项目(含1.8×106t/a洗煤)。该项目
(2020年真题)无卤低烟阻燃电缆在消防灭火时的缺点是( )。A.发出有毒烟雾
最新回复
(
0
)
