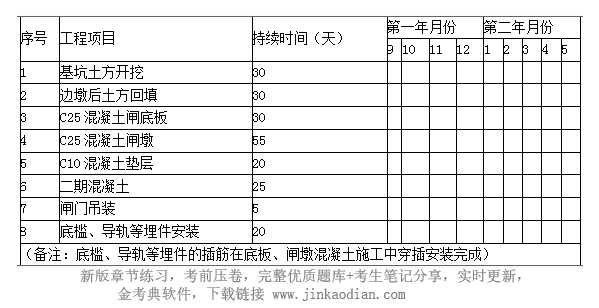

问题 某单孔防洪闸工程位于一土坝上,闸室采用涵洞式结构,闸门采用平板钢闸门。闸室主体工程施工中,部分项目划分及项目工作持续时间详见下图(每月按30天计)。问题:  1.工程计划于第一年9月初动工,根据项目逻辑关系和工作持续时间(持续时间已包括工序间的间歇时间)绘制施工横道图(示意图),按上图格式绘制。  2.找出上述工程施工的关键线路,计算完成上述全部工程项目所需要的合理工期。  3.施工过程中由于天气原因使得土方回填施工被延误5天,对合理工期有何影响?  4.在进行边墩后土方回填时,混凝土与填土的结合面应如何处理?

选项

答案

解析 (备注:底槛、导轨等埋件的插筋在底板、闸墩混凝土施工中穿插安装完成)  2.该工程施工的关键线路是:基坑土方开挖-C10混凝土垫层-C25混凝土闸底板-C25混凝土闸墩-底槛、导轨等埋件安装-二期混凝土-闸门吊装。  上述全部项目所需的合理工期为185天。  3.土方回填后延5天对合理工期没有影响。因为土方回填后延5天将在2月20日结束,经分析合理工期为185天,在3月5日结束,所以没有影响。  4.对于混凝土与填土的结合面连接,靠近混凝土结构物部位不能采用大型机械压实时,可采用小型机械夯或人工夯实。填土碾压时,要注意混凝土结构物两侧均衡填料压实,以免对其产生过大的侧向压力,影响其安全。
