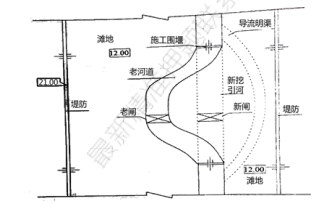

问题 某大(2)型水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。工程平面布置示意图如右图所示。施工合同约定工程施工总工期为3年。工程所在地主汛期为6~9月份,扩建新闸、加固老闸安排在非汛期施工,相应施工期设计洪水水位为10.0,该工程施工中发生了如下事件:事件一:施工单位根据本工程具体条件和总体进度计划安排,提出的施工导流方案如图所示。工程附近无现有河道可供施工导流,施工单位采用的导流方案为一次拦断河床(全段)围堰法施工,具体施工组织方案是在一个非汛期施工完成扩建新闸和加固老闸,在新闸和老闸上、下游填筑施工围堰,期间利用新挖导流明渠导流。监理单位审核后,认为开挖导流明渠工程量较大,应结合现场条件和总体工期安排,优化施工导流方案和施工组织方案。事件二:施工单位优化施工导流方案和施工组织方案报监理单位审批,并开展施工导流工程设计,其中施工围堰采用均质土围堰,波浪高度为0.8m。事件三:施工单位在围堰施工完毕后,立即进行基坑初期排水,基坑初期水深为6.0m。开始排水的当天下午,基坑水位下降了2.0m,此时围堰顶部在基坑侧局部出现纵向裂缝,边坡出现坍塌现象。施工单位及时采取措施进行处理,处理完成并经监理单位同意后继续进行后续工作。问题:1. 根据事件一,提出适宜的施工导流方案及相应的施工组织方案。2. 根据《水利水电工程施工组织设计规范》(SL303-2017),计算事件二中施工围堰的设计顶高程。3. 根据事件三,基坑围堰出现险情后,施工单位应采取哪些技术措施?

选项

答案

解析 1.应采用分期围堰导流,新建引河和河道互为导流,取消明渠导流方案;施工组织方案:先进行新建引河、新建闸施工,利用老河道导流;完工后在老河道上下游进行围堰截流,利用新河道导流,进行老闸加固;完工后拆除围堰扩建新闸和开挖引河时用老闸进行导流,加固老闸时用新闸进行导流。
2.围堰根据保护对象为4级,故堰顶高程=10.0+0.8+0.5=11.3m;
3.采取合理坡度、设置边坡护面、支护、减缓基坑降水速度等。
