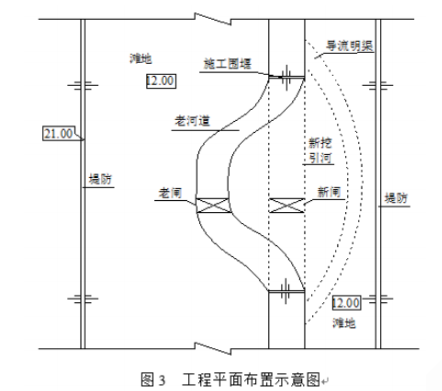

某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。工程平面布置

admin2022-08-02  35

问题 某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。工程平面布置示意图如图 3 所示。施工合同约定工程施工总工期为 3 年。工程所在地主汛期为 6~9 月份,扩建新闸、加固老闸安排在非汛期施工,相应施工期设计洪水水位为 10.0m,该工程施工中发生了如下事件:事件一:施工单位根据本工程具体条件和总体进度计划安排,?出的施工导流方案如图 3 所示。工程附近无现有河道可供施工导流,施工单位采用的导流方案为一次拦断河床(全段)围堰法施工,具体施工组织方案是在一个非汛期施工完成扩建新闸和加固老闸,在新闸和老闸上、下游填筑施工围堰,期间利用新挖导流明渠导流。监理单位审核后,认为开挖导流明渠工程量较大,应结合现场条件和总体工期安排,优化施工导流方案和施工组织方案。事件二:施工单位优化施工导流方案和施工组织方案报监理单位审批,并开展施工导流工程设计,其中施工围堰采用均质土围堰,围堰工程级别为 4 级,波浪高度为 0.8m。【问题】1.根据事件一,?出适宜的施工导流方案及相应的施工组织方案。2.根据《水利水电工程施工组织设计规范》(SL303—2004),计算事件二中施工围堰的设计顶高程;该围堰的边坡稳定安全系数最小应为多少?3.截流工程是整个水利枢纽施工的关键,它的成败直接影响工程进度。指出减少截流难度的主要技术措施。4.根据水利工程建设安全生产的有关规定,简述什么是安全生产的“五到位”?工程各参建单位内部安全工作责任如何划分?

选项

答案

解析 1.(1)适宜的施工导流方案:应采用分期围堰导流,新建引河和河道互为导流,取消明渠导流方案; (2)施工组织方案:先进行新建引河、新建闸施工,利用老河道导流;完工后在老河道上下游进
行围堰截流,利用新河道导流,进行老闸加固;完工后拆除围堰。
总原则:扩建新闸和开挖引河时用老闸进行导流,加固老闸时用新闸进行导流。
2.(1)施工围堰的设计顶高程:10+0.8+0.5=11.3m; (2)围堰的边坡稳定安全系数最小应为 1.05。
3.减少截流难度得主要技术措施包括:加大分流量,改善分流条件;改善龙口水力条件;增大抛投料的稳定性,减少块料流失;加大截流施工强度;合理选择截流时段等。
4.(1)安全生产“五到位”是指生产经营单位要做到安全责任、管理、投入、培训和应急救援“五到位”。 (2)项目法人、承包人和设计单位的行政正职是安全工作的第一责任者,对建设项目或本单位的安全工作负领导责任。各单位在工程项目上的行政负责人分别对本单位在工程建设中的安全工作负直接领导责任。
转载请注明原文地址:https://tihaiku.com/jzgc/145718.html

最新回复(0)
