背景资料: 某水闸工程施工中,施工单位为了便于进度检查与调整,编制了双代号时

admin2022-08-02  32

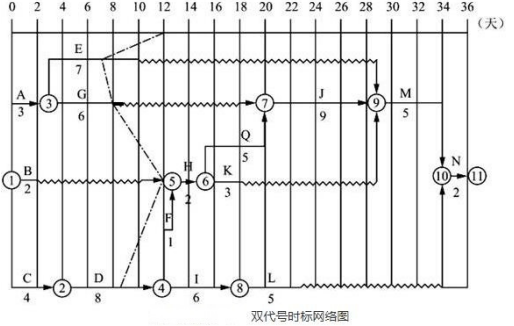

问题 背景资料: 某水闸工程施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图,如图 1 所示。编制的施工总进度计划中相关工作如下:①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥基坑开挖,⑦地基处理,⑧办公、生活用房等。施工过程中发生如下事件。事件 1:项目部第 12d 末组织了进度检查,检查结果以进度前锋线表示在图中。事件 2:为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果见表 1。事件 3:该工程采用平面闸门进行安装,安装前对其标志内容进行了严格审核,平面闸门安装包括埋件安装和门叶安装两部分。【问题】1.根据《水利水电工程施工组织设计规范》(SL303-2017)。指出背景资料的相关工作中属于工程准备期的工作(用编号表示):工程施工总工期中,除工程准备期外,还应包括哪些施工时段?2.指出该网络图的关键线路,说明 L(⑧→⑩)实线和波浪线长度各表示的含义。3.根据图示进度前锋线,说明进度检查时 D、E、G 三项已完成多少天工作量,推迟或?前天数,以及对计划工期的影响。4.发包人要求工程按计划完工,在不改变逻辑关系的前?下,分析并指出最优调整方案及增加的总费用。5.指出闸门标志内容和闸门的埋件具体包括哪些

选项

答案

解析 1.(1)背景资料的相关工作中属于工程准备期的工作有:①③⑤⑧;
(2)工程施工总工期中,除工程准备期外,还应包括主体工程施工期、工程完建期。
2.(1)该网络图的关键线路为 C→D→F→H→Q→J→M→N; (2)L(⑧→⑩)实线长度表示的含义是 L 工作的持续时间为 5d,波浪线长度表示的含义是 L 工
作的自由时差为 11d。 3.进度检查时 D 工作已完成 5d 工作量,推迟的天数为 3d,会推迟计划工期 3d。
进度检查时 E 工作已完成 4d 工作量,推迟的天数为 5d,对计划工期无影响。
进度检查时 G 工作已完成 5d 工作量,推迟的天数为 4d,对计划工期无影响。
4.发包人要求工程按计划完工,在不改变逻辑关系的前?下,通过压缩关键工作的持续时间达到,可以压缩的关键工作有 Q、J、M。
工作 Q 可压缩 1d,其赶工费用为 6 万元/d。
工作 J 可压缩 2d,其赶工费用为 2 万元/d。
工作 M 可压缩 3d,其赶工费用为 3 万元/d。
由于推迟计划工期 3d,因此,首先压缩工作 J,压缩 2d,增加的费用=2d×2 万元/d=4 万元,再压缩工作 M,压缩 1d,增加的费用=1d×3 万元/d=3 万元,增加 的总费用=(4+3)万元=7 万元。
5.(1)闸门标志内容包括:产品名称、制造日期、制造厂名、生产许可证标志及编号、闸门中心位置和总重量。
(2)闸门的埋件是指埋设在混凝土内的门槽固定构件,包括底槛、主轨、侧轨、反轨和门楣等。
转载请注明原文地址:https://tihaiku.com/jzgc/145569.html

最新回复(0)
