【背景资料】 某水库枢纽工程除加固的主要内容有:①坝级帷幕灌浆;②坝顶道路重

admin2022-08-02  36

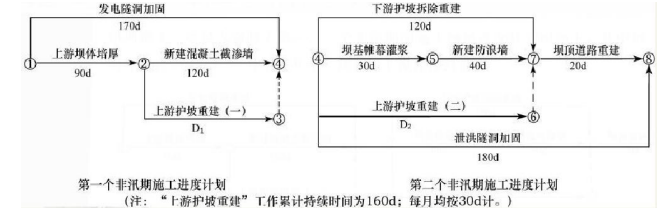

问题 【背景资料】 某水库枢纽工程除加固的主要内容有:①坝级帷幕灌浆;②坝顶道路重建;③上游护坡重建④上游坝体培 厚;⑤发电隧洞加固;⑥泄洪隧洞加固;⑦新建混凝土截渗墙;⑧ 下游护坡拆除重建;⑨新建防浪墙。 合同规定: (1)签约合同价为 2800 万元,工期 17 个月,自 2008 年 11 月 1 日至 2010 年 3 月 30 日。 (2)开工前发包人向承包人按签约合同的 10%支付工程预付款,预付款的扣回与还清按公式 R=[A(C-F1S )]/[(F2-F1)S]计算,F1 为 20%、F2 为 90%。 当地汛期为 7~9 月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛 期施工。其中“ 上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个 非汛期安排完成工程量的80%剩余 工程量安排在第二个非汛期施工。承包人编制了第 一、 二个非汛期的施工网络进度计划图如下,其中第 二个非汛期计划在2009年10月1日开工。 该计划上报并得到批准。工程按合同约定如期开工,施工过程中发生的如下事件: 事件一:由于设计变更,发包人未能按期 提供图纸,致使“新建防浪墙”在2009年12 月30日完成,因设备闲置等增加费用2万元。据此承包人提出 了顺延工程20天,增加费用 2万元的索赔要求。事件二:至 2009 年 12 月份,累积完成合同工程量 2422 万元。监理人确认的 2010 年 1 月份完 成工程量清单中的项目包括:“泄洪隧洞加固” 142 万元,“下游护坡拆除重建” 82 万元。【问题】1.根据批准的施工网络进度计划,分别指出“发电隧洞加固”、“新建混凝土截渗墙” 最早完成的日期。 2.按均衡施工原则,确定施工网络进度计划中 D1、D2 的值,并指出“上游护坡重建 (一)” 的 最早完成日期 3.如下表所示,根据第二个非汛期的施工网络进度计划,在答题纸上绘制第二个非汛期 施工进度的 横道图(按最早时间安排)。4.根据事件一,分析承包人提出的索赔要求是否合理,并说明理由。 5.根据事件二,分别计算2010年1月份的工程进度款、工程预付款扣回额、发包人应支付的工程款。

选项

答案

解析 1.“发电隧洞加固”的最早完成日期为2009年4月20日、“新建混凝土截渗墙”的最 早完成日期为2009年5月30日。(3 分) 2.D1 为 128d(160×80%=128),D2 为 32d(160-128=32)。 “上游护坡重建(一)”最早完成日期为 2009 年 6 月 8 日。(3 分) 3.(4 分)4.事件一的责任方为发包人,该工作为关键工作,总时差为90天,不影响总工期,所 以顺延工期20天的索赔要求不合理。增加费用2万元的索赔要求合理。(3 分)5.(1)工程进度款:224万元(142+82=224万元)(2 分) (2)工程预付款扣回金额:(3 分) 至 2009 年 12 月份,累计工程预付款的扣回金额为: R12=(2422-2800×20%)×(2800×10%)/[(90%-20%)×2800]=266 万元。 至 2010 年 1 月份,累计工程预付款的扣回金额为: R1=(2422+224-2800×20%)×(2800×10%)/[(90%-20%)×2800]=298 万元。 因 298>2800×10%。 2800 ×10%-266=14 万元。 (3)发包人应支付的工程款:(224-14)=210 万元(2 分)
转载请注明原文地址:https://tihaiku.com/jzgc/145555.html

最新回复(0)
