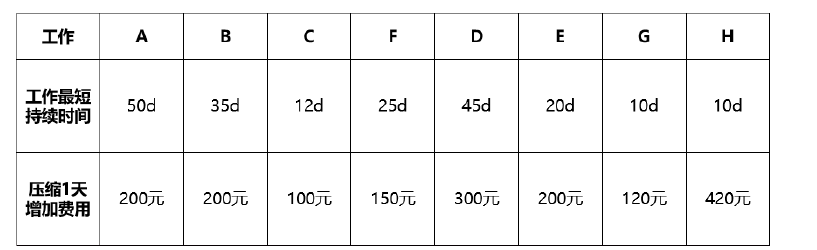

某水利工程,网络计划图如图所示。在第75 天下班时,检查到A 工作刚完成。

admin2022-08-02  41

问题 某水利工程,网络计划图如图所示。在第75 天下班时,检查到A 工作刚完成。问题:如何调整原计划,既经济又能保证原工期?

选项

答案

解析 B 压缩5 天,D 压缩8 天,C 压缩3 天,H 压缩2 天。总增加费用为4540 元。
转载请注明原文地址:https://tihaiku.com/jzgc/145496.html

最新回复(0)
