某施工单位中标一水库除险加固工程。主要工作有泄洪闸加固、灌溉涵洞拆除重建、大坝加

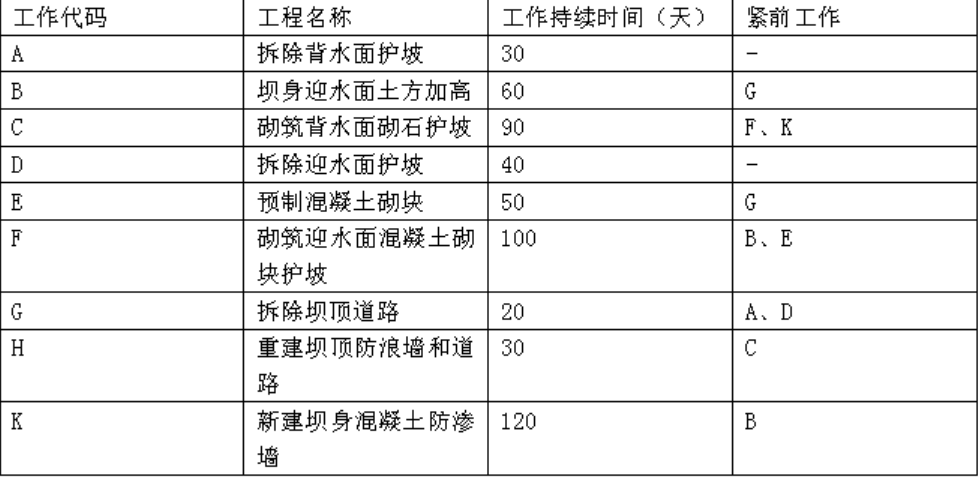

admin2022-08-02  40

问题 某施工单位中标一水库除险加固工程。主要工作有泄洪闸加固、灌溉涵洞拆除重建、大坝加固等。工程所在地区主汛期为7~9 月。泄洪闸加固、灌溉涵洞拆除重建分别安排在两个非汛期施工。现有泄洪闸和灌溉涵洞均可满足非汛期导流需求。承包人中标后与发包人签订了施工合同。合同约定:(1)合同价为2200 万元,工期为19 个月(每月30 天计,下同),2016 年11月1 日开工;(2)工程开工前,发包人按签约合同价的10%向承包人支付预付款,预付款的扣回按公式R=A(C-F1S)/(F2-F1)S 进行,其中F1=20%,F2=90%。施工中,发生如下事件:事件一:监理人在2016 年10 月28 日向承包人发出了开工通知。截至2016 年11 月14日,承包人仍未进场组织施工,监理人遂要求承包人提供延误报告。事件二:大坝加固项目计划于2016 年11 月1 日开工,2017 年10 月30 日完工。承包人对其进行了分解,编制了各工作的逻辑关系表。其中大坝安全度汛目标为:砌筑迎水面混凝土砌块护坡、新建坝身混凝土防渗墙两项工作必须在2017 年6 月30 日前完成。事件三:承包人在施工K 工作新建坝身混凝土防渗墙时,出现了勘察报告中未查明的地质软弱带,导致K 工作延误20 天,增加费用10 万元。后承包人向监理提出了索赔。事件四:截至2018 年2 月底,累计完成合同金额为1920 万元,2019 年3 月份经监理确认的工程价款为98 万元。问题:1、事件一中监理人发出开工通知的时间是否符合要求?若不符合,说明符合要求的时间。监理人要求承包人提交的延误报告包括哪些内容?2、根据事件二中表格绘制对应的网络计划图,并指出砌筑迎水面混凝土砌块护坡、新建坝身混凝土防渗墙两项工作完成时间点是否满足度汛要求。3、事件三中承包人向监理提出索赔是否合理?若合理,说明可索赔工期天数和费用;若不合理,说明理由。4、根据事件四,计算2018 年3 月份发包人应支付给承包人的工程款(保留2 位小数)。

选项

答案

解析 1、监理人发出开工通知的时间不符合要求。监理人应在开工日期7 天前向承包人发出开工通知。延误报告应说明不能及时进场的原因和补救措施。2、网络计划图见下图所示。砌筑迎水面混凝土砌块护坡计划完成时间2017 年6 月10 日,新建坝身混凝土防渗墙计划完成时间2017 年6 月30 日,均可满足度汛要求。3、索赔费用合理;因为是发包人的责任。索赔工期不合理;因为K 工作总时差为7 个月,延误时间20 天<7 个月,所以不能索赔。4、预付款总额为2200 万元*10%=220 万元;截至2018 年2 月预付款累计扣回金额R2=220* ( 1920-2200*20% ) /[2200*(90%-20%)]=211.43 万元。截至2018 年3 月预付款累计扣回金额R3=220* ( 1920+98-2200*20% ) /[2200*(90%-20%)]=225.43 万元。因225.43 万元>220 万元,故3 月份工程预付款扣回金额=220 万元-211.43 万元=8.57万元。故2018 年3 月份发包人应支付给承包人的工程款=98 万元-8.57 万元=89.43 万元。
转载请注明原文地址:https://tihaiku.com/jzgc/145428.html

最新回复(0)
