【案例二】 某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作

admin2022-08-02  29

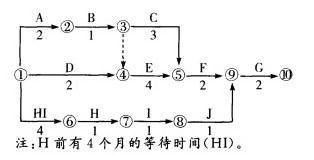

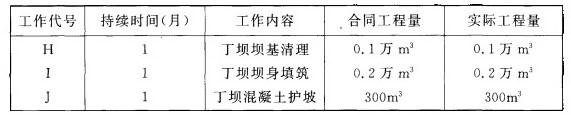

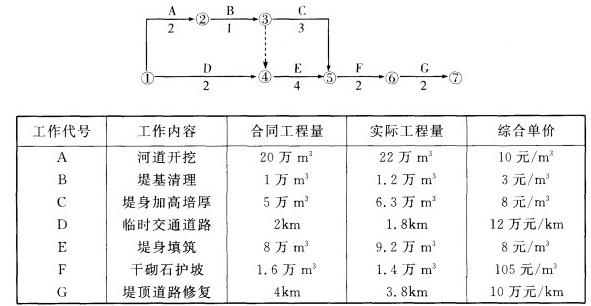

问题 【案例二】某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定:(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为止;(2)保留金在施工期逐月按当月工程款的5%扣留;(3)当实际工程量超出合同工程量20%时,对超出20%的部分进行综合单价调整,调整系数为0.9。经监理单位审核的施工网络计划如下图所示(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见下表。工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,其坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束;丁坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同;双方约定,混凝土护坡单价为300元/m3,丁坝工程量不参与工程量变更。各项工作的工程量、持续时间见下表。【问题】1.计算该项工程的合同总价、工程预付款总额。2.绘出增加丁坝后的施工网络计划。3.若各项工作每月完成的工程量相等,分别计算第6、7两个月的月工程款、预付款扣回款额、保留金扣留额、应得付款。(保留二位小数)

选项

答案

解析 1.原合同总价:20X 10 + 1X3 + 5X8 + 2X12 + 8X8 + 1.6X105 + 4X 10 = 539(万元);预付款总额:539 X 20% = 107. 8(万元);新增丁坝后,合同总价变为:539 + 0.1 X 3 + 0.2X8 + 0.03X300 = 549.9(万元)。2.增加丁坝后施工网络计划见下图。3.(1)第6个月施工的工作为C、E、I。月工程款为(6.3/3 —0.3)X8 + 0.3X8X0,9 + 9.2/4X8 + 0.2X8 = 36.56(万元);第6个月以前已扣回的预付款为:(22X10 + 1. 2X3 + 6.3/3X8X2 + 1.8X12 + 9. 2/4X 8X2 + 0. 1 X 3) X 30% = 315. 9X30% = 94. 77(万元);36-56X30% = 10.97(万元) 107.8 - 94.77 = 13.03(万元),故第6个月应扣回预付款额为10. 97万元。第6个月应扣留保留金为36.56X 5% = 1.83(万元)。第6个月工程结算款为36. 56 —10. 97 — 1. 83 = 23, 76(万元)。(2)第7个月施工的工作为E、J。工程款为 9. 2/4X8 + 0. 03X300=27. 4(万元);27. 4X30%=8. 22(万元) 13,03 — 10.97 = 2.06(万元);故预付款扣回额为零万元。保留金扣留额:27.4X5% = 1.37(万元);第7个月工程结算款为27. 4-2. 06-1. 37 = 23. 97(万元)。
转载请注明原文地址:https://tihaiku.com/jzgc/143456.html

最新回复(0)
