甲公司中标一综合管线工程,包括给水管线、热力管线、雨水管线和污水管线,给水管线
甲公司中标一综合管线工程,包括给水管线、热力管线、雨水管线和污水管线,给水管线
admin
2022-08-02
65
问题

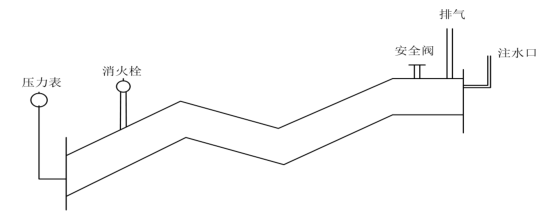

甲公司中标一综合管线工程,包括给水管线、热力管线、雨水管线和污水管线,给水管线 1800m,管材为 DN400 球墨铸铁管,密封橡胶圈接口,热力管线为 DN600 供回水焊接钢管,雨水管线采用顶管法施工,管径 DN3500,污水管线采用 DN600HDPE 双壁波纹管。甲公司针对本工程施工单位较多,且施工工艺复杂等情况,要求项目部做好分包单位实名制管理工作,要求项目部每月进行一次实名制管理检查,检查内容:劳务管理员身份证、上岗证;劳务人员花名册、身份证、岗位技能证书、劳动合同证书。给水管线的功能性试验如下图所示。
热力管线安装前,项目部质检人员除对管材进行常规性检验以外,还对报警线进行了测试,并要求在管道安装时,报警线在管道的侧方。雨水管线的顶管坑采用 DN800 钢筋混凝土灌注桩围护结构,外拉锚加固,采用龙门吊下管,项目部编制的基坑与顶管方案主要内容包括测量放线、降水、钻孔灌注桩施工、顶管后背、顶进。监理工程师认为施工方案内容不全,要求补充。污水管线检查井的井室为砖砌矩形检查井,检查井内部采用砂浆抹面,项目部要求如下:墙壁表面清理干净,并洒水湿润,抹面分两道进行,抹面砂浆终凝后,进行保湿养护,不少于 14d。【问题】1. 实名制管理检查还应包括哪些内容?2. 改正上图的给水管线功能性试验的准备的错误之处。3. 在热力管线安装前还应测试报警线的哪些内容?报警线正确位置?4. 基坑与顶管方案需要补充哪些内容?5. 补充检查井内部砂浆抹面的其余要求。
选项
答案
解析
1.实名制包括的内容还应该有:考勤表、工资表、工资发放公示单、劳务人员岗前培训、继续教育培训记录、社会保险缴费凭证。
2. ①压力表应设在两端;②消火栓与安全阀不应安装;③在管道中间高点也要安装排气;④注水位置应该在低点进行;⑤在最低端应设泄水管。
3. 在热力管线安装前还应测试报警线的通断情况和电阻值;报警线应安装在管道的上方。
4. 基坑与顶管的方案应补充的内容:基坑的土方开挖、验槽、外拉锚施工、龙门吊安装、顶管机就位、洞口的封闭与拆除、后背的拆除与重新施工、围护结构拆除。
5. 砂浆抹面还应注意:第一道抹面应刮平使表面造成粗糙纹,第二道抹平后,应分两次压实抹光。抹面应压实抹平,施工缝留成阶梯形;接搓时,应先将留茬部位均匀涂刷水泥浆一道,并依次抹压,使接槎严密;阴阳角应抹成圆角。
转载请注明原文地址:https://tihaiku.com/jzgc/143163.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
综合布线施工与航站楼主体工程有着密切的关系。如( )的安装等都应与土建施工方密
综合布线系统如地下管道引入部分有可能承受房屋建筑的压力时,应建议在房屋建筑设计中
综合布线系统中采用集合点时,从集合点引出的线缆应终接于工作区的信息插座,集合点的
在综合布线系统中,从建筑群配线架到各航站楼的布线属于( )子系统。A.建筑群主
综合布线系统中采用集合点时,集合点配线设备容量宜按该区域用户需求设置。同一个水平
航班信息显示系统应按旅客流程和( )发布相关信息。A.航空公司 B.机场
民航气象信息综合服务系统自动收集、处理、分发和存储机场( )等众多系统的气象信
民航机场航路工程包括( )。A.航路导航台 B.雷达站 C.甚高频
机场工程中通常采用( )的处理方法保证机场道面下土基的强度和稳定性。A.降低地
A施工单位承建的某机场第二跑道水泥混凝土工程量为110000m3,工期为20
随机试题
A—remotecontrolB—televisionsignalC—televisionstation
Itisallverywelltoblametrafficjams,thecostofpetrolandthequick
角色疗法
期限套利的理论依据是()A.持有成本理论 B.买入价差理论 C.卖出价
香豆素8-异戊烯基和7-羟基缩合形成呋喃环,称为A.角型吡喃香豆素 B.角型香
动态悬浮粒子最大允许数为"≥0.5μm者3.5×10个/米,≥5μm者2000个
肝癌非手术治疗首选为A.肝动脉插管化疗 B.全身化学药物治疗 C.放射治疗
心理发育停滞是引发心理问题的()。A.社会原因 B.认知原因 C.文化原因
N电器公司成立于1992年,在过去的二十多年中,由最初的总资产几百万元发展成为现
急性肾功能衰竭少尿期结束的标志是指24小时尿量至少增加至( )。A.250ml
最新回复
(
0
)
