某施工单位承建一条新建城市道路工程,全长 2.5km。该路段为双向四车道,路面结
某施工单位承建一条新建城市道路工程,全长 2.5km。该路段为双向四车道,路面结
admin
2022-08-02
48
问题

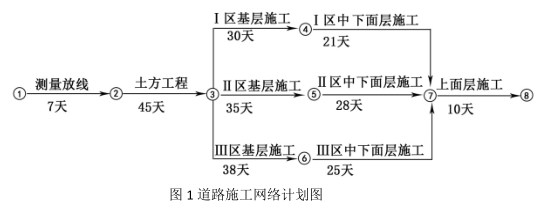

某施工单位承建一条新建城市道路工程,全长 2.5km。该路段为双向四车道,路面结构从上到下依次为:4cm 厚改性沥青 SMA-13 上面层、6cm 厚 AC-20 中面层、8cm 厚 AC-25 下面层、45cm 二灰稳定碎石基层。项目部为提高施工进度,将道路基层施工和中下面层施工分成了三个施工段,上面层一次施工完成,施工进度安排如图 1 所示。
项目部进行了现况调查:新建道路位于城市繁华老城区,两侧密布的企事业单位和民居多处位于道路红线内;地下雨水、污水、给水等老旧管线多,待拆改移。在现场调查基础上,项目部分析了工程施工特点及存在的风险,对项目施工进行了综合部署。 项目部施工过程中,发生如下事件: 事件一:路基施工前,项目部技术人员开展现场调查和测量复测工作,发现部分路段原地面横向坡度陡于 1:5。在路基填筑施工时,项目部按规范要求对地表进行相应处理后,开始路基填筑施工。 事件二:施工段Ⅰ区基层施工时,遭遇了百年不遇的局部地质灾害,导致工程停工 10天,项目部自有机械损失 2 万元,清理现场花费 3 万元,项目部拟向建设单位提出索赔。 事件三:上面层采用多台摊铺机梯队方式作业,相邻两台摊铺机前后错开 5~10m,两幅之间留有 15~30mm 左右宽度的搭接,摊铺速度控制在 2~6km/h。项目部对上面层施工过程中产生的横 向冷接缝做了充分的处理。问题:1.本工程施工部署中应考虑哪些特点?2.事件一中,路基填筑前,项目部应如何对地表进行处理?3.事件二中,计算本工程总工期,写出施工单位能索赔的工期及费用并说明理由。4.指出事件三中的不妥之处,并写出正确做法。5.写出事件三中沥青路面上面层施工冷接缝的处理方法。
选项
答案
解析
1.(1)城市道路工程施工处于露天作业,受自然条件影响大(1 分)。
(2)地处城市繁华老城区,道路两侧企事业单位和居民多,交通拥挤,施工导行难度大;安全环保文明施工保障措施要求高(1 分)。
(3)施工用地紧张、用地狭小,施工流动性大(1 分)。
(4)旧管线拆改移沟通协调工作量大(1 分)。
2.路基填筑前,项目部应对地表进行如下处理:
(1)排除原地面积水,清除树根、杂草等杂质(1 分)。
(2)应妥善处理坟坑、井穴、树根坑的坑槽,并分层填实至原地面高(1 分)。
(3)填方段内应事先找平,当地面横向坡度陡于 1:5 时,需修成台阶形式,每层台阶高度不宜大于 300mm,宽度不应小于 1.0m(1 分)。
3.(1)总工期:125 天(1 分)。
(2)不能索赔工期,理由:施工段Ⅰ区基层有 12 天的总时差,工程停工时间 10 天在总时差之内。(2 分)
(3)可以索赔费用 3 万,理由:百年不遇的局部地质灾害属于不可抗力,施工单位自有机械损失不能索赔,清理现场花费可以索赔。(1 分)
4.不妥之处一:相邻两台摊铺机前后错开 5~10m(1 分),
正确做法一:通常采用 2 台或多台摊铺机前后错开 10~20m 呈梯队方式同步摊铺(1 分);
不妥之处二:两幅之间留有 15~30mm 左右宽度的搭接(1 分),
正确做法二:两幅之间应有 30~60mm 左右宽度的搭接(1 分);
不妥之处三:摊铺速度控制在 2~6km/h(1 分),
正确做法三:摊铺速度控制在 1~3m/min(1 分)。
5.应在当天上面层施工完成后,在其冷却之前垂直切割端部不平整及厚度不符合要求的部分(先用 3m 直尺进行检查),并冲净、干燥,第二天,涂刷粘层油,再铺新料,接槎软化后,先横向碾压,再纵向充分压实,连接平顺。(3 分)1.(1)城市道路工程施工处于露天作业,受自然条件影响大(1 分)。
(2)地处城市繁华老城区,道路两侧企事业单位和居民多,交通拥挤,施工导行难度大;安全环保文明施工保障措施要求高(1 分)。
(3)施工用地紧张、用地狭小,施工流动性大(1 分)。
(4)旧管线拆改移沟通协调工作量大(1 分)。
2.路基填筑前,项目部应对地表进行如下处理:
(1)排除原地面积水,清除树根、杂草等杂质(1 分)。
(2)应妥善处理坟坑、井穴、树根坑的坑槽,并分层填实至原地面高(1 分)。
(3)填方段内应事先找平,当地面横向坡度陡于 1:5 时,需修成台阶形式,每层台阶高度不宜大于 300mm,宽度不应小于 1.0m(1 分)。
3.(1)总工期:125 天(1 分)。
(2)不能索赔工期,理由:施工段Ⅰ区基层有 12 天的总时差,工程停工时间 10 天在总时差之内。(2 分)
(3)可以索赔费用 3 万,理由:百年不遇的局部地质灾害属于不可抗力,施工单位自有机械损失不能索赔,清理现场花费可以索赔。(1 分)
4.不妥之处一:相邻两台摊铺机前后错开 5~10m(1 分),
正确做法一:通常采用 2 台或多台摊铺机前后错开 10~20m 呈梯队方式同步摊铺(1 分);
不妥之处二:两幅之间留有 15~30mm 左右宽度的搭接(1 分),
正确做法二:两幅之间应有 30~60mm 左右宽度的搭接(1 分);
不妥之处三:摊铺速度控制在 2~6km/h(1 分),
正确做法三:摊铺速度控制在 1~3m/min(1 分)。
5.应在当天上面层施工完成后,在其冷却之前垂直切割端部不平整及厚度不符合要求的部分(先用 3m 直尺进行检查),并冲净、干燥,第二天,涂刷粘层油,再铺新料,接槎软化后,先横向碾压,再纵向充分压实,连接平顺。(3 分)
转载请注明原文地址:https://tihaiku.com/jzgc/142977.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
某施工单位中标承建了某机场站坪扩建工程,面积为18万平方米。主要施工内容为:土方
某新建支线机场,空管工程的主要内容有:建设I类仪表着陆系统一套,气象雷达站,微波
A施工单位承建了某机场跑道延长段的道面工程,B施工单位承担了该机场跑道延长段的目
航路工程主要由导航台、雷达站、()等设施构成。A、设备天线 B、防雷设施 C
民航机场飞行区附属工程有()工程。A、助航灯光 B、围界 C、巡场路 D、
下列工程项目的机场建设中,属于民航专业工程的有()。A、飞行区土(石)方工程
运输机场新建项目的安全设施应当与主体工程()。A、同时规划、同时设计、同时施工、
民航机场工程中,内容涉及()的建设项目管理文件需建造师签署。A、现场环保文明施工
机场目视助航灯光系统包括()的安装工程。A、泊位系统、风向标和灯箱 B、标记牌
某机场工程项目,业主与施工单位按照《建设工程施工合同(示范文本)》(GF一201
随机试题
Friendshipheightensthesenseofeachperson’sindividuality.InGermany,a
[originaltext]Englandisnotabigcountry:[19]fromnorthtosouthandfro
Whatdoyouthinkwastheintention____
朱砂安神丸的组成药物中不含A.茯神 B.朱砂 C.黄连 D.当归 E.生
招标人根据招标项目的具体情况,可以组织潜在投标人踏勘项目现场,向其介绍工程场地和
最易嵌顿的疝是A、股疝 B、脐疝 C、切口疝 D、直疝 E、腹股沟疝
市场机会矩阵图中,对企业发展有利,企业也有能力利用市场机会,应采取积极的行动措施
(2018年真题)某企业决定从采购部经理和仓储经理中选择一人担任销售部经理,该企
报检员在保密情况下提供有关商业交易所和运输单据时,有权要求检验检疫机构及其工作人
关于施工招标项目标底的说法,正确的是( )。A.施工招标项目必须有标底 B.标
最新回复
(
0
)
