某公司承建一城市道路工程,道路全长3000m,穿过部分农田和水塘,需要借土回填和
某公司承建一城市道路工程,道路全长3000m,穿过部分农田和水塘,需要借土回填和
admin
2022-08-02
36
问题

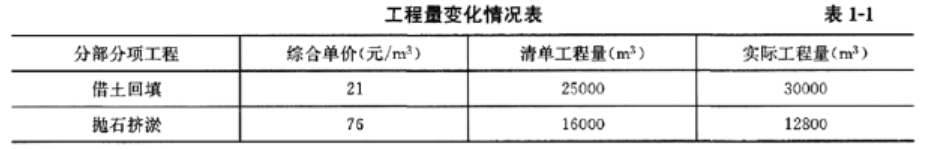

某公司承建一城市道路工程,道路全长3000m,穿过部分农田和水塘,需要借土回填和抛石挤淤。工程采用工程量清单计价,合同约定分部分项工程量增加(减少)幅度在15%以内时,执行原有综合单价。工程量增幅大于15%时,超出部分按原综合单价的0.9 倍计算;工程量减幅大于15%时,减少后剩余部分按原综合单价的1.1 倍计算。项目部在路基正式压实前选取了200m 作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事件:事件1:项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向边缘碾压。技术负责人当即要求操作人员停止作业,并指出其错误,要求改正。事件2:路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期20d,施工单位提出工期和费用索赔。事件3:工程竣工结算时,借土回填和抛石挤淤工程量变化情况见表1-1。
【问题】1. 除确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数?2. 分别指出事件1 中压实作业的错误之处并写出正确做法。3. 事件2 中,施工单位的索赔是否成立?说明理由。4. 分别计算事件3 借土回填和抛石挤淤的费用。
选项
答案
解析
1.确定路基预沉量值;按压实要求,确定压实遍数;确定路基每层虚铺厚度。
2.(1)错误之处:压路机碾压时先高后低,先快后慢。
正确做法:压路机碾压时应先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。
(2)错误之处:压路机碾压时由路基中心向边缘碾压。
正确做法:压路机碾压应从路基边缘向中央进行,压路机轮外缘距路基边应保持安全距离。
3.成立。
理由:因农田补偿问题延误工期20d,并且导致施工无法进行,是建设单位的责任。
4. 借土回填:(30000-25000)/25000=20%>15%。
合同约定变化幅度15%以内的费用为25000×(1+15%)×21=603750 元;
超出15%部分的费用为[30000-25000×(1+15%)]×21×0.9=23625 元;
借土回填的费用为603750+23625=627375 元。
抛石挤淤:(12800-16000)/16000=-20%;工程量减幅大于15%,剩余部分按原综合单价的1.1 倍;
抛石挤淤的费用为12800×76×1.1=1070080 元。
转载请注明原文地址:https://tihaiku.com/jzgc/141071.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
背景资料: 某承包商于某年承包某工程项目施工,与业主签订的承包合同的部分内容有
背景资料: 某新建一级公路工程K11+120~K20+260合同段位于海拔3
背景材料: 某公司承建的桥梁工程中,桥梁引道与已有的公路呈T型平面交叉,公
背景资料: 某施工单位承建了某高速公路路面工程,其主线一般路段及收费广场路面结
背景资料: 某施工单位承建了一段二级公路沥青混凝土路面工程,路基宽度12m。上
背景资料: 施工单位承建了某二级公路路基工程,路基宽度10m,其中K1+600
背景资料: 某施工单位承建了一段二级公路路基工程。其中K3+220~K3+65
背景资料: 某二级公路工程施工合同段,包含两段路基(K6+000~K6+460
某施工单位承接了一条二级公路的施工,路线全长30.85km,路基宽度8.5m,路
投标报价计算时,所填入的工程量清单的单价包括人工费、材料费、机械使用费、其他工程
随机试题
糖尿病妇女最容易合并的生殖系统炎症是A.前庭大腺炎 B.滴虫阴道炎 C.假丝
在用桥梁出现下列()情况应进行承载能力检测评定。A.技术状况为三、四、五类
下列不属于退休养老金的主要投资方式的是()。A.银行存款 B.债券
某企业到甲银行存钱取得存单,再用此存单到乙银行取得质押贷款之后到甲银行挂失原存单
以下不属于《中国药典》构成部分的是A.正文 B.附录 C.索引 D.注释
某业主与某施工单位就某住宅楼施工工程签订了施工总承包合同,该工程采用边设计边
如果用一个圆来表示概念所指称的对象的集合,那么以下哪项中两个概念之间的关系符合下
临床如何判断去净龋坏组织A.洞壁和洞底的颜色 B.洞底的位置 C.洞壁和洞底
(2021年真题)泵送混凝土宜选用的细沙为()。A.粗砂 B.中砂 C.
某建设工程合同约定,“工程通过竣工验收后2个月内,结清全部工程款”。2005年1
最新回复
(
0
)
