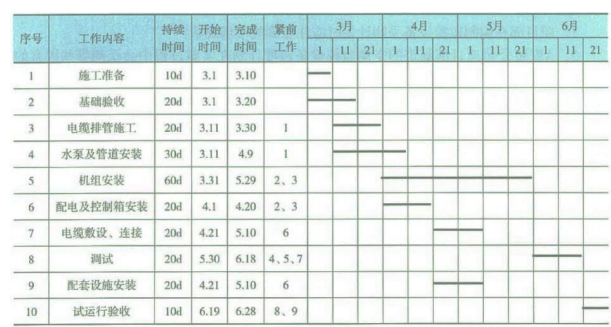

问题 【背景资料】A 安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备的安装和冷热水管道、电缆排管及电缆施工。分布式能源中心的三联供机组、配电柜、水泵等设备由业主采购,金属管道、电力电缆及各种材料由安装公司采购。A 安装公司项目部进场后,编制了施工进度计划(见表)、预算费用计划及质量预控方案。对业主采购的三联供机组、水泵等设备检查,核对性能参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将三联供机组二次搬运、吊装就位,安装中设置了质量控制点,做好施工记录,保证了安装质量,达到了设计及安装说明书的要求。项目部将 2000m 电缆排管施工分包给 B 公司,预算单价为 120 元/m。在 3 月 22 日结束前检查,B 公司只完成电缆排管施工 1000m,但支付给 B 公司的工程进度款累计已达 160000 元,项目部对B 公司提出了警告,要求加快进度。在分布式能源中心项目试运行验收中,有一台三联供机组运行噪声较大,经有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,经增加机房的隔声措施后通过验收。施工进度计划表【问题】1.项目部在验收水泵时应认真核对哪些性能参数?2.三联供机组在吊装就位后,试运转前有哪些安装工序?3.计算电缆排管施工的费用绩效指数 CPI 和进度绩效指数 SPI。4.在试运行验收中,项目部可提供哪些施工文件来证明不是安装质量问题?

选项

答案

解析 1.项目部在验收水泵时应认真核对哪些性能参数?
在水泵验收时主要核对泵的流量、扬程、轴功率、转速、效率和必需汽蚀余量,以免错用达不到设计要求。
2.三联供机组在吊装就位后,试运转前有哪些安装工序?
三联供机组在吊装就位后,试运转前的安装工序有:设备安装调整、设备固定与灌浆、设备零部件清洗与装配、润滑与设备加油。
3.计算电缆排管施工的费用绩效指数 CPI 和进度绩效指数 SPI。
已完工程预算费用 BCWP=1000m×120 元/m=120000 元
计划工程预算费用 BCWS=100m×12×120 元/m=144000 元
费用绩效指数 CPI=BCWP/ACWP=120000/160000=0.75
进度绩效指数 SPI=BCWP/BCWS= 120000/144000=0.83
4.在试运行验收中,项目部可提供哪些施工文件来证明不是安装质量问题?
在试运行验收中,项目部可提供的施工文件有工程合同、设计文件、三联供机组安装技术说明书、施工记录等。
