某机电工程施工单位与建设单位签订工程施工合同,合同工期15个月,经总监理工程师批

admin2022-08-02  28

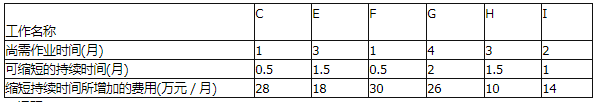

问题 某机电工程施工单位与建设单位签订工程施工合同,合同工期15个月,经总监理工程师批准的施工进度计划如图2—8所示。工程实施过程中发生了下列事件:事件一:项目监理机构对A工作进行验收时发现质量问题,要求施工单位返工整改。事件二:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业的时间见表2—10。施工单位按索赔程序向项目监理机构提出了工程延期的要求。事件三:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,以加快后续工程进度。经分析得到的各工作有关数据见表2—10。各工作相关数据表2—10【问题】1.该工程施工进度计划中关键工作和非关键工作分别有哪些?C和F工作的总时差和自由时差分别为多少?2.事件一中,对于A工作出现的质量问题,写出项目监理机构的处理程序。3.事件二中,逐项分析第8个月末C、E、F工作的拖后时间及对工期和后续工作的影响程度,并说明理由。4.针对事件二,项目监理机构应批准的工程延期时间为多少?说明理由。5.针对事件三,施工单位加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?

选项

答案

解析 1.该工程施工进度计划中关键工作为A、B、D、E、G、I,非关键工作为C、F、H。
C工作总时差=9-6=3个月,自由时差=3个月。F工作总时差=13-7-3=3个月,自由时差=2个月。
2.事件一中,对于A工作出现的质量问题,项目监理机构的处理程序:(1)发出“监理通知单”,要求施工单位返工整改;(2)跟踪、检查施工单位返工整改情况;(3)签收施工单位在自检后填报的“监理通知回复单”;(4)重新验收A工作。
3.事件二中,第8个月末C、E、F工作的拖后时间及对工期和后续工作的影响程度及理由如下:
(1)C工作拖后时间为3个月,对工期和后续工作均无影响。
理由:C工作拖后时间为3个月,未超过总时差和自由时差,不会影响工期,也不会影响后续工作。
(2)E工作拖后时间为2个月,使工期和后续工作均延期2个月。
理由:由于E工作为关键工作,所以会使工期和后续工作均延期2个月。
(3)F工作拖后时间为2个月,对总工期和后续工作均无影响。
理由:F工作拖后时间为2个月,未超过总时差和自由时差,不会影响总工期,也不会影响后续工作。
4.针对事件二,项目监理机构应批准的工程延期时间为2个月。
理由:总工期的延长是因建设单位提出工程变更造成的。
5.针对事件三,施工单位加快施工进度而采取的最佳调整方案是:I工作缩短1个月,E工作缩短1个月。相应增加费用=14+18=32万元。
转载请注明原文地址:https://tihaiku.com/jzgc/133739.html

最新回复(0)
