(2016年真题)某城市基础设施升级改造项目为市郊的热电站二期2×330MW凝汽
(2016年真题)某城市基础设施升级改造项目为市郊的热电站二期2×330MW凝汽
admin
2022-08-02
30
问题

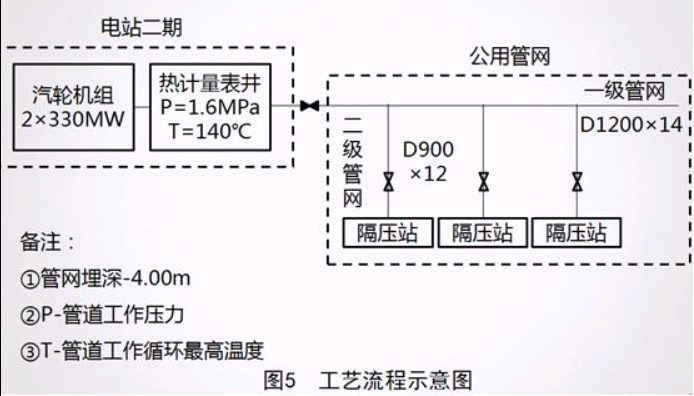

(2016年真题)某城市基础设施升级改造项目为市郊的热电站二期2×330MW凝汽式汽轮机组向城区集中供热及配套管网,工艺流程如图5。业主通过招标与A公司签订施工总承包合同,工期12个月。
公用管网敷设采用闭式双管制,以电站热计量表井为界,一级高温水供热管网16km,二级供热管网9km,沿线新建6座隔压换热站,隔压站出口与原城市一级管网连接。针对公用管网施工,A公司以质量和案例为重点进行控制策划,制定危险性较大的分部分项工程清单及安全技术措施,确定主要方案的施工技术方法包括:管道预制、保温及外护管工厂化生产;现场施焊采取氩弧焊打底,自动焊填充,手工焊盖面;直埋保温管道无补偿电预热安装;管网穿越干渠暗挖施工,穿越河流架空施工,穿越干道顶管施工;管道清洗采用密闭循环水力冲洗方式等。其中,施工装备全位置自动焊机和大容量电加热装置是A公司与厂家联合研发的新设备。项目实施过程中,发生了下列情况:现场用电申请已办理,但地处较偏僻的管道分段电预热超市政网负荷,为不能影响工程进度,A公司自行决定租用大功率柴油发电机组,解决电网负荷不足问题,被供电部门制止。330MW机组轴系对轮中心初找正后,为缩短机组安装工期,钳工班组提出通过提高对中调整精度等级,在基础二次灌浆前的工序阶段,一次性对轮中心进行复查和找正,被A公司否定。公用管网焊接过程中,发现部分焊工的焊缝质量不稳定,经无损检测结果分析,主要缺陷是气孔数量超标。A公司排除焊工操作和焊接设备影响因素后,及时采取针对性的质量预控措施。【问题】 1.针对公用管网施工,A 公司应编制哪些需要组织专家论证的安全专项方案? 5.针对气孔数量招标缺陷,A 公司在管道焊接过程中应采取哪些质量预控措施?
选项
答案
解析
1.应编制需要组织专家论证的案例专项方案有:暗挖施工、顶管施工、管道自动焊接和无补偿电预热 管道安装。 5.应采取的质量预控措施有:焊材烘干,配备焊条保温桶,采取防风措施,控制氩气纯度,)焊接前 进行预热,雨、雾天气禁止施焊
转载请注明原文地址:https://tihaiku.com/jzgc/133121.html
本试题收录于:
一建机电工程实务题库一级建造师分类
一建机电工程实务
一级建造师
相关试题推荐
下列项目中,不属于土压盾构初始掘进任务的是()。A.判断注浆量、注浆压力设定值是
某城市快速路跨线桥的上部结构为变截面预应力混凝土连续箱梁,箱梁采用C40混凝
某城市跨线立交桥工程,桥梁全长811m,共计24跨,桥梁下部结构有220
某项目部承接一项直径为4.8m的隧道工程,起始里程为DK10+100,终点里程
背景资料: 某公司承建一项城市污水处理工程,包括调蓄池、泵房、排水管道等,调蓄
背景资料: 某项目部承接一项直径为4.8m的隧道工程,起始里程为DK10
竣工总图编绘完成后,应经()审核、会签。A.原设计单位项目负责人 B.施工单位
某公司承建城市道路改扩建工程,全长3km,原宽度为16m,扩建后宽度为24
以交通功能为主,为连接城市各主要分区的道路是()。A.快速路 B.主干路 C
由于工程投标时图纸不全,有些项目承包人无法作正确计算,如地质情况、软基处理等属于
随机试题
A.demanddepositI.highratesavingsB.fixeddeposi
Methodsoftraininganimalshavechangedgreatlyinrecentyears.Zookeepersha
王爱华,女,上海人,今年44岁,有一个正在上海本地读大学一年级的女儿,丈夫在女儿
A. B. C. D.
山岭隧道施工通常采用()。A、钻爆法 B、地下连续墙法 C、盖挖法
上述各项,被称为“血海”的是( )。A.任脉 B.督脉 C.冲脉 D.带
动物试验常用于检测细菌的A、质粒B、基因变异C、型别D、产毒性E、能量代
下列价值中不随时间变化的是( )。A.账面价值 B.投资价值 C.原始价值
注册资本不低于5亿元人民币,并且最近3年年末的净资产不低于5亿元人民币,是信托投
以下有关设计合同特征的说法,正确的是( )。A.设计阶段是优化和控制工程质量及
最新回复
(
0
)
