首页
登录
建筑工程

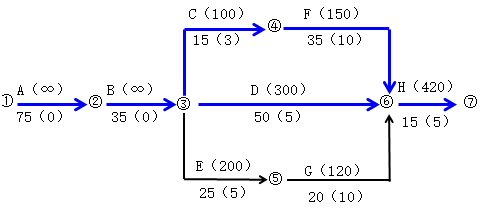

某单项工程,按如下进度计划网络图组织施工。 原计划工期是170d,在第75
某单项工程,按如下进度计划网络图组织施工。 原计划工期是170d,在第75
admin
2022-08-02
76
问题

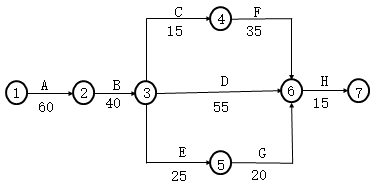

某单项工程,按如下进度计划网络图组织施工。
原计划工期是170d,在第75d进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。由于工作B是关键工作,所以它拖后15d,将导致总工期延长15d完成。

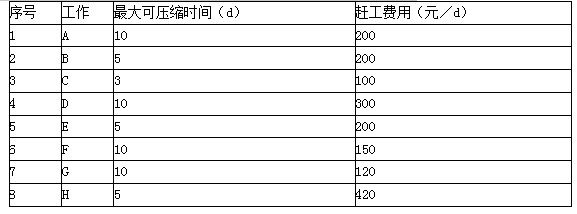

【问题】 (1)为使本单项工程仍按原工期完成,则必须赶工,调整原计划,问应如何调整原计划,才能既经济又保证整修工作能在计划的170d内完成,并列出详细调整过程。 (2)试计算经调整后,所需投入的赶工费用。 (3)重新绘制调整后的进度计划网络图,并列出关键线路。
选项
答案
解析

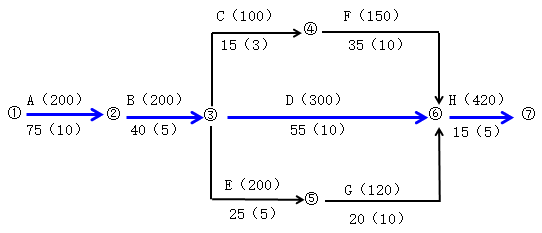

(1)目前总工期拖后15d,此时的关键线路:B→D→H。 1)其中工作B赶工费率最低,故先对工作B持续时间进行压缩: 工作B压缩5d,因此增加费用为5×200=1000(元) 总工期为:185-5=180(d); 关键线路:B→D→H。

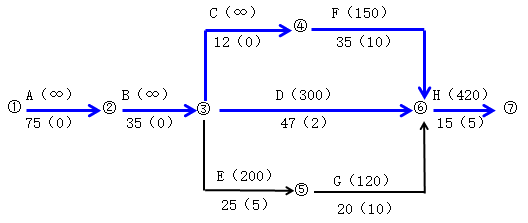

2)剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩。 工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。 故工作D只能压缩5d,因此增加费用为5×300=1500(元); 总工期为:180-5=175(d); 关键线路:B→D→H和B→C→F→H两条。

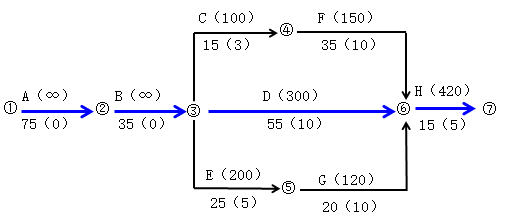

3)剩余关键工作中,存在三种压缩方式:①同时压缩工作C、工作D;②同时压缩工作F、工作D;③压缩工作H。 同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。 工作C最大可压缩天数为3d,故本次调整只能压缩3d,因此增加费用为3×100+3×300=1200(元); 总工期为:175-3=172(d); 关键线路:B→D→H和B→C→F→H两条。

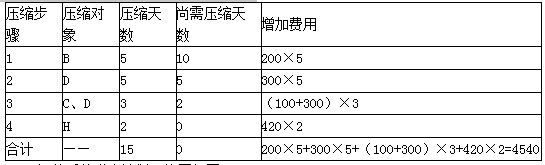

4)剩下关键工作中,压缩工作H赶工费率最低,故应对工作H进行压缩。 工作H压缩2d,因此增加费用为2×420=840(元); 总工期为:172-2=170(d)。 5)通过以上工期调整,工作仍能按原计划的170d完成。
(2)所需投入的赶工费为: 1000+1500+1200+840=4540(元)。

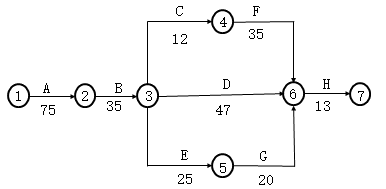

(3)调整后的进度计划网络图如图:

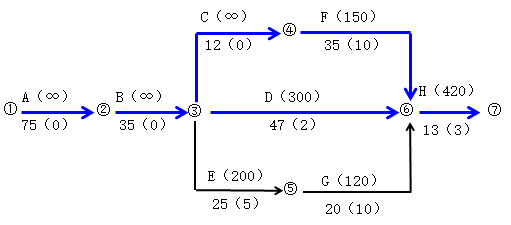

其关键线路为:A→B→D→H和A→B→C→F→H
转载请注明原文地址:https://tihaiku.com/jzgc/129722.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
经返修或加固处理的分项分部工程,虽然改变外形尺寸但仍能满足结构安全和()要求,
工程质量监督机构,应在工程竣工验收之日起()个工作日内,向备案机关提交工程质量
施工技术资料在形成的全过程中不得任意()。A、涂改 B、抽撤 C、伪造
关于市政工程项目职业健康安全管理体系,说法错误的是()。A、职业健康安全管理体
工程建设要通过环境评估,其中市政公用工程主要涉及城市()保护问题。A、噪声和振
职业健康安全风险控制措施计划作为技术组织措施,其主要目的是()。A、改善项目劳
文明施工是企业环境管理体系的—个重要部分,市政公用工程文明施工应包括()。A、
项目安全控制工作步骤是确定施工安全管理目标、编制安全保证计划以及()。A、验证
当隧道出现()时,应立即按规定预警并启动应急方案,进行工程抢险。A、地面沉降超
关于给排水管道施工质量控制,说法正确的是()。A、各分项工程应按照施工技术标准
随机试题
WhichairlinewasJackycomplainingabout?[br][originaltext]Bessy:Hi,Jacky!
To:AllstaffFrom:PersonnelDept.Date:September28th,2004Subject:Appointm
人民币债券嵌入一个衍生品,组合在一起的复合型产品属于()。A、人民币结构性产品B、人民币无本金交割期货C、人民币无本金交割远期D、人民币结构性存
胆红素是从何种物质分解产生的A.清蛋白 B.球蛋白 C.氨基酸 D.血红蛋
某女,28岁,孕3产0,妊娠34周。第一胎人工流产,第二胎为脊柱裂畸形于妊娠24
患者女,42岁。行肾移植术2天,尿沉渣镜检除可见满视野红细胞外,还见大量多边形细
速度、切向加速度与法向加速度分别为:
期货公司应当对客户进行( )审核。A.注册制 B.登记制 C.实名制 D
当社会总供给大于社会总需求时,政府应该实行()。A.中性财政政策 B.扩张性
在成本管理的纠偏措施中,说法错误的有()。A.通过生产要素的优化配置、合理
最新回复
(
0
)
