某群体工程,主楼地下2 层,地上8 层。总建筑面积26800 ㎡,现浇钢筋混凝土

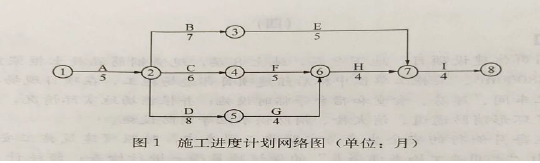

admin2022-08-02  33

问题 某群体工程,主楼地下2 层,地上8 层。总建筑面积26800 ㎡,现浇钢筋混凝土框架结构。建设单位分别与施工单位、监理单位按照《建设工程施工合同(示范文本)》GF-20170201、《建设工程监理合同(示范文本)》GF—2012—0202 签订了施工合同和监理合同。合同履行过程中,发生了下列事件:事件1:监理工程师在审查施工组织总设计时,发现其总进度计划部分仅有网络图和编制说明。监理工程师认为该部分内容不全,要求补充完善。事件2:某单位工程的施工进度计划网络圈如圈1 所示。因工艺设计采用某专利技术,工作F 需要工作B 和工作仁完成以后才能开始施工。监理工程师要求施工单位对该进度计划网络圈进行调整。事件3;施工过程中发生索赔事件如下;(1) 由于项目功能调整变更设计,导致工作C 中途出现停歇,持续时间比原计划超出2个月,造成施工人员窝工损失13.6 万元/月×2 月=27.2 万元;(2) 当地发生百年一遇暴雨引发泥石流,导致工作E 停工、清理恢复施工共用3 个月.造成施工设备损失费用8.2 万元、清理和修复过程费用24.5 万元。针对上述(1)、(2)事件,施工单位在有效时限内分别向建设单位提出2 个月、3 个月的工期索赔,27.2 万元、32.7 万元的费用索赔(所有事项均与实际相符)。事件4:某单体工程会议室主梁跨度为10.5m,截面尺寸(b×h)为450mm×900mm。施工单位按规定编制了模板工程专项方案。【问题】1.事件1 中,施工单位对施工总进度计划还需补充哪些内容?2. 绘制事件2 中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。3. 事件3 中,分别指出施工单位提出的两项工期索赔和两项费用索赔是否成立并说明理由。4.事件4 中,该专项方案是否需要组织专家论证?该梁跨中底模的最小起拱高度、跨中混凝土浇筑高度分别是多少(单位:mm)?

选项

答案

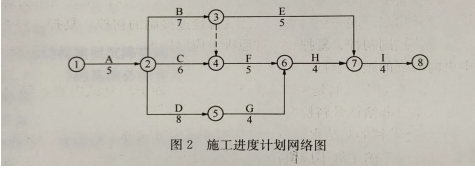

解析 1..事件1 中。施工单位对施工总进度计划还需补充的内容:分期(分批)实施工程的开、竣工日期及工期一览表、资源需要量及供应平衡表等,2.(1)事件2 中调整后的施工进度计划网络图(双代号)如图2 所示:(2)关键线路有两条:A→ B→ F→H→I(①→②→③→④→⑥→⑦→⑧);A→D→G→H→I(①→②→⑤→⑥→⑦→⑧)。(3)工期T=25 个月3.事件3 中,施工单位提出的两项工期索赔和两项费用索赔是否成立并说明理由如下:(1)工期索赔2 个月不成立理由:工作C 为非关键工作,总时差为1 个月,设计变更导致工期延误2 个月,对总工期影响只有1 个月,因此,工作C 的工期索赔为1 个月,费用索赔27.2 万元成立。理由:因设计变更引起造成的损失由建设单位承担。(2)工期索赔3 个月不成立理由:因为工作E 为非关键工作,总时差为4 个月,不可抗力导致了工期延误3 个月.延误时长未超过总时差,因此工期索赔3 个月不成立。费用索赔32.7 万元不成立。理由:在32.7 万元的费用索赔中,有8.2 万元是不可抗力导致施工设备损失的费用需要施工单位自己承担,不能向建设单位索赔。而24.5 万元的修理和修复费用可以索赔,因为在不可抗力后的清理和维修费用应该由建设单位承担。4.(1)事件4 中,该专项方案不需要组织专家论证,只需要编制模板工程专项施工方案。需要编制专项施工方案和组织专家论证的梁跨度分别为10m 以上、18m 以上。(2)对跨度不小于4m 的现浇混凝土梁、板,其模板应投设计要求起拱;当设计没有具体要求时起供高度宜为跨度的1/1000~3/1000,故最小起拱高度为10500×1/1000=10.5mm。跨中混凝土浇筑高度是900mm。
转载请注明原文地址:https://tihaiku.com/jzgc/129326.html

最新回复(0)
