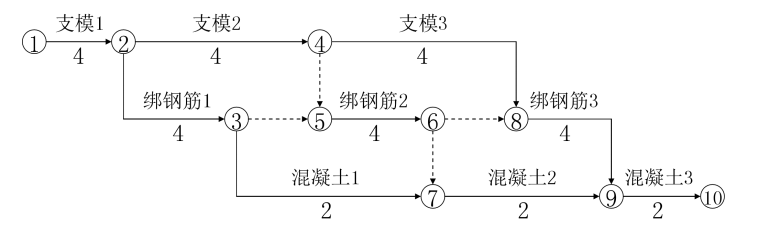

某商住一体综合楼, 一层混凝土结构施工前施工单位编制了如下网络计划(单位: 天)

admin2022-08-02  20

问题 某商住一体综合楼, 一层混凝土结构施工前施工单位编制了如下网络计划(单位: 天), 监理指出未考虑钢筋绑扎完毕后的检查验收的 1 天时间, 且工期紧迫, 要求施工单位合理压缩工期。 施工单位拟采取流水施工。问题: 根据背景, 该项目适合采用何种形式的流水施工, 依此计算流水步距、 工期并绘制横道图。

选项

答案

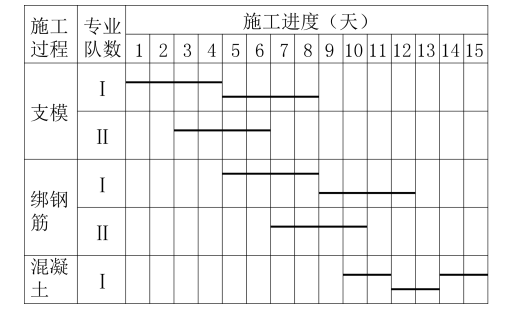

解析 (1) 适合采用等步距异节奏流水施工(或成倍节拍流水施工)。三个施工过程的流水节拍分别为 4d、 4d、 2d, 存在最大公约数 2, 所以流水步距=2d。每一施工过程需专业队数为:支模: 4/2=2, 绑钢筋: 4/2=2, 混凝土: 2/2=1, 专业队总数 N=5。期 T=(M+N-1) *K+1=(3+5-1) *2+1=15 天。(2) 绘制横道图:
转载请注明原文地址:https://tihaiku.com/jzgc/128849.html

最新回复(0)
