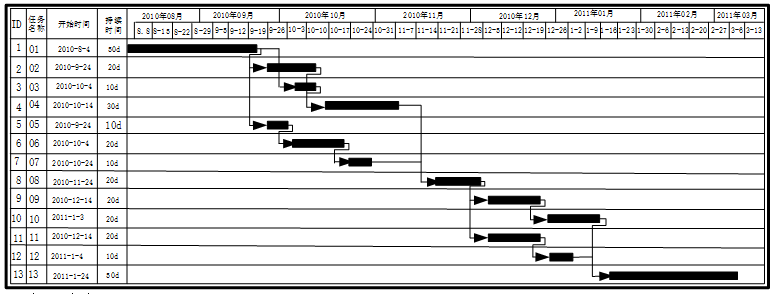

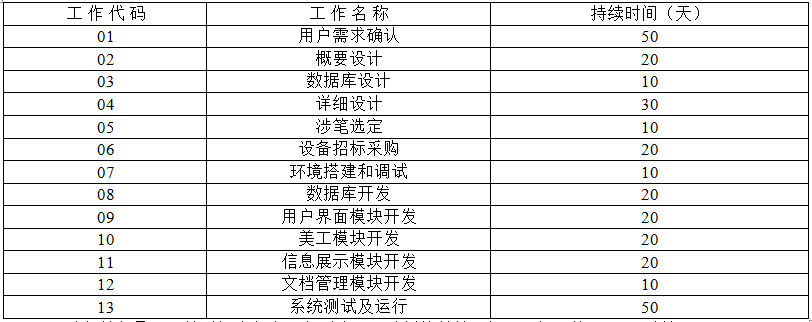

某公司商务网站建设项目的各工作代码及名称如下表所示。 以各任务最早开始时

资格题库2022-08-02  82

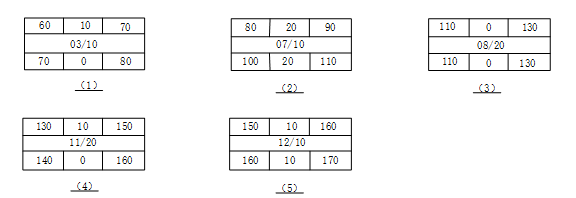

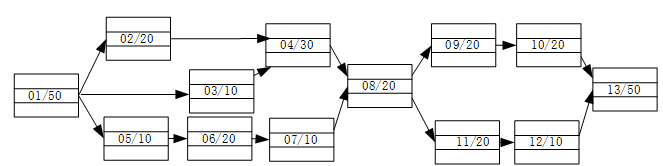

问题 某公司商务网站建设项目的各工作代码及名称如下表所示。以各任务最早开始时间为起点,得到该项目计划的甘特图如下(每月按照30天计算)。【问题1】项目工作节点的网络图例和部分节点图如下所示。请根据甘特图在答题纸上画出各任务间关系的箭线图。【问题2】下图是工作代码为01和13的工作任务节点的完整信息。请根据上图和甘特图计算部分节点最早开始时间、最早完成时间、最迟开始时间、最迟完成时间、总时差和自由时差,并将这些节点信息在答题纸上填写完整。

选项

答案

解析 【问题1】【问题2】
