阅读以下说明,回答问题1至问题2,将解答填入对应栏内。[说明]某公司商务网站建设
阅读以下说明,回答问题1至问题2,将解答填入对应栏内。[说明]某公司商务网站建设
最全题库
2022-08-02
94
问题

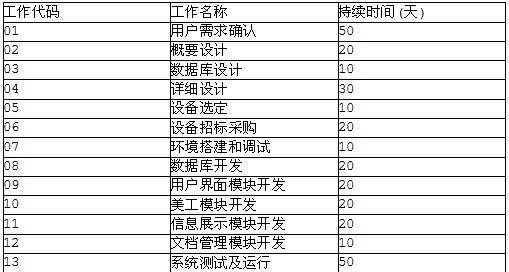

阅读以下说明,回答问题1至问题2,将解答填入对应栏内。[说明]某公司商务网站建设项目的各工作代码及名称如下表所示。

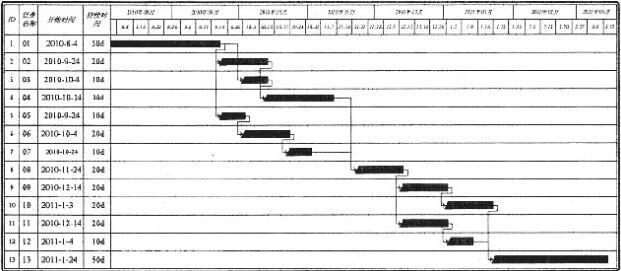

以各任务最早开始时间为起点,得到该项目计划的甘特图如下(每月按照30天计算)。

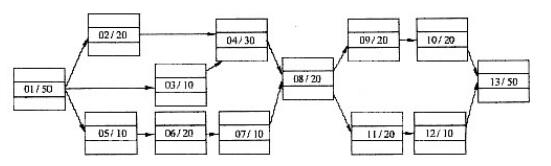

24、项目工作节点的网络图例和部分节点图如下所示。
请根据甘特图在答题纸上画出各任务间关系的箭线图。25、下图是工作代码为01和13的工作任务节点的完整信息。

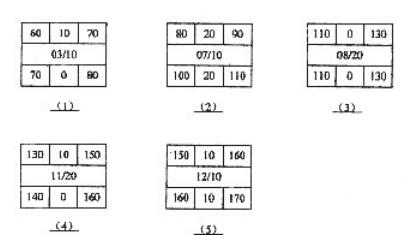

请根据上图和甘特图计算部分节点最早开始时间、最早完成时间、最迟开始时间、最迟完成时间、总时差和自由时差,并将这些节点信息在答题纸上填写完整。
选项
答案
解析
24、
25、
【解析】24、本问题考查甘特图和网络图的基本应用。甘特图(Gantt chart)是在20世纪初由亨利·甘特开发的。它基本上是一种线条图,横轴表示时间,纵轴表示要安排的活动,线条表示在整个期间上计划的或实际的活动完成情况。甘特图直观地表明任务计划在什么时候进行。网络图是以节点及其编号表示工作,以箭线表示工作之间逻辑关系的一种图示方式。在网络图中通过加注工作的持续时间、最早开始时间以及各类时差等,以便形成网络计划。网络图中的每一个节点表示一项工作,节点可以用圆圈或矩形表示。节点所表示的工作名称、持续时间和工作代号等可以标注在节点内。网络图中的箭线表示紧邻工作之间的逻辑关系,既不占用时间,也不消耗资源。箭线应画成水平直线、折线或斜线。箭线水平投影的方向应自左向右,表示工作的行进方向。工作之间的逻辑关系包括工艺关系和组织关系,在网络图中均表现为工作之间的先后顺序。本题的网络图见参考答案。25、本问题考查根据甘特图判断网络计划时间参数的方法。网络计划时间参数的计算应在确定各项工作的持续时间之后进行。(1)网络计划中各项工作的最早开始时间和最早完成时间的计算应从网络计划的起点节点开始,顺着箭线方向依次逐项计算,最早开始时间和最早完成时间计算方法为:①网络计划的起点节点的最早开始时间为零。②工作的最早完成时间等于该工作的最早开始时间加上其持续时间。③工作的最早开始时间等于该工作的各个紧前工作的最早完成时间的最大值。(2)网络计划中各项工作的最迟开始时间和最迟完成时间的计算应以项目规定或计算的工期为基准,从网络计划的终点节点出发,沿着箭线的逆方向依次逐项计算。最迟开始时间和最迟完成时间计算方法为:①某工作的总时差应从网络计划的终点节点开始,逆着箭线方向依次逐项计算。其他工作的总时差等于该工作的各个紧后工作的总时差加该工作与其紧后工作之间的时间间隔之和的最小值。②某工作的最迟开始时间等于该工作的最早开始时间加上其总时差之和。③某工作的最迟完成时间等于该工作的最早完成时间加上其总时差之和。(3)计算工作的总时差:工作的总时差等于该工作最迟完成时间与最早完成时间之差,或该工作最迟开始时间与最早开始时间之差。(4)计算工作的自由时差:工作自由时差的计算应按以下两种情况分别考虑:①对于有紧后工作的工作,其自由时差等于本工作的紧后工作的最早开始时间减去本工作最早完成时间所得之差的最小值。②对于无紧后工作的工作,也就是以网络计划终点节点为完成节点的工作,其自由时差等于计划工期与本工作最早完成时间之差。需要指出的是,对于网络计划中以终点节点为完成节点的工作,其自由时差与总时差相等。此外,由于工作的自由时差是其总时差的构成部分,所以,当工作的总时差为零时,其自由时差必然为零,可不必进行专门计算。因此,按照本题给定的各项任务持续时间,以及工作代码为01和13的工作任务节点的完整信息,从甘特图中所示各项工作的起始时间,可以计算出部分节点最早开始时间、最早完成时间、最迟开始时间、最迟完成时间、总时差和自由时差。
转载请注明原文地址:https://tihaiku.com/congyezige/2422300.html
本试题收录于:
中级 电子商务设计师题库软件水平考试初中高级分类
中级 电子商务设计师
软件水平考试初中高级
相关试题推荐
下列()不属于电子商务的应用模式。A.B-B B.B-C C.G-C D.
在下列存储管理方案中,()是解决内存碎片问题的有效方法。虚拟存储器主要由()组成
在下列存储管理方案中,()是解决内存碎片问题的有效方法。虚拟存储器主要由()组成
公司面临的网络攻击来自多方面,一般通过安装防火墙来防范(),安装用户认证系统
某公司有1000台主机,则必须给它分配()个C类网络。为了使这些子网汇聚成一
如果一个公司有1000台主机,则至少需要给它分配()个C类网络。为了使该公司
如果一个公司有1000台主机,则至少需要给它分配()个C类网络。为了使该公司
某公司网络的地址是100.15.192.0/18,划分成16个子网,下面选项中不
某公司局域网中DHCP服务器设置的地址池IP为192.168.1.100~192
分配给某公司网络的地址块是210.115.192.0/20,该网络可以被划分为(
随机试题
旅行社资产的主要类型包括()。A.服务网络 B.无形资产 C.递延资产
关于场地规划与设计时,对可利用的可再生能源进行调查与利用评估的说法,错误的是(
A.痈疡肿毒初起,红肿焮痛,身热凛寒,舌苔薄白或黄,脉数有力 B.痈肿疔毒,大
契约型基金份额持有人享有()。A.基金投资决策权 B.基金资产保管权 C.
当期货市场出现异常情况时,期货交易所可以按照其章程规定的权限和程序,决定采取下列
下边四个图形中,只有一个是由上边的四个图形拼合(只能通过上、下、左、右平移)而成
下列建设用地,可依法采用划拨方式提供土地使用权的有()。A.军用营区用地 B
消防应急广播扬声器设置数量应能保证,从一个防火分区内的任何部位到最近一个扬声器的
胞浆中NADH经α-磷酸甘油穿梭作用进入线粒体内完成氧化磷酸化,其P/O比值为A
依据《通用安装工程工程量计算规范》(GB50856-2013)的规定,关于不锈钢
最新回复
(
0
)
