在进行进度安排时,PERT图不能清晰地描述(  ),但可以给出哪些任务完成后才能

考试题库2022-08-02  45

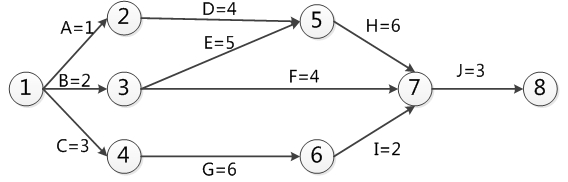

问题 在进行进度安排时,PERT图不能清晰地描述(  ),但可以给出哪些任务完成后才能开始另一些任务。某项目X包含任务A、B、……、J,其PERT如下图所示(A=1表示任务A的持续时间是1天),则项目X的关键路径是(  )。问题1选项A.每个任务从何时开始B.每个任务到何时结束C.各任务之间的并行情况D.各任务之间的依赖关系问题2选项A.A-D-H-JB.B-E-H-JC.B-F-JD.C-G-I-J

选项

答案 CB

解析 PERT图是一个有向图,图中的箭头表示任务,可以标上完成该任务所需的时间。图中的结点表示流入结点的任务的结束,流出结点的任务的开始,把结点点称为事件。只有当流入该结点的所有任务都结束时,结点所表示的事件才出现,流出结点的任务才可以开始。事件本身不消耗时间和资源,它仅表示某个时间点。一个事件有一个事件号和出现该事件的最早时刻和最迟时刻。最早时刻表示在此时刻之前从该事件出发的任务不可能开始。最迟时刻表示从该事件出发的任务必须在此时刻之前开始,否则整个工程就不能如期完成。
PERT图不仅给出了每个任务的开始时间、结束时间和完成该任务所需的时间,还给出了任务之间的关系,即哪些任务完成后才能开始执行一些任务,以及如期完成整个工程的关键路径。图中的松弛时间则反映了完成某些任务时可以推迟其开始时间或延长其所需完成的时间,但PERT图不能反映任务之间的并行关系。
图中的关键路径,即时间最长的一条路径:B-E-H-J=16。
