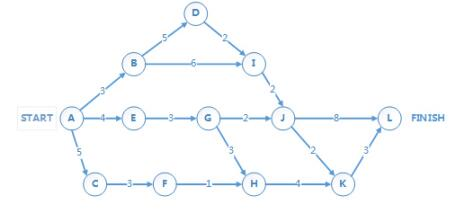

下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,

admin2022-08-02  70

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,则里程碑 ( ) 在关键路径上。活动GH的松弛时间是 (请作答此空) 。A.0B.1C.2D.3

选项 A.0
B.1
C.2
D.3

答案 D

解析 松弛时间是在不影响项目进度的前提下,可推迟开始的时间。本题中项目关键路径的时间是20,G、H所在的路径A->E->G->H->K->L=4+3+3+4+3=17,20-17=3,即GH的松弛时间为3。
