某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

练习题库2022-08-02  70

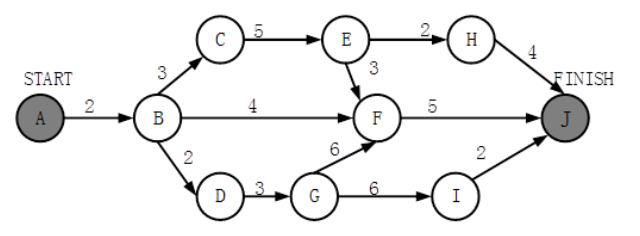

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天)。活动 EH 最多可以晚开始( )天而不影响项目的进度。由于某种原因,现在需要同一个工作人员完成 BC 和 BD ,则完成该项目的最少时间为(请作答此空)天。A.11B.18C.20D.21

选项 A.11
B.18
C.20
D.21

答案 C

解析 本题考查关键路径和松弛时间的相关知识。BC持续时间3天,BD持续时间2天,由一人完成,最快的方式为,先完成BD再去完成BC ,因此相当于此时,关键路径ABCEFJ上推迟了2天完成,因此此时项目完成的最少时间为20天。
转载请注明原文地址:https://tihaiku.com/congyezige/2417226.html

最新回复(0)
