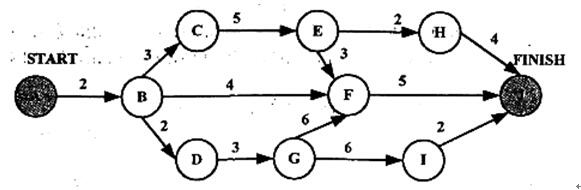

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

资格题库2022-08-02  54

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为(请作答此空)天。活动BC和BF分别最多可以晚开始( )天而不会影响整个项目的进度。A.11B.15C.16D.18

选项 A.11
B.15
C.16
D.18

答案 D

解析 本题中关键路径为:A→B→D→G→F→J和A→B→C→E→F→J,总时长为:18。
所以完成该项目的最小时间为18天。
BC:由于BC在关键路径上,所以BC的松弛时间为0。
BF:由于关键路径时长为18,经过BF的最长路路径11,所以BF松弛时间为:18-11=7。
