首页
登录
从业资格
某监理单位承担了某机房、网络和软件开发项目全过程的监理工作。 【问题1】(6分
某监理单位承担了某机房、网络和软件开发项目全过程的监理工作。 【问题1】(6分
题库
2022-08-02
55
问题

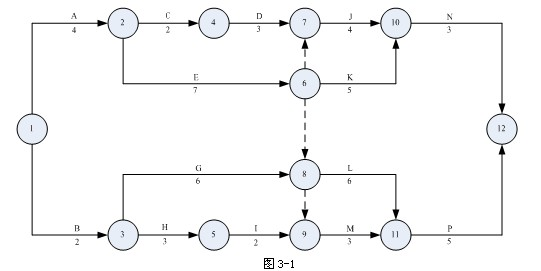

某监理单位承担了某机房、网络和软件开发项目全过程的监理工作。【问题1】(6分)该工程合同工期为22个月,承建单位制定的初始项目实施网络计划如图3-1所示(时间单位:月)。
(1)请指出网络计划中的关键路径,说明该网络计划是否可行并简述理由。(2)请计算C的总时差和自由时差。【问题2】(5分)(1)请指出在软件开发中软件总体结构、运行环境、出错处理设计应分别在哪个文档中阐述(选择候选答案的标号即可)。候选答案:①可行性研究报告②项目开发计划③软件需求规格说明④数据要求规格说明⑤概要设计规格说明⑥详细设计规格说明⑦测试计划⑧测试报告⑨用户手册(2)请指出初步的用户手册、确认测试计划两个文档应分别在哪个阶段中完成(选择候选答案的标号即可)。候选答案:①可行性研究与计划②需求分析③概要设计④详细设计⑤测试⑥维护【问题3】(4分)在机房建设中,计算机设备宜采用分区布置。请指出机房可分为哪几个区?
选项
答案
解析
【问题1】(1)该网络计划的关键路径是A→E→L→P(或者1→2→6→8→11→12);由此得出计算工期是22个月,与合同工期一致,因此,该网络计划是可行。
(2)工作C的最早开始时间为4,最迟开始时间为10,因此总时差为10-4=6;工作D的最早开始时间是6,因此工作C的自由时差为6-6=0。
【问题2】
(1)按照顺序分别是⑤,③,⑤。
(2)按照顺序分别是②,②。
【问题3】
一般可分为主机区、存储器区、数据输入区、数据输出区、通信区和监控调度区等。具体划分可根据系统配置及管理而定。
本题是有关网络图的问题。题目已经给出了双代号网络图。
【问题1】请指出网络计划中的关键路径,说明该网络计划是否可行并简述理由,并计算C的TF、FF。网络图的计算是常见的考点,考生应当掌握六时标注法的计算。
关键路径法(CriticalPathMethod,CPM)最旱出现于20世纪50年代,它是通过分析项目过程中哪个活动序列进度安排的总时差最少来预测项目工期的网络分析。这种方法产生的背景是在当时出现了许多庞大而复杂的科研和工程项目,这些项目常常需要运用大量的人力、物力和财力,因此如何合理而有效地对这些项目进行组织,在有限资源下以最短的时间和最低的成本费用下完成整个项目就成为一个突出的问题,这样CPM就应运而生了。
对于一个项目而言,只有项目网络中最长的或耗时最多的活动完成之后,项目才能结束,这条最长的活动路线就叫关键路径(CriticalPath),组成关键路径的活动称为关键活动。其通常做法是:
(1)将项目中的各项活动视为有一个时间属性的结点,从项目起点到终点进行排列。
(2)用有方向的线段标出各节点的紧前活动和紧后活动的关系,使之成为一个有方向的网络图。
(3)用正推法和逆推法计算出各个活动的最早开始时间、最晚开始时间、最早完工时间和最迟完工时间,并计算出各个活动的时差。
(4)找出所有时差为零的活动所组成的路线,即为关键路径。
(5)识别出准关键路径,为网络优化提供约束条件。
它具有以下特点:
(1)关键路径上的活动持续时间决定了项目的工期,关键路径上所有活动的持续时间总和就是项目的工期。
(2)关键路径上的任何一个活动都是关键活动,其中任何时一个活动的延迟都会导致整个项目完工时间的延迟。
(3)关键路径上的耗时是可以完工的最短时间量,若缩短关键路径的总耗时,会缩短项目工期;反之,则会延长整个项目的总工期。但是,如果缩短非关键路径上的各个活动所需要的时间,也不至于影响工程的完工时间。
(4)关键路径上的活动是总时差最小的话动,改变其中某个活动的耗时,可能使关键路径发生变化。
(5)可以存在多条关键路径,它们各自的时间总量肯定相等,即可完工的总工期。
(6)关键路径是相对的,也可以是变化的。在采取一定的技术组织措施之后,关键路径有可能变为非关键路径,而非关键路径也有可能变为关键路径。
从图中可以看出关键路径是1→2→6→8→11→12,计算工期等于22个月,符合合同工期。
·自由时差的计算
自由时差是在不影响其紧后工作最早开始的前提下,本工作可以利用的机动时间。工作i-j的自由时差用FFi-j表示。
工作自由时差等于该工作的紧后工作的最早开始时间减去本工作最早开始时间,再减去本工作的持续时间所得之差的最小值。
工作的自由时差小于等于其总时差。因此,工作D的最早开始时间是6,则工作C的自由时差为6-6=0。
·总时差的计算
总时差是在不影响总工期的前提下,本工作可以利用的机动时间。工作i-j的总时差用Tfi-j表示。
工作总时差等于工作最迟开始时间减最早开始时间。因此,工作C的最早开始时间为4,最迟开始时间为10,则总时差为10-4=6。
【问题2】要求指出在软件开发中软件总体结构、运行环境、出错处理设计应分别在哪个文档中阐述,还要求指出初步的用户手册、确认测试计划两个文档应分别在哪个阶段中完成,题目已经给出了备选的答案,联系项目的生命周期及各阶段产生的文档,要求考生能正确地选出答案。
软件的总体结构应当在概要设计规格说明书中正确定义并给出准确描述。软件的运行环境最初在软件需求规格说明中定义。出错处理设计应在概要设计规格说明中阐明。
初步的用户手册在需求分析阶段开始编写,确认测试计划也应在需求分析阶段开始编写。确认测试有两方面的任务:其一是做有效性测试,确认需求说明书中规定的所有需求是否已正确实现;其二是对所要求的软件配置进行审查,特别是对合同中规定应交付的文档进行审查。因为在需求分析阶段己经明确软件的各种功能、性能和其他的质量需求,初步的用户手册也有了,可以针对这些需求和用户手册中的内容编制如何逐项检查的确认测试计划,当然,这种测试计划只是初步的。测试实施的细节还需在体系结构、旧户界面、数据库、出错处理和运行组合等设计完成后才能定下来。
【问题3】要求考生指出机房可分为哪几个区。根据《电子计算机机户设计规范》,一般可分为主机区、存储区、数据输入区、数据输出区、通信区和监控调度区等。具体划分可根据系统配置及管理而定。
转载请注明原文地址:https://tihaiku.com/congyezige/2413344.html
本试题收录于:
中级 信息系统监理师题库软件水平考试初中高级分类
中级 信息系统监理师
软件水平考试初中高级
相关试题推荐
某公司使用ASP开发了商务网站,购物车是网站中一个重要的组件。 【问题1】
在工作流管理系统的几个组成部分中,( )用来执行单独的流程实例。A.定义工具
以下关于网络营销的叙述中,错误的是( )。A.网络营销不等于电子商务 B.网
以下关于电子支付的描述中,错误的是( )。A.电子支付以计算机技术和网络技术为
相对传统营销,网络营销的优势体现在( )。A.能直接接触产品实体 B.能更好
某网店在线问卷调查中有这样一个问题:“最近您在本网店购买了什么商品?”这道问题的
下图是搜狐主页的部分截图,图中椭圆框圈出的网络广告是( )。 A.网幅广告
目前网络上流行的SQL注入攻击是借助( )的漏洞进行的。A.操作系统 B.W
机密性服务必须和( )配合工作才能提供信息的保密,防止非授权用户访问信息。A.
( )通过以分支或跳转形式安排问卷,确定被选者是否适宜回答相应问题。A.随机性
随机试题
SolarPowerThesunis【T1】______.It【T2】______.Peoplehavecreateddiff
HappinessisU-shaped,forwearehappieratthestartandendofourlives
Karaokemayneverbethesame,thankstoresearchbeingpresentedinNashvil
DothefollowingstatementsagreewiththeinformationgiveninReadingPassage
Theycouldn’t,asiftheywould,getoutoftroublebythemselves.让步状语从句连词误用,应把a
A.胰蛋白酶原 B.淀粉酶 C.激肽酶 D.弹力蛋白酶 E.磷脂酶A胰液
欧洲债券是指借款人()。 A.在欧洲国家发行,以该国货币标明面值的外国债券
我国“十一五”规划纲要提出,要全面推进铁路跨越式发展,建设新线17000公里,
在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第2
下列地形图数字比例尺中,属于小比例尺的是( )。A.1:1000 B.1:10
最新回复
(
0
)
